Setl Лофт

г. Санкт-Петербург, ул. Георгия Чернышёва
м. Звездная 25 мин.
IV кв. 2027
От 8.1 млн ₽
32 квартиры

О проекте

Проект класса «высокий комфорт»

«Setl Лофт» — это особая приватная среда для комфортной и респектабельной жизни в Московском районе — лидере среди локаций для деловых, молодых и активных людей. Жилой комплекс впечатлит своей архитектурой и содержанием, а также подарит будущим резидентам ощущение уникальности.

20 минут

До центра города и аэропорта

Архитектура

в стиле лофт

Фитнес-клуб

с сауной и профессиональным оборудованием

Просторное лобби

с потолками до 7 метров
Расположение
Близость к метро
Стиль лофт
Входная группа
COR-TEN
Фитнес-клуб

Расположение

Инфраструктура
Срок сдачи
Панорамы 360°

Отделка

«Норд Лайн светлый плюс»
«Норд Лайн серый плюс»
Отделка Норд Лайн вдохновлена скандинавскими интерьерами, лаконичными формами и природными фактурами. Разработано два варианта цветового оформления - Светлый и Серый. В коллекции Серый для напольных покрытий использован кварцвинил светло-серого оттенка. Во всех квартирах установлены входные двери с отделкой ПВХ панелями и белоснежные межкомнатные двери с надежной фурнитурой. В комнатах – флизелиновые обои под покраску, матовые натяжные потолки, современные белые высокие плинтусы с кабель-каналом, а также матовые серебристые выключатели и розетки. В ванной комнате - крупноформатная керамическая плитка Kerama Marazzi и система «теплый пол». Установлена сантехника от ведущих российских и европейских брендов, подвесная тумба с умывальником и зеркало. Напольное покрытие на балконах и лоджиях – керамогранит.
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки

Меблировка

Студия
1-комнатная квартира
2Е-комнатная квартира
2-комнатная квартира
Студия
В комплект новосела входит все самое необходимое, чтобы как можно скорее подготовить квартиру к переезду. Это решение для тех, кто не готов тратить время на поездки по магазинам и разработку дизайна. В комплектацию включена корпусная и мягкая мебель, бытовая техника.

Паркинги и помещения

Паркинг от 1,9 млн ₽
Собственное машино-место в паркинге вашего жилого комплекса: парковочное место всегда свободно, а автомобиль защищен от ветра, осадков и палящего солнца
Подробнее

Акции и скидки

Сэтл ЛОФТ От 4,3 млн ₽ первый взнос
до 31.03.2026

Как купить?

Купить квартиру от Setl Group вы можете в «Петербургской Недвижимости». Компания является эксклюзивным брокером Setl Group, продает квартиры напрямую от застройщика и без комиссии

Ипотека
Подайте одну заявку во все ведущие банки и получите решение в течение 1 часа. Для клиентов «Петербургской Недвижимости» действуют эксклюзивные ставки
Рассрочка
Воспользуйтесь беспроцентной рассрочкой от застройщика с первым взносом 20% и комфортным графиком платежей
Субсидии и маткапитал
Реализуйте субсидию, жилищный сертификат или материнский капитал на покупку квартиры от Setl Group в «Петербургской Недвижимости»

Ход строительства

фото
фото

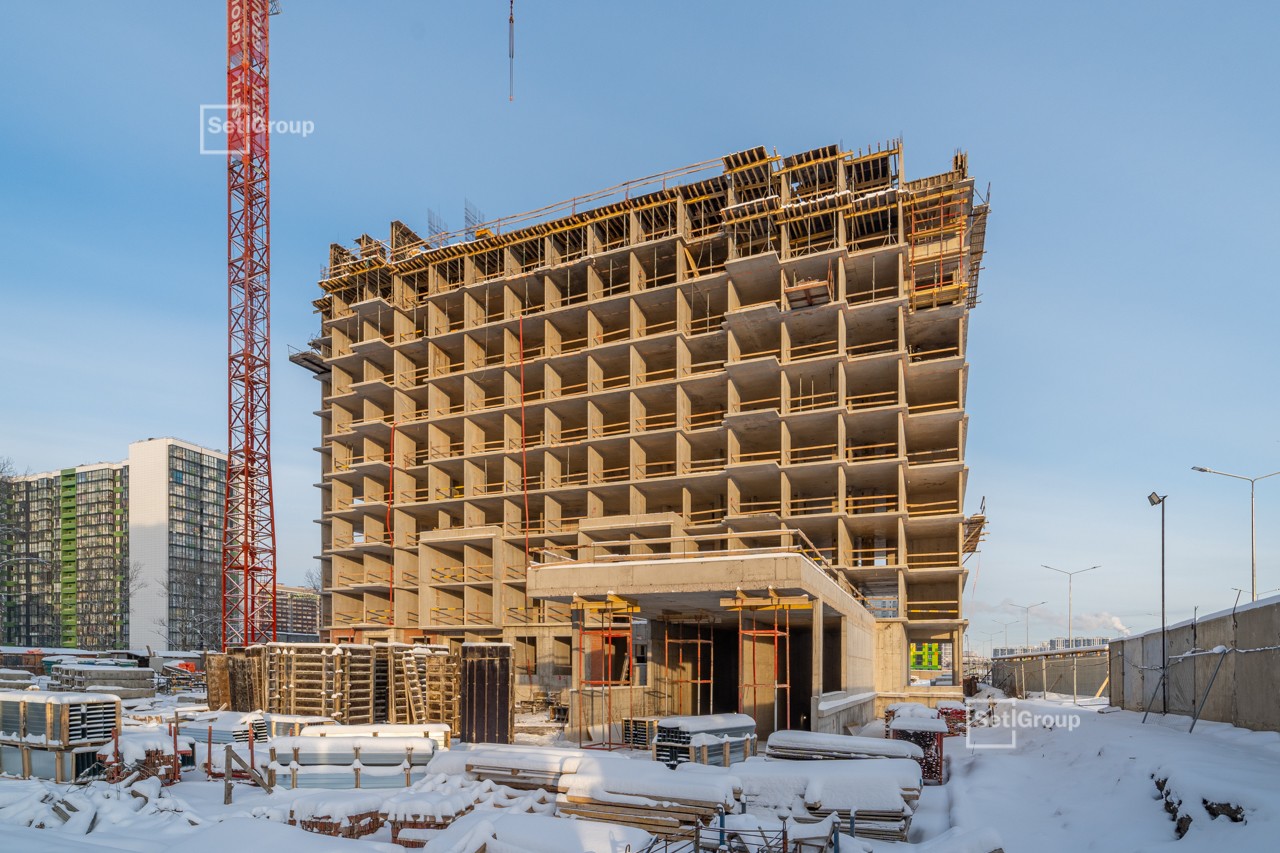

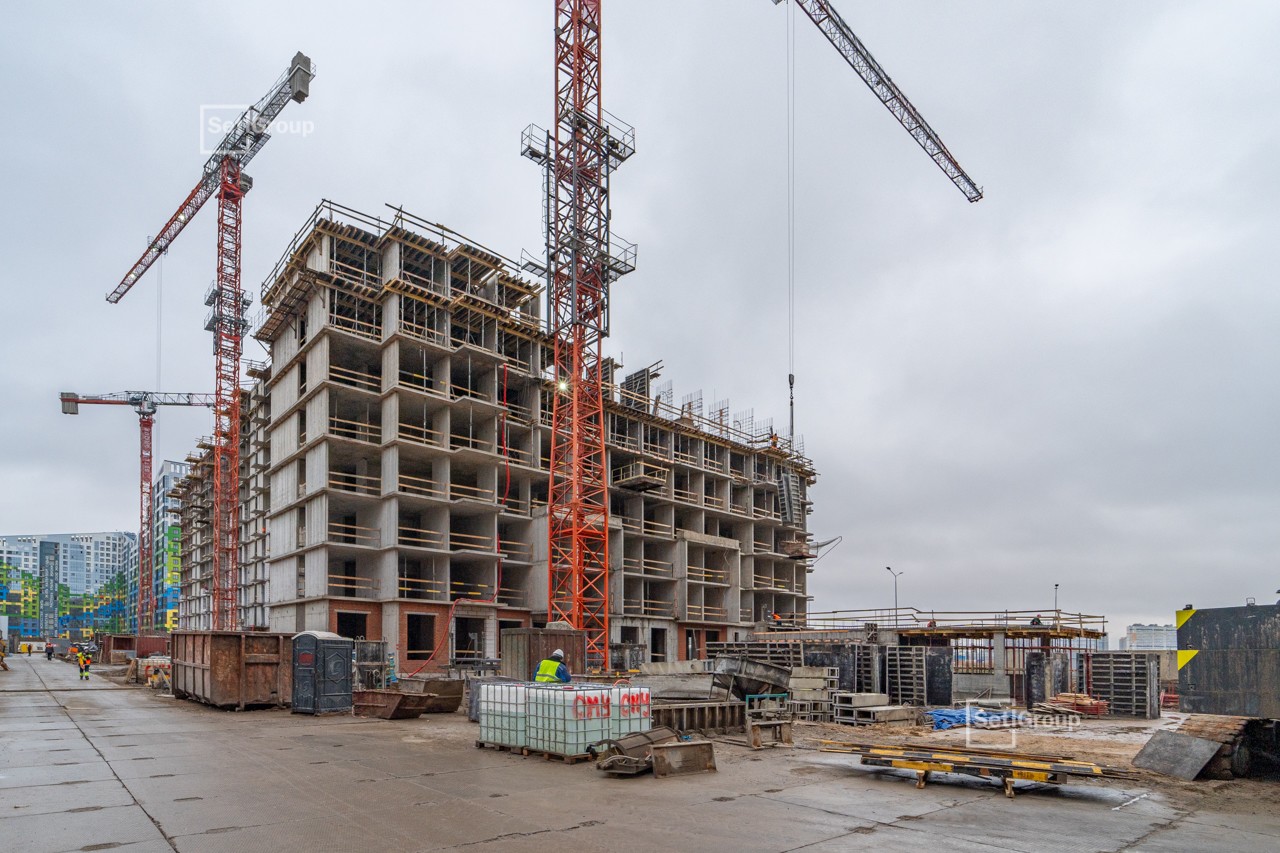

Январь 2026
10 фото
Выполнены работы по демонтажу башенного крана 2.
Завершены работы по устройству:
- монолитного каркаса секции 1.2;
- каменной кладки надстроек кровли секции 1.1.
Ведутся работы по устройству:
- монолитного каркаса 12 этажа секции 2.1;
- стояков ХВС и ГВС 3 этажа секции 1.1;
- магистралей отопления и вентиляции в паркинге;
- линейных кабельных линий слаботочных систем 5 этажа секции 1.1, 2 и 3 этажей секции 1.2.
Осуществляются работы по устройству каменной кладки:
- 10-12 этажей секции 1.1;
- 6 этажа и кровли секции 1.2.
Производятся работы по монтажу оконных блоков:
- 8 этажа секции 1.1;
- 5 этажа секции 1.2.
Выполняются работы по устройству транзитных систем ОВ и ВК в МОП:
- 10 этажа секции 1.2;
- 3 и 4 этажей секции 2.1.
Осуществляется линейный монтаж кабельной продукции электроснабжения в квартирах и МОП:
- 7 этажа секции 1.1;
- 5 этажа секции 1.2.
Начаты работы по устройству кровли подземной автостоянки.
фото
Декабрь 2025
9 фото
Завершены работы по устройству:
- монолитного каркаса секции 1.1;
- пешеходной галереи.
Ведутся работы по устройству монолитного каркаса:
- 12 этажа секции 1.2;
- 8 этажа секции 2.1.
Осуществляются работы по устройству каменной кладки:
- 8 и 9 этажей секции 1.1;
- 5 этажа секции 1.2.
Производятся работы по монтажу оконных блоков:
- 5 этажа секции 1.1;
- 3 этажа секции 1.2.
Выполняются работы по устройству транзитных систем ОВ и ВК в МОП:
- 10 этажа секции 1.1;
- 6 этажа секции 1.2;
- 1 и 2 этажей секции 2.1.
Осуществляется линейный монтаж кабельной продукции электроснабжения в квартирах и МОП:
- 6 этажа секции 1.1;
- 3 этажа секции 1.2.
Ведутся работы по монтажу:
- магистралей отопления в паркинге;
- линейных кабельных линий слаботочных систем 2 и 3 этажей секции 1.1.
фото

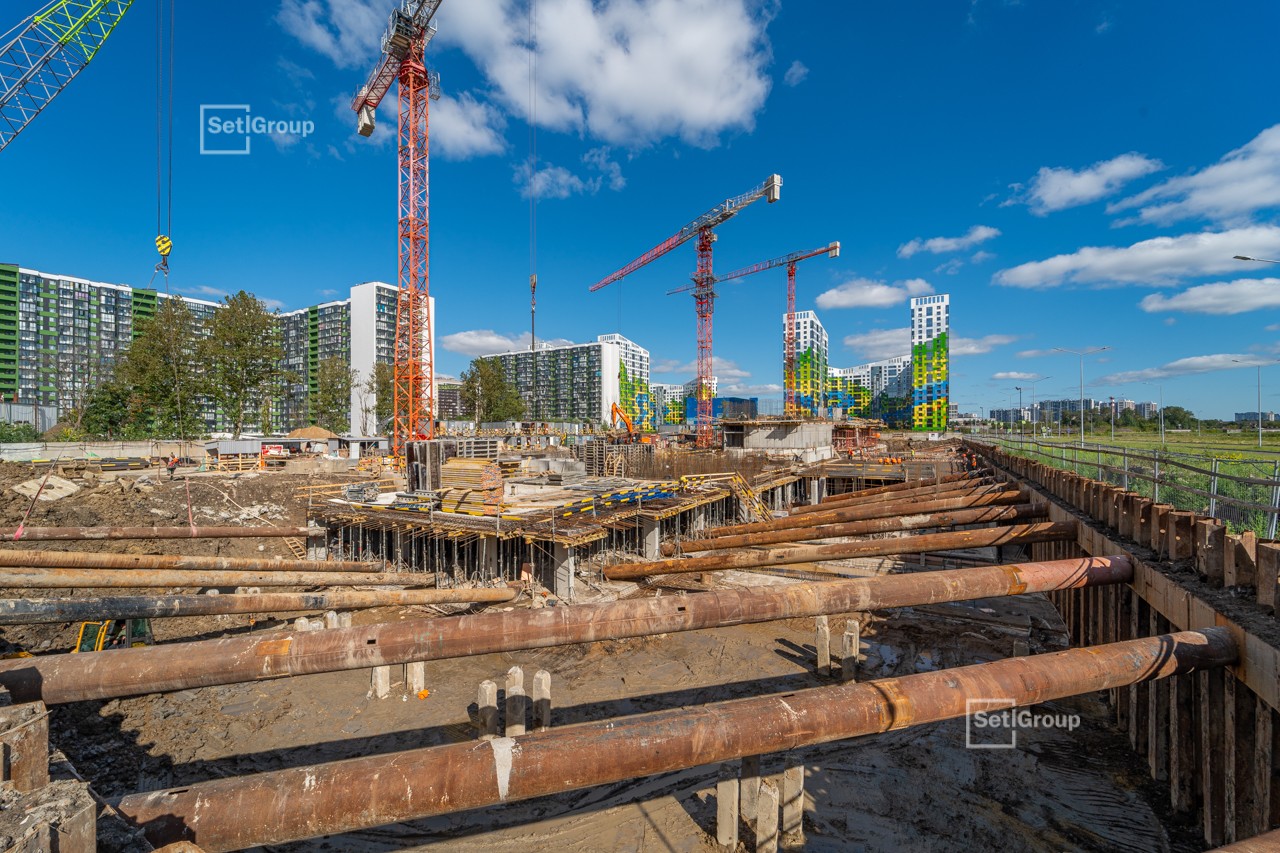

Ноябрь 2025
7 фото
Завершены работы по каменной кладке технических помещений подвала и автостоянки.
Осуществляются работы по устройству каменной кладки:
- 5 этажа секции 1.1;
- 3 этажа секции 1.2;
- 1 этажа секции 2.1.
Выполняются работы по устройству транзитных систем ЭО и СС, ОВ и ВК в МОП.
Ведутся работы по устройству монолитного каркаса:
- 11 этажа секции 1.1;
- 9 этажа секции 1.2;
- 6 этажа секции 2.1.
Приступили к работам по:
- монтажу оконных блоков 2 и 3 этажей секции 1.1;
- устройству магистральных систем отопления в подвале;
- линейному монтажу кабельной продукции электроснабжения в квартирах и МОП 2 и 3 этажей секции 1.1.
фото

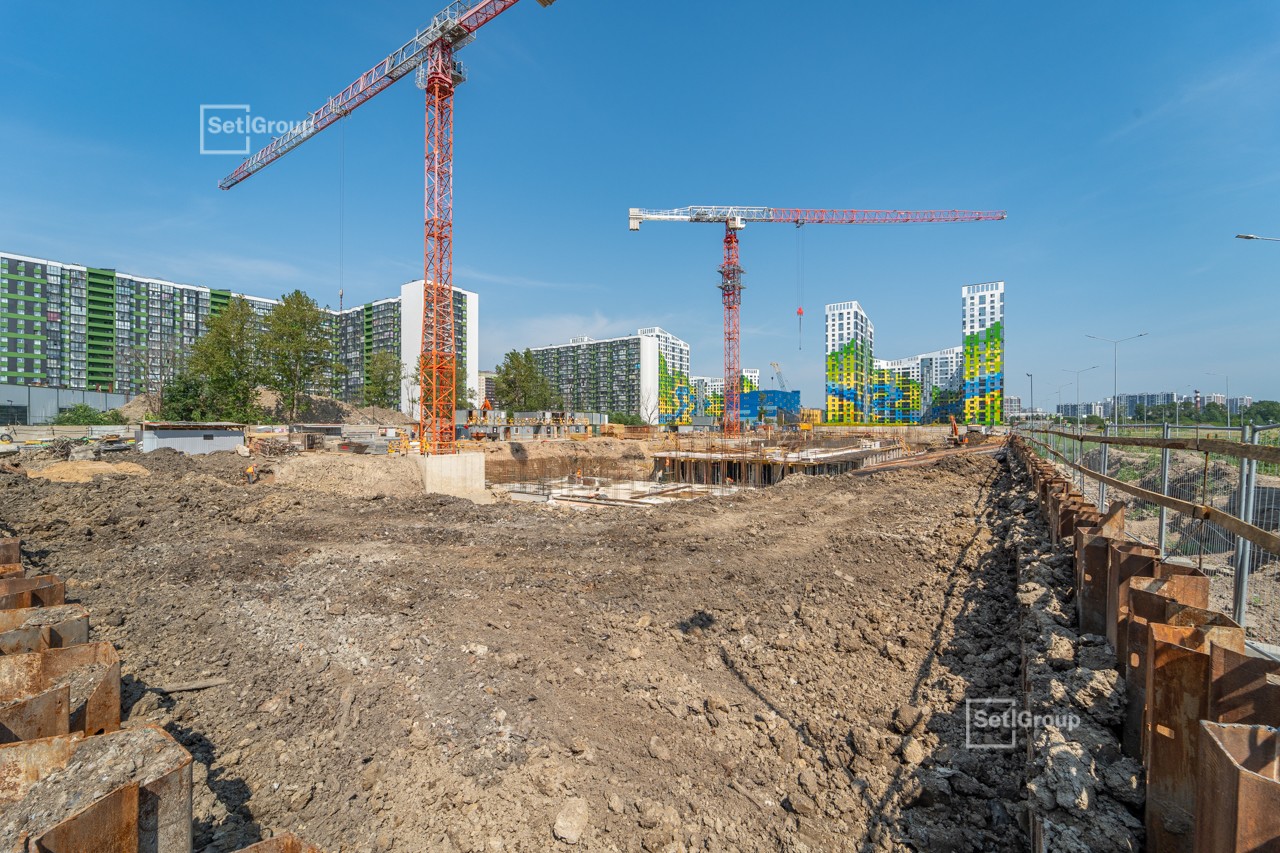

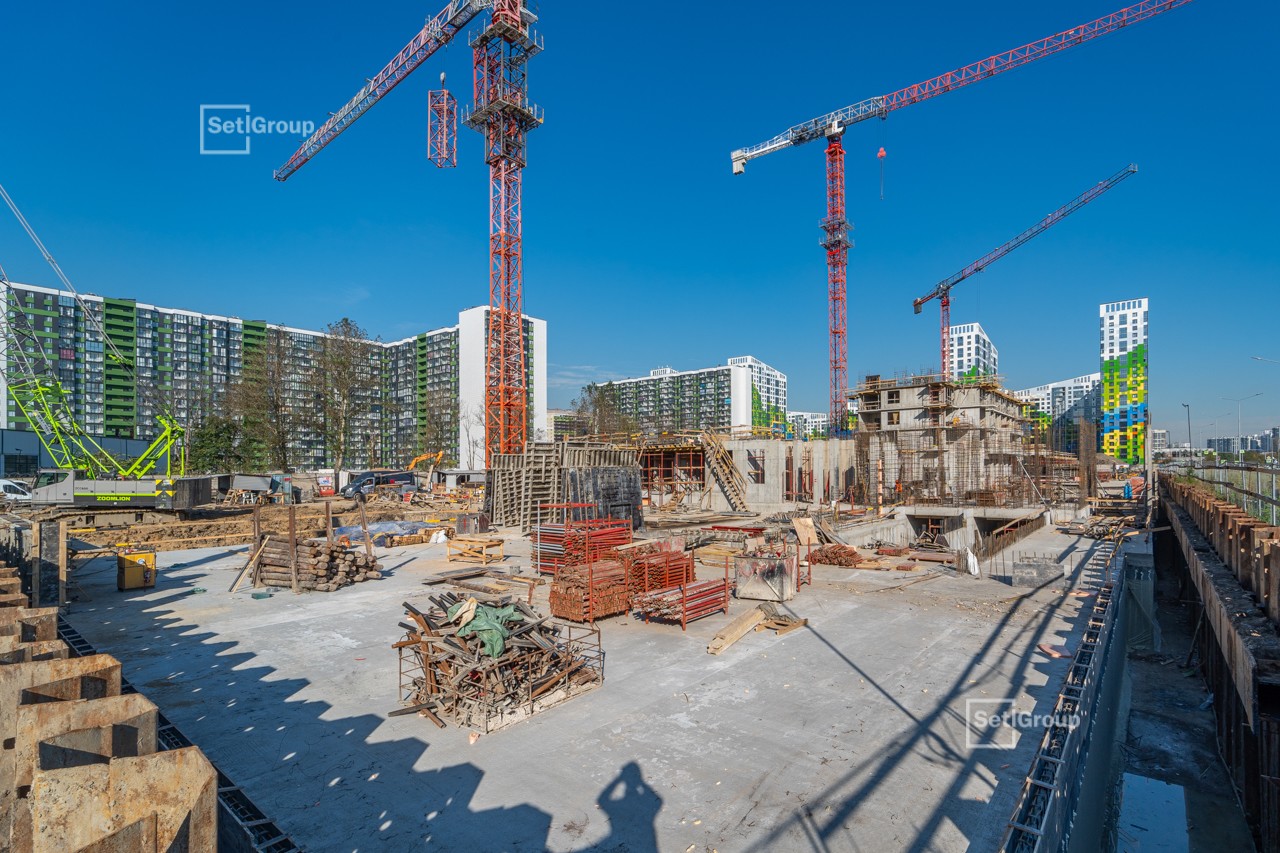

Октябрь 2025
10 фото
Завершены работы по устройству:
- монолитных конструкций подвала;
- прифундаментного дренажа;
- гидроизоляции подвала;
- утепления стен цоколя;
- обратной засыпки пазух котлована.
Осуществляются работы по устройству:
- каменной кладки 1 и 2 этажей секции 1.1;
- транзитов ЭО и СС в МОП;
- каменной кладки технических помещений подвала и автостоянки.
Ведутся работы по устройству монолитного каркаса:
- 6 этажа секции 1.1;
- 3 этажа секций 1.2 и 2.1.
Приступили к работам по:
- устройству транзитных стояков ОВ и ВК;
- извлечению шпунтового ограждения.
фото

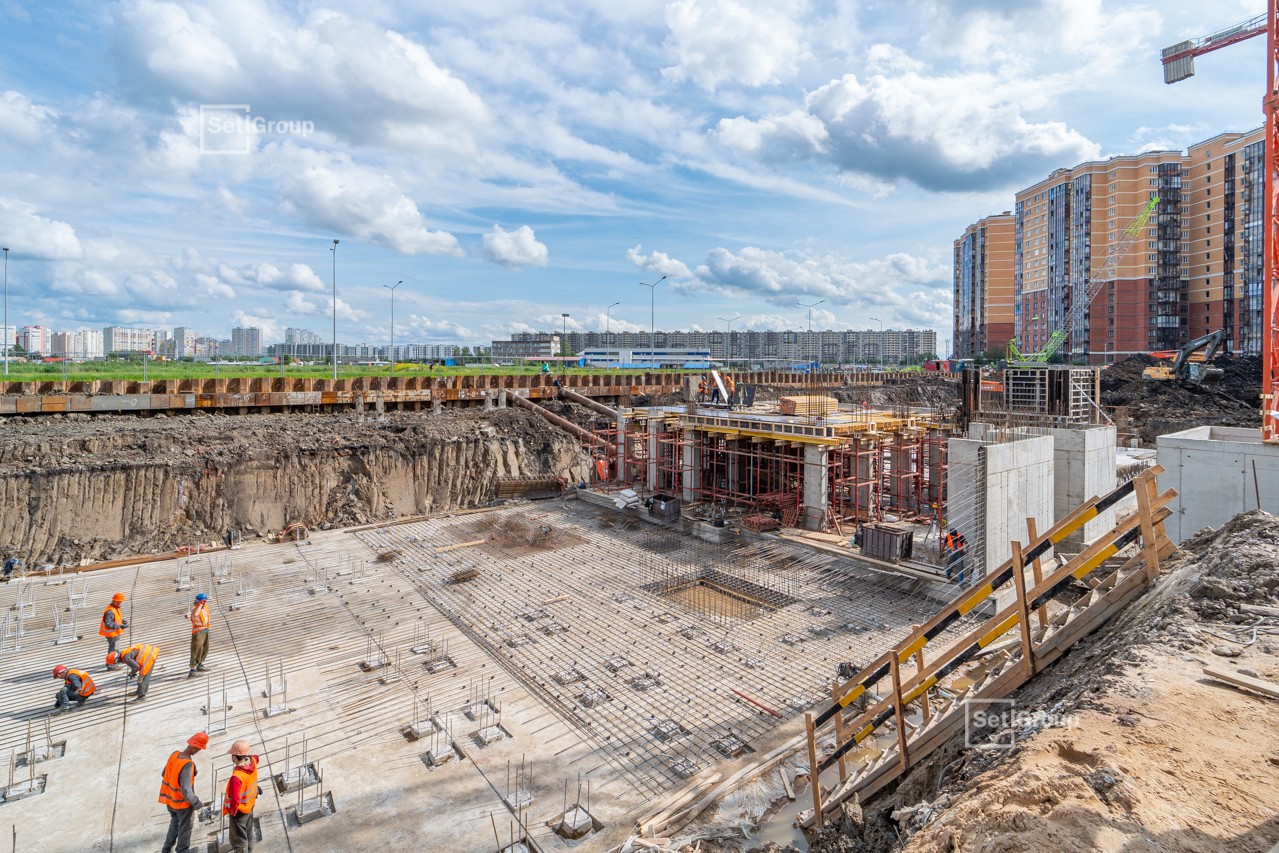

Сентябрь 2025
6 фото
Завершены работы по:
- разработке котлована;
- устройству пластового дренажа;
- монтажу фундаментной плиты;
- демонтажу распорной системы шпунтового ограждения.
Осуществляются работы по устройству:
- прифундаментного дренажа – 50%;
- стен подвала – 90%;
- гидроизоляция стен подвала – 75%;
- утепления стен подвала – 20%;
- перекрытия над подвалом – 70%.
Ведутся работы по устройству монолитного каркаса:
- секция 1.1 – 3 этаж;
- секция 1.2 – 1 этаж;
- секция 2.1 – 1 этаж.
Приступили к работам по:
- обратной засыпке пазух котлована;
- транзитам инженерных сетей в МОП.
фото

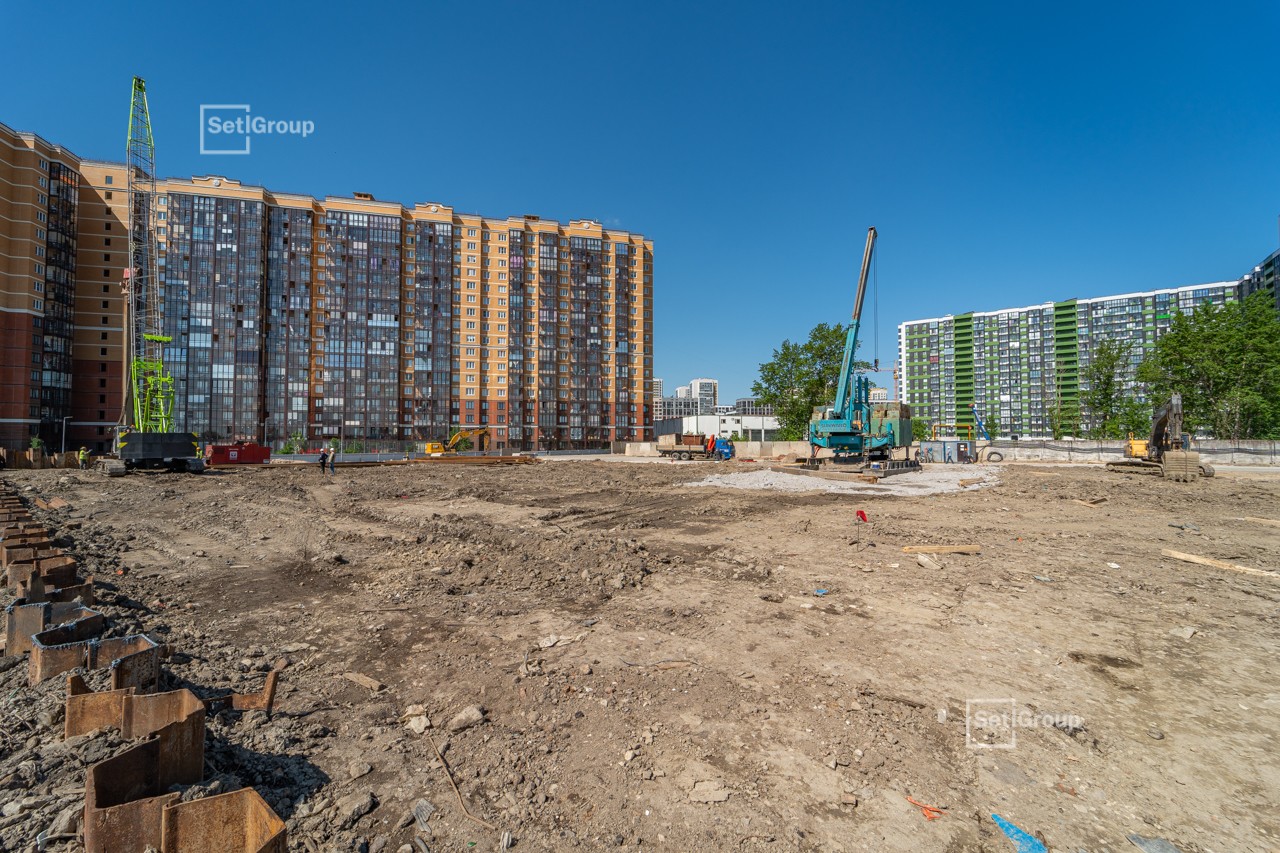

Август 2025
12 фото
Завершены работы по монтажу башенных кранов.
Осуществляются работы по устройству:
- разработки котлована – 80%;
- пластового дренажа – 75%;
- распорной системы шпунтового ограждения – 70%;
- фундаментной плиты – 70%;
- стен подвала – 45%;
- гидроизоляция стен подвала – 35%;
- перекрытия над подвалом – 25%;
- стен 1 этажа – 10%.
Приступили к работам по устройству прифундаментного дренажа.

Сроки сдачи

Корпус 1
IV кв. 2027
