Титул в Московском

Санкт-Петербург, ул. Кубинская
м. Московская 25 мин.
III кв. 2026
От 7.0 млн ₽
118 квартир

О проекте

Проект класса «высокий комфорт»
Жилой комплекс высокого комфорт-класса в Московском районе – это стильная и лаконичная архитектура, оригинальное благоустройство и озеленение, уютные дворы, разнообразные пространства для игр и отдыха, современные технические решения. Продуманное пространство для благополучной жизни в престижном районе Петербурга.
Уютные дворы-патио
Кленовая аллея с арт-стелой
Квартиры High Flat с потолками 3 м
Инновационный Лицей Setl
Престижный район
Архитектура
Квартиры High Flat
Дворы-патио
Променад
Центральный холл

Расположение

Инфраструктура
Срок сдачи
Панорамы 360°

Планировки

Евро-3
Евро-2
1 к.кв.
Студия
планировка Евро-3
Евро-3
планировка Евро-2
Евро-2
планировка 1 к.кв.
1 к.кв.
планировка Студия
Студия

Уникальные квартиры

Отделка

«NORD LINE WHITE ВК»
«NORD LINE SILVER ВК»
Отделка Nord Line вдохновлена скандинавскими интерьерами, лаконичными формами и природными фактурами. Разработано два варианта цветового оформления - White и Silver. В коллекции WHITE для напольных покрытий использован кварцвинил светло-серого оттенка. Во всех квартирах установлены входные двери с отделкой ПВХ панелями и белоснежные межкомнатные двери с надежной фурнитурой. В комнатах – гладкие флизелиновые обои под покраску, матовые натяжные потолки, современные белые высокие плинтусы с кабель-каналом, а также матовые серебристые выключатели и розетки. В ванной комнате - крупноформатная керамическая плитка Kerama Marazzi и система «теплый пол». Установлена сантехника от ведущих российских и европейских брендов, подвесная тумба с умывальником и зеркало. Напольное покрытие на балконах и лоджиях – керамогранит.
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки

Меблировка

Студия
1-комнатная квартира
2-комнатная квартира
Студия
В комплект новосела входит все самое необходимое, чтобы как можно скорее подготовить квартиру к переезду. Это решение для тех, кто не готов тратить время на поездки по магазинам и разработку дизайна. В комплектацию включена корпусная и мягкая мебель, бытовая техника.

Паркинги и помещения

Паркинг от 1,2 млн ₽
Собственное машино-место в паркинге вашего жилого комплекса: парковочное место всегда свободно, а автомобиль защищен от ветра, осадков и палящего солнца
Подробнее
Кладовые от 295,0 тыс ₽
Надежные и удобные помещения в вашем жилом комплексе – рациональное решения для хранения сезонных вещей, спортивного или садового инвентаря, заготовок
Подробнее

Акции и скидки

ТИТУЛ в Московском 7,4 млн руб.
до 31.03.2025

Как купить?

Купить квартиру от Setl Group вы можете в «Петербургской Недвижимости». Компания является эксклюзивным брокером Setl Group, продает квартиры напрямую от застройщика и без комиссии

Ипотека
Подайте одну заявку во все ведущие банки и получите решение в течение 1 часа. Для клиентов «Петербургской Недвижимости» действуют эксклюзивные ставки
Подробнее
Рассрочка
Воспользуйтесь беспроцентной рассрочкой от застройщика с первым взносом 30% и комфортным графиком платежей
Субсидии и маткапитал
Реализуйте субсидию, жилищный сертификат или материнский капитал на покупку квартиры от Setl Group в «Петербургской Недвижимости»
Подробнее

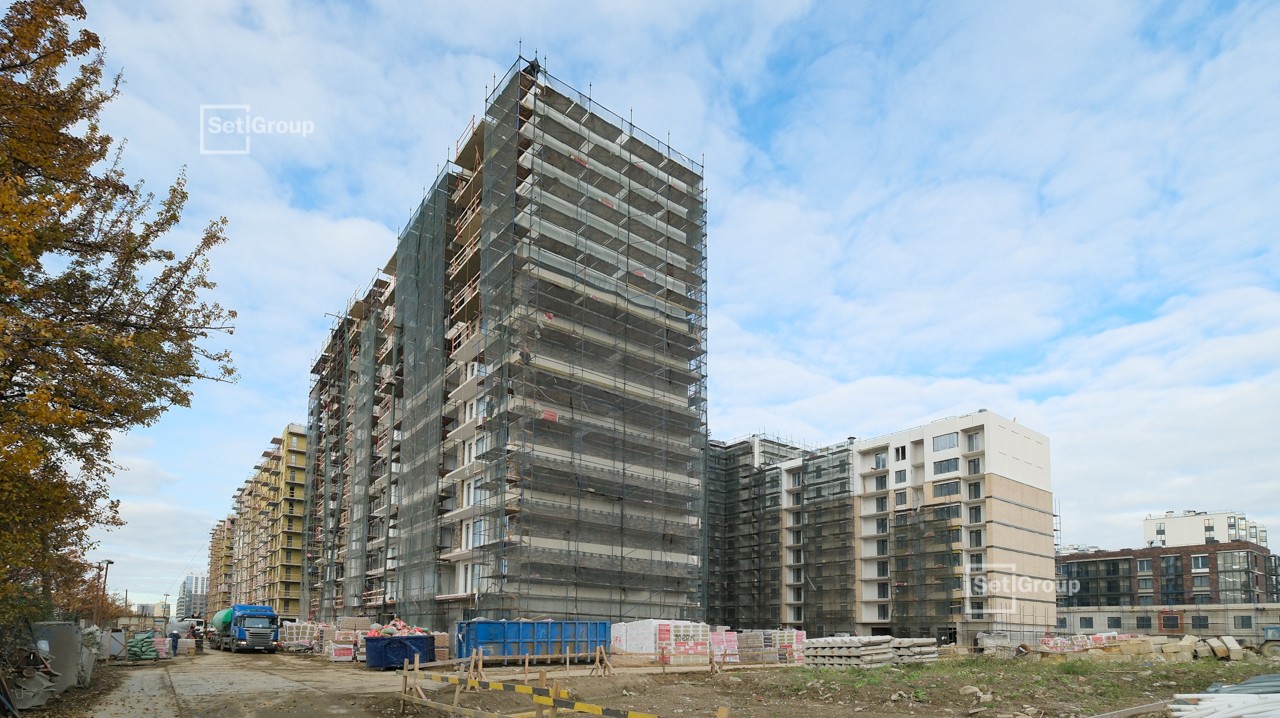

Ход строительства

Корпус 1.1
Корпус 1.2
фото
фото

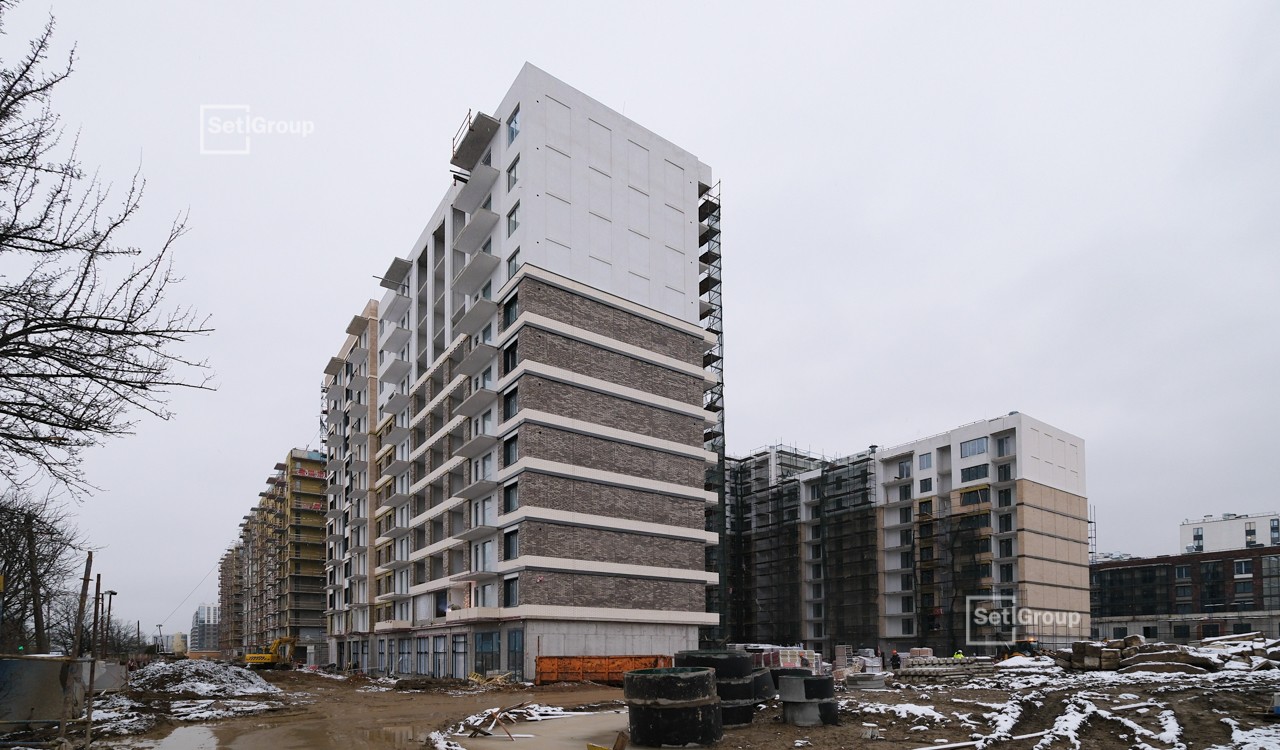

Февраль 2025
9 фото
Корпус 1.1
Секции 1.1 - 1.3
Осуществляются работы по устройству:
- стен -1 этажа секций 1.1 и 1.2;
- стен 2 этажа секции 1.3;
- гидроизоляции наружных стен секций 1.1 - 1.3;
- демонтажа распорной системы секций 1.1 и 1.2.
- гильз систем ЭО, СС секции 1.3;
- освещения в паркинге.

Секции 2.1 – 2.6
Осуществляются работы по устройству:
- стен 1 этажа секции 2.1;
- стен 2 этажа секции 2.2;
- стен -1 этажа секции 2.3;
- монолитных конструкций 5 этажа секций 2.4-2.6;
- каменной кладки -2 и -1 этажей секций 2.1-2.3;
- гидроизоляции наружных стен с обратной засыпкой секции 2.3;
- гильз систем ЭО, СС в ДОО 1;
- лотка ЭО в паркинге -1 этажа;
- освещения в паркинге.

Секции 3.1 – 3.4
Осуществляются работы по устройству:
- стен 5 этажа секций 3.1, 3.2, 3.4;
- плиты перекрытия 4 этажа секции 3.3;
- транзитных стояков ОВ, ВК в МОП -2 и -1 этажа секций 3.1-3.4;
- каменной кладки 2 этажа секций 3.1-3.4;
- лотка ЭО в паркинге -1 этажа;
- гильз систем ЭО, СС 4 и 5 этажей;
- освещения в паркинге.

Секции 4.1 – 4.6
Осуществляются работы по устройству:
- монолитного каркаса 3 этажа секций 4.4-4.6;
- монолитного каркаса 2 этажа секций 4.1-4.3;
- каменной кладки -2 и -1 этажей секций 4.1-4.6;
- лотка ЭО в паркинге -1 этажа;
- гильз систем ЭО, СС 1-3 этажей;
- гидроизоляции наружных стен с обратной засыпкой секций 4.4-4.6;
- освещения в паркинге.
фото
Январь 2025
5 фото
Корпус 1.1
Секции 1.1 - 1.3
Осуществляются работы по устройству:
- стен -2 этажа секции 1.1;
- перекрытия -2 этажа секции 1.2;
- стен технического этажа секций 1.1 и 1.3;
- перекрытия технического этажа секции 1.3;
- гидроизоляции наружных стен секций 1.1 - 1.3;
- демонтажа распорной системы секций 1.1 и 1.2.

Секции 2.1 – 2.6
Выполняются работы по устройству:
- стен технического этажа секций 2.1 и 2.3;
- перекрытие технического этажа секции 2.2;
- стен 3 этажа секций 2.4 и 2.5;
- перекрытия 3 этажа секции 2.6;
- каменной кладки -2, -1 этажей секций 2.1-2.3;
- гидроизоляции наружных стен с последующей обратной засыпкой секций 2.1-2.3;
- гильз систем ЭО, СС в ДОО 1.

Секции 3.1 – 3.4
Осуществляются работы по устройству:
- стен 3 этажа секций 3.1, 3.3, 3.4;
- плиты перекрытия 3 этажа секции 3.2;
- транзитных стояков ОВ, ВК в МОП -2 этажа секций 3.1-3.4;
- каменной кладки -2, -1 этажей секций 3.1-3.4;
- лотка ЭО в паркинге -1 этажа;
- гильз систем ЭО, СС 2 и 3 этажей.

Секции 4.1 – 4.6
Завершены работы по:
- извлечению шпунтового ограждения секции 4.1, Блока 4;
- утеплению наружных стен нулевого цикла секции 4.4;
- устройству обратной засыпки секций 4.1-4.4.
Ведутся работы по устройству:
- монолитного каркаса выше нулевой отметки секций 4.5 и 4.6;
- каменной кладки -2 этаж секции 4.1;
- гильз систем ЭО, СС секций 4.1-4.6;
- лотка ЭО в паркинге -1 этажа;
- утепления наружных стен нулевого цикла секций 4.1-4.3.
фото
Декабрь 2024
6 фото
Корпус 1.1
Секции 1.1 - 1.3
Завершены работы по разработке котлована.
Ведутся работы по устройству:
- ростверка секции 1.1;
- стен -2 этажа секции 1.2;
- стен технического этажа секции 1.1;
- гидроизоляции наружных стен секции 1.1;
- демонтажа распорной системы секций 1.1 и 1.2.

Секции 2.1 – 2.6
Завершены работы по устройству монолитного каркаса -2 этажа.
Ведутся работы по устройству:
- стен -1 этажа секций 2.1-2.3;
- стен 3 этажа секций 2.4- 2.6;
- гидроизоляции наружных стен с последующей обратной засыпкой секций 2.1-2.3;
- гильз систем ЭО, СС в ДОО 1.

Секции 3.1 – 3.4
Завершены работы по:
- извлечению шпунтового ограждения;
- утеплению наружных стен нулевого цикла;
- устройству обратной засыпки.
Ведутся работы по:
- устройству плит перекрытия 2 этажа;
- установке гильз систем ЭО, СС на 1 этаже.

Секции 4.1 – 4.6
Завершены работы по:
- извлечению шпунтового ограждения секций 4.5 и 4.6;
- утеплению наружных стен нулевого цикла секций 4.5 и 4.6;
- устройству обратной засыпки секций 4.5 и 4.6.
Ведутся работы по:
- устройству монолитного каркаса ниже нулевой отметки секций 4.1-4.4;
- монтажу опалубки плиты перекрытия 1 этажа секции 4.5.
фото
Ноябрь 2024
4 фото
Корпус 1.1
Продолжаются работы по разработке котлована.
Ведутся работы по устройству:
- гидроизоляции наружных стен здания секций 2.2-2.6, 3.1-3.3, 4.1-4.5, блоков 1-6;
- монолитного каркаса паркинга -1 и -2 этажей;
- монолитного каркаса технических этажей секций 1.3, 2.1-2.5, 4.1, 4.3-4.6;
- монолитного каркаса 1 этажа секций 3.1-3.4, 4.2;
- распорной системы шпунтового ограждения секций 1.1-1.3, 2.3, блока 1;
- обратной засыпки секций 2.4-2.5, 3.1, 4.1, 4.4-4.6, 1.1-1.3 блоков 1 и 3.
Выполняются работы по:
- демонтажу распорной системы шпунтового ограждения секций 2.2-2.3, 4.1, блоков 1 и 3;
- извлечению шпунтового ограждения секций 2.4.
фото
Октябрь 2024
8 фото
Корпус 1.1
Продолжаются работы по разработке котлована.
Ведутся работы по устройству:
- гидроизоляции наружных стен здания секций 2.2-2.6, 3.1-3.3, 4.1-4.5, блоков 1-6;
- монолитного каркаса паркинга -1 и -2 этажей;
- монолитного каркаса технических этажей секций 1.3, 3.1-3.4, 2.1-2.5, 4.1-4.6;
- распорной системы шпунтового ограждения секций 1.1-1.3, 2.2, 2.3, блока 1;
- обратной засыпки секций 2.4-2.6, блоков 1, 2 и 6.
Выполняются работы по:
- демонтажу распорной системы шпунтового ограждения секций 2.1, 4.3, блоков 1 и 3;
- извлечению шпунтового ограждения секций 3.1, 3.2 и 3.4.
фото
Сентябрь 2024
6 фото

Корпус 1.1
Продолжаются работы по разработке котлована.
Ведутся работы по устройству:
- монолитного каркаса паркинга -1 и -2 этажей;
- монолитного каркаса технических этажей секций 3.2, 3.3, 2.1-2.5, 4.1-4.6;
- распорной системы шпунтового ограждения 1-4 Блоков;
- обратной засыпки 2 и 5 Блоков.
Выполняются работы по:
- демонтажу распорной системы шпунтового ограждения 5 и 7 Блоков;
- извлечению шпунтового ограждения секций 3.1 и 3.4.

Сроки сдачи

Корпус 1.1
III кв. 2026
Корпус 1.2
III кв. 2026
