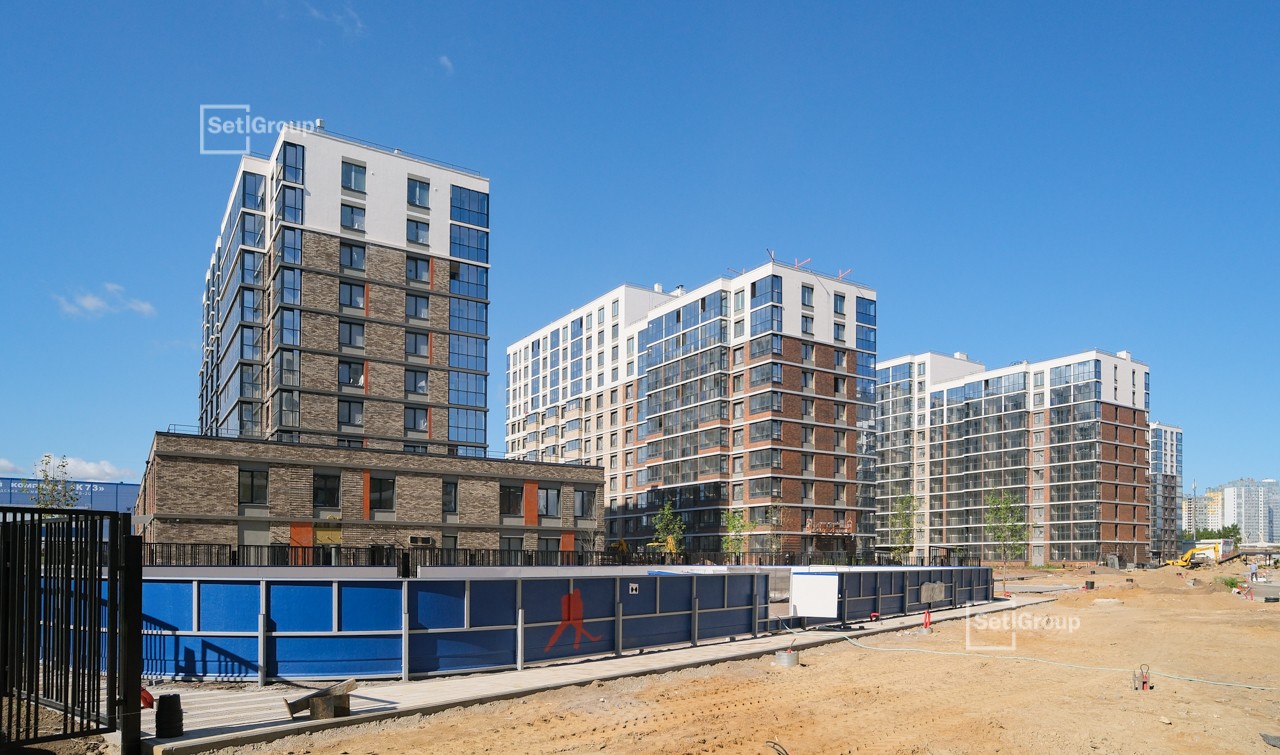

Фото проекта

Сенат

Санкт-Петербург, Кубинская улица
м. Московская 20 мин.
III кв. 2025 — IV кв. 2025
От 8.5 млн ₽
3 квартиры

О проекте

Проект класса «высокий комфорт»

ЖК «Сенат» — жилой комплекс высокого комфорт-класса в престижном Московском районе, в 20 минутах ходьбы от метро «Московская». До аэропорта «Пулково» — 12 минут, до ЗСД и КАД — 5 минут езды. В районе хорошо развита социальная и торговая инфраструктура, в самом комплексе появится школа и детский сад c бассейном. Внутренняя территория «Сената» — это закрытое благоустроенное пространство с собственным ледовым катком, тихими дворами-патио и пешеходным променадом с воздушным мостом. На территории жилого комплекса появится инновационная школа от Setl Group с оригинальной архитектурной концепцией и уникальной образовательной средой.

Тихие и уютные

дворы-патио

Променад

с воздушным мостом

Зимний каток

во дворе

Инновационный

Лицей Setl
Престижный Московский район
Архитектурная концепция
Светлые квартиры
Променад с воздушным мостом
Зимний каток и площадки SetlKids
Парадный холл с камином

Расположение

Инфраструктура
Срок сдачи
Панорамы 360°

Планировки

Евро-4
Евро-3
Евро-2
1 к.кв.
Студия
планировка Евро-4
Евро-4
планировка Евро-3
Евро-3
планировка Евро-2
Евро-2
планировка 1 к.кв.
1 к.кв.
планировка Студия
Студия
Мастер-спальня
Окно в ванной
Сауна

Отделка

«NORD LINE WHITE ВК»
«NORD LINE SILVER ВК»
Отделка Nord Line вдохновлена скандинавскими интерьерами, лаконичными формами и природными фактурами. Разработано два варианта цветового оформления - White и Silver. В коллекции WHITE для напольных покрытий использован кварцвинил светло-серого оттенка. Во всех квартирах установлены входные двери с отделкой ПВХ панелями и белоснежные межкомнатные двери с надежной фурнитурой. В комнатах – флизелиновые обои под покраску, матовые натяжные потолки, современные белые высокие плинтусы с кабель-каналом, а также матовые серебристые выключатели и розетки. В ванной комнате - крупноформатная керамическая плитка Kerama Marazzi и система «теплый пол». Установлена сантехника от ведущих российских и европейских брендов, подвесная тумба с умывальником и зеркало. Напольное покрытие на балконах и лоджиях – керамогранит.
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки

Меблировка

Студия
1-комнатная квартира
2Е-комнатная квартира
2-комнатная квартира
Студия
В комплект новосела входит все самое необходимое, чтобы как можно скорее подготовить квартиру к переезду. Это решение для тех, кто не готов тратить время на поездки по магазинам и разработку дизайна. В комплектацию включена корпусная и мягкая мебель, бытовая техника.

Паркинги и помещения

Паркинг от 1,6 млн ₽
Собственное машино-место в паркинге вашего жилого комплекса: парковочное место всегда свободно, а автомобиль защищен от ветра, осадков и палящего солнца
Подробнее

Акции и скидки

Сенат в Московском от 8.22 млн ₽
до 30.09.2025

Как купить?

Ипотека
Подайте одну заявку во все ведущие банки и получите решение в течение 1 часа. Для клиентов «Петербургской Недвижимости» действуют эксклюзивные ставки
Рассрочка
Воспользуйтесь беспроцентной рассрочкой от застройщика с первым взносом 20% и комфортным графиком платежей
Субсидии и маткапитал
Реализуйте субсидию, жилищный сертификат или материнский капитал на покупку квартиры от Setl Group в «Петербургской Недвижимости»

Ход строительства

Корпус 1.1
Корпус 1.2
ДОО
Школа
фото
фото

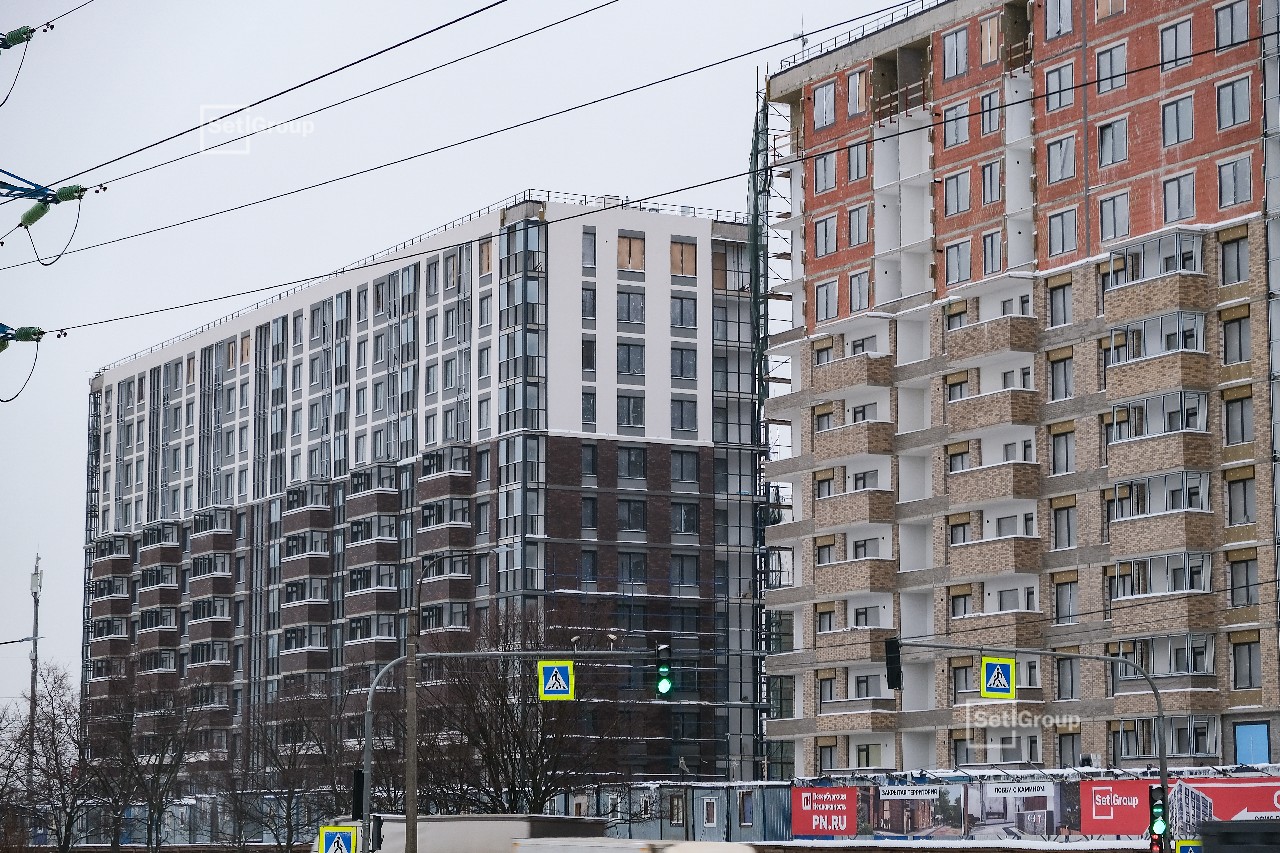

Август 2025
22 фото
Корпус 1
Секции 1.1-1.2:
Осуществляются работы по устройству:
- молниезащиты на кровле;
- армирующего слоя основного фасада 1 этажа;
- откосов и подоконников 12 этажа;
- предчистовой подготовки стен квартир 11 этажа;
- механизмов ЭО 10 этажа;
- санфаянсовых изделий в с/у квартир 9 этажа;
- оклейки стен обоями 3 этажа;
- оконечного оборудования ЭО и СС в квартирах 2 этажа;
- отделки входных групп.

Секции 2.1-2.5:
Осуществляются работы по устройству:
- сантехнического фаянса в с/у квартир 8 и 9 этажей;
- предчистовой отделки стен квартир 9 и 10 этажей;
- остекления и внутреннего примыкания каркасов;
- декоративной штукатурки в МОП;
- плитки на балконах 8-10 этажей;
- окраски фасадов на балконах 6 и 7 этажей;
- зашивки каркасов коробов в с/у 8 и 9 этажей;
- отделки входных групп;
- оклейки стен обоями 2 и 3 этажей;
- кварцвинила в квартирах 2 этажа.

Секции 3.1-3.2:
Выполняются работы по устройству:
- окраски фасадов на балконах 11 этажа;
- оклейки стен обоями 5 этажа;
- оконечного оборудования ЭО и СС в квартирах 4 этажа;
- кварцвинила в квартирах 3 этажа;
- зашивки каркасов коробов в с/у 10 этажа;
- отделки входных групп.

Подземный паркинг:
Завершены работы по:
- устройству бетонных полов;
- нанесению разметки машиномест.
Продолжаются работы по:
- нанесению сигнальной разметки на колонах;
- испытанию систем ОВ и ВК;
фото
Июль 2025
27 фото
Корпус 1
Секции 1.1-1.2:
Осуществляются работы по устройству:
- утепления основного фасада 1 этажа;
- зашивки каркасов коробов МОП 12 этажа;
- откосов и подоконников 11 этажа;
- предчистовой подготовки стен квартир 9 этажа;
- этажных квартирных щитов 12 этажа;
- механизмов ЭО 8 этажа;
- санфаянсовых изделий в с/у квартир 5 этажа;
- укладки плитки на балконах 7 этажа;
- нанесения декоративной штукатурки МОП 8 этажа.

Секции 2.1-2.5:
Осуществляются работы по устройству:
- армирующего и декоративного слоя основного фасада 1 этажа;
- сантехнического фаянса в с/у квартир 6-8 этажей;
- предчистовой отделки стен квартир 9 и 10 этажей;
- остекления и внутреннего примыкания каркасов;
- декоративной штукатурки в МОП;
- плитки на балконах 6-8 этажей;
- окраски фасадов на балконах 4 и 5 этажей;
- зашивки каркасов коробов в с/у 6 этажа;
- отделки входных групп.

Секции 3.1-3.2:
Выполняются работы по устройству:
- окраски фасадов на балконах 10 этажа;
- оклейки стен обоями 4 этажа;
- зашивки каркасов коробов в с/у 9 этажа;
- отделки входных групп.

Подземный паркинг:
Выполняются работы по:
- устройству бетонных полов;
- нанесению сигнальной разметки на колонах;
- нанесению разметки машиномест;
- испытанию систем ОВ и ВК.
фото

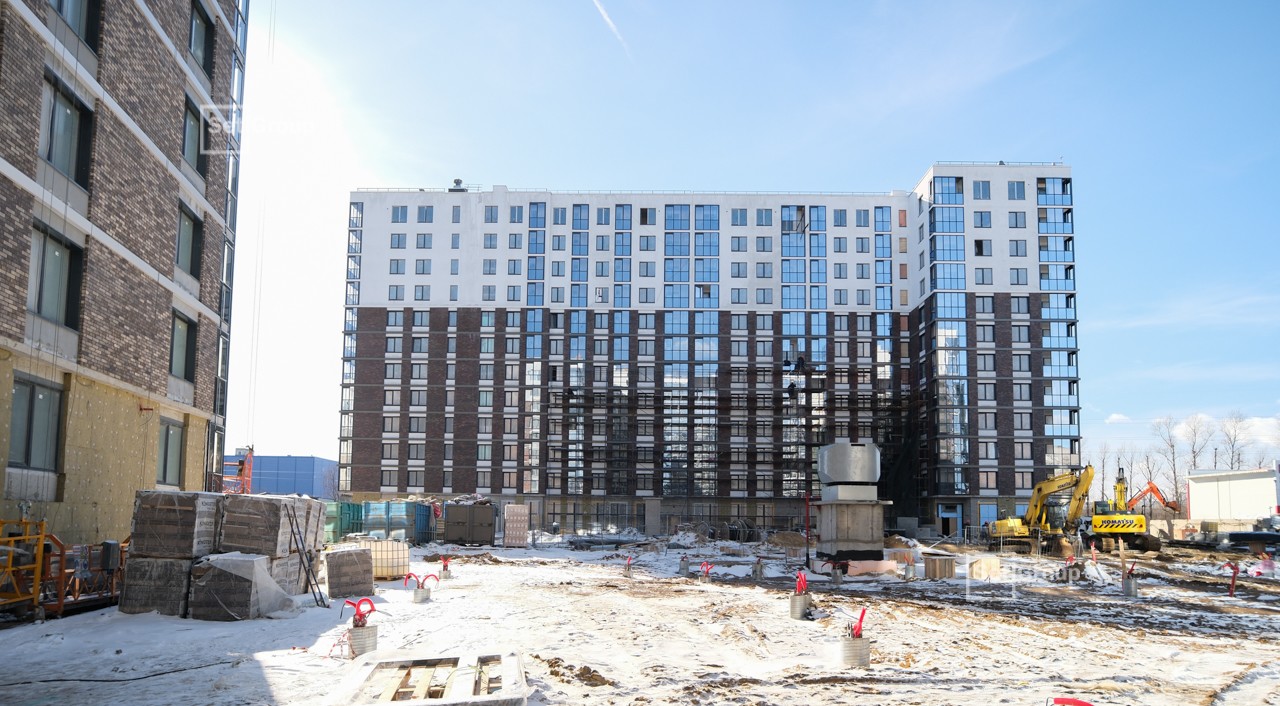

Июнь 2025
45 фото
Корпус 1
Секции 1.1-1.2:
Осуществляются работы по устройству:
- утепления основного фасада 1 этажа;
- остекления витражных конструкций 1 этажа;
- зашивки каркасов коробов МОП 10 этажа;
- откосов и подоконников 10 этажа;
- предчистовой подготовки стен квартир 7 этажа;
- светильников МОП 12 этажа;
- этажных квартирных щитов 12 этажа;
- механизмов ЭО 6 этажа;
- санфаянсовых изделий в с/у квартир 3 этажа;
- укладки плитки на балконах 5 этажа;
- нанесения декоративной штукатурки МОП 2 этажа.

Секции 2.1-2.5:
Выполняются работы по устройству:
- армирующего и декоративного слоя основного фасада 1 этажа;
- сантехнического фаянса в с/у квартир 3-5 этажей;
- предчистовой отделки стен квартир 9, 10 этажей;
- остекления и внутреннего примыкания каркасов;
- декоративной штукатурки в МОП;
- плитки на балконах.

Секции 3.1-3.2:
Выполняются работы по устройству:
- окраски фасадов на балконах 5 этажа;
- окраски штукатурки основного фасада;
- облицовочной кладки основного фасада 1 и 2 этажей;
- декоративная штукатурка в МОП 8 этажа;
- предчистовой подготовки стен квартир 12 этажа;
- механизмов розеток и выключателей 11 этажа;
- оборудования квартирных и этажных щитов МОП 11 этажа;
- санфаянсовых изделий 12 этажа;
- зашивка каркасов коробов в с/у 3 этажа.

Подземный паркинг:
Продолжаются работы по устройству:
- систем отопления, вентиляции, водоснабжения, канализации;
- бетонных полов.

фото

Май 2025
34 фото
Корпус 1
Секции 1.1-1.2:
Продолжаются работы по устройству:
- фасадов на балконах 12 этажа;
- утепления основного фасада 1 этажа;
- облицовочной кладки основного фасада 1 этажа;
- остекления витражных конструкций 1 этажа;
- створок и заполнения витражей;
- плитки МОП 12 этажа;
- каркасов коробов и потолков в МОП 12 этажа;
- откосов и подоконников 9 этажа;
- предчистовой подготовки стен квартир 5 этажа;
- светильников МОП 11 этажа;
- этажных квартирных щитов 11 этажа;
- зашивки каркасов коробов МОП 8 этажа;
- механизмов ЭО 4 этажа;
- санфаянсовых изделий 2 этажа;
- укладки плитки на балконах 3 этажа.

Секции 2.1-2.5:
Выполняются работы по устройству:
- армирующего и декоративного слоя основного фасада 1 этажа;
- облицовочной кладки основного фасада 1 этажа;
- горизонтальной разводки ХВС, ГВС и канализации в квартирах 10 и 11 этажей;
- откосов и подоконников 12 этажа;
- плитки пола в МОП 8 и 9 этажей;
- предчистовой отделки квартир 6-8 этажей.

Секции 3.1-3.2:
Выполняются работы по устройству:
- окрытия кровли жилых секций;
- фасадов на балконах 12 этажа;
- декоративной штукатурки основного фасада;
- остекления витражных конструкций;
- облицовочной кладки основного фасада 1 и 2 этажей;
- каркасов коробов и потолков в МОП 12 этажа;
- предчистовой подготовки стен квартир 12 этажа;
- механизмов розеток и выключателей 9 этажа;
- оборудования квартирных щитов 9 этажа;
- каркасов коробов в с/у 12 этажа;
- светильников МОП 10 этажа;
- этажных квартирных щитов 10 этажа;
- санфаянсовых изделий 10 этажа.

Подземный паркинг:
Продолжаются работы по устройству:
- систем отопления, вентиляции, водоснабжения, канализации;
- бетонных полов.
фото

Апрель 2025
21 фото
Корпус 1
Секции 1.1-1.2:
Осуществляются работы по устройству:
- фасадов надстроек кровли жилых секций;
- фасадов на балконах 12 этажа;
- утепления основного фасада 1 этажа;
- облицовочной кладки основного фасада 1 этажа;
- остеклению витражных конструкций 1 этажа;
- монтажу створок и заполнений витражей;
- плитки МОП 8 и 9 этажей;
- горизонтальной разводки ХВС, ГВС 12 этажа;
- каркасов коробов и потолков в МОП 12 этажа;
- откосов и подоконников 8 этажа;
- предчистовой подготовки стен квартир 4 этажа;
- светильников МОП 9 и 10 этажей;
- этажных квартирных щитов 9 и 10 этажей;
- монтажу механизмов ЭО 2 этажа.

Секции 2.1-2.5:
Осущкствляются работы по устройству:
- армирующего и декоративного слоя основного фасада выше 2 этажа;
- плитки в с/у квартир 10-12 этажей;
- облицовочной кладки основного фасада 1 этажа;
- горизонтальной разводки ХВС, ГВС и канализации в квартирах 9 этажа;
- откосов и подоконников 9 этажа;
- предчистовой отделки квартир 4 и 5 этажей.
Приступили к работам по устройству:
- утепления фасадов 1 этажа;
- плитки пола в МОП.

Секции 3.1-3.2:
Осуществляются работы по устройству:
- кровли жилых секций;
- фасадов на балконах 12 этажа;
- декоративной штукатурки основного фасада;
- каркасов витражных конструкций;
- облицовочной кладки основного фасада 1 и 2 этажей;
- каркасов коробов и потолков в МОП 12 этажа;
- горизонтальной разводки ХВС и ГВС 12 этажа;
- предчистовой подготовки стен квартир 11 этажа;
- механизмов розеток и выключателей 9 этажа;
- оборудования квартирных щитов 9 этажа;
- каркасов коробов в с/у 11 этажа;
- плитки пола МОП 12 этажей;
- санитарного фаянса в с/у 7 этажа;
- светильников МОП 8 и 9 этажей;
- этажных квартирных щитов 8 и 9 этажей.

Подземный паркинг:
Продолжаются работы по устройству:
- систем отопления, вентиляции, водоснабжения, канализации;
- бетонных полов.
фото

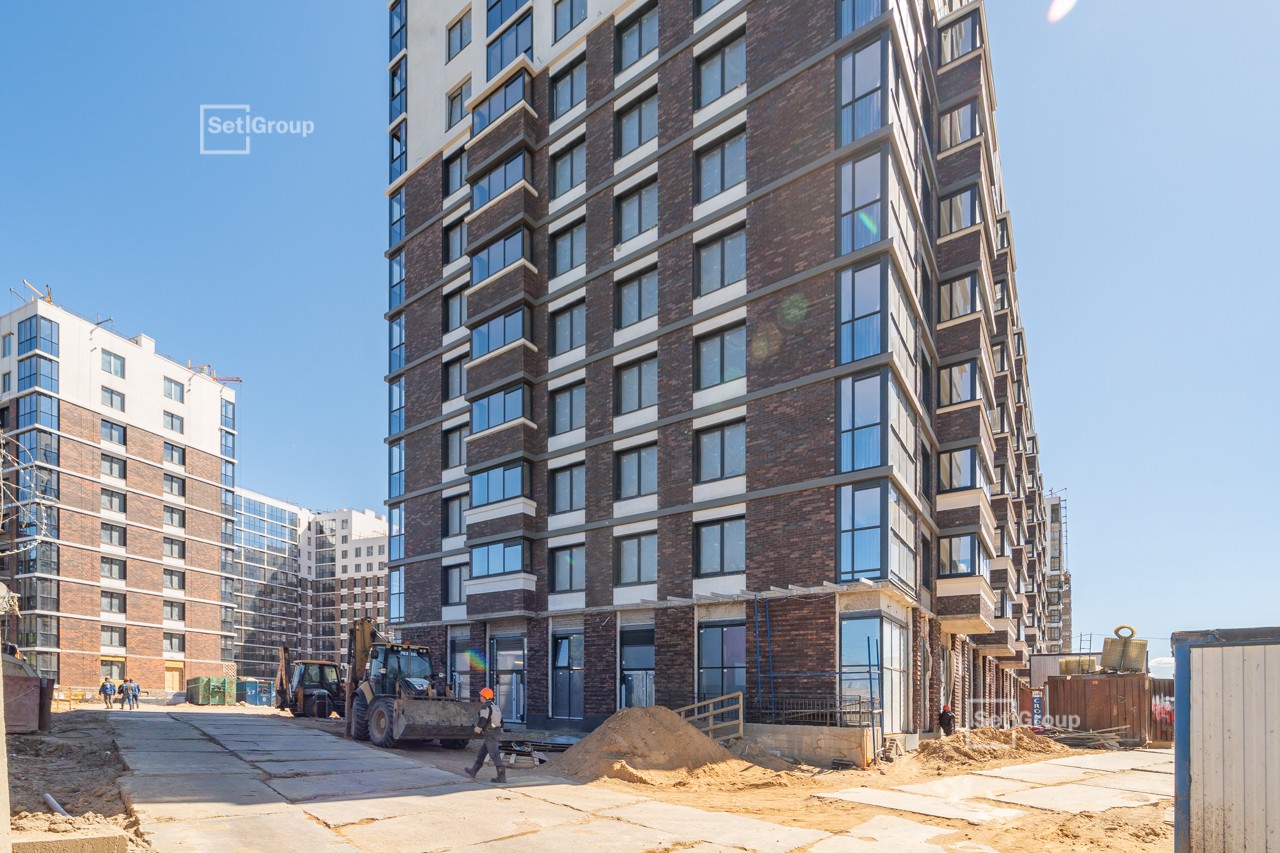

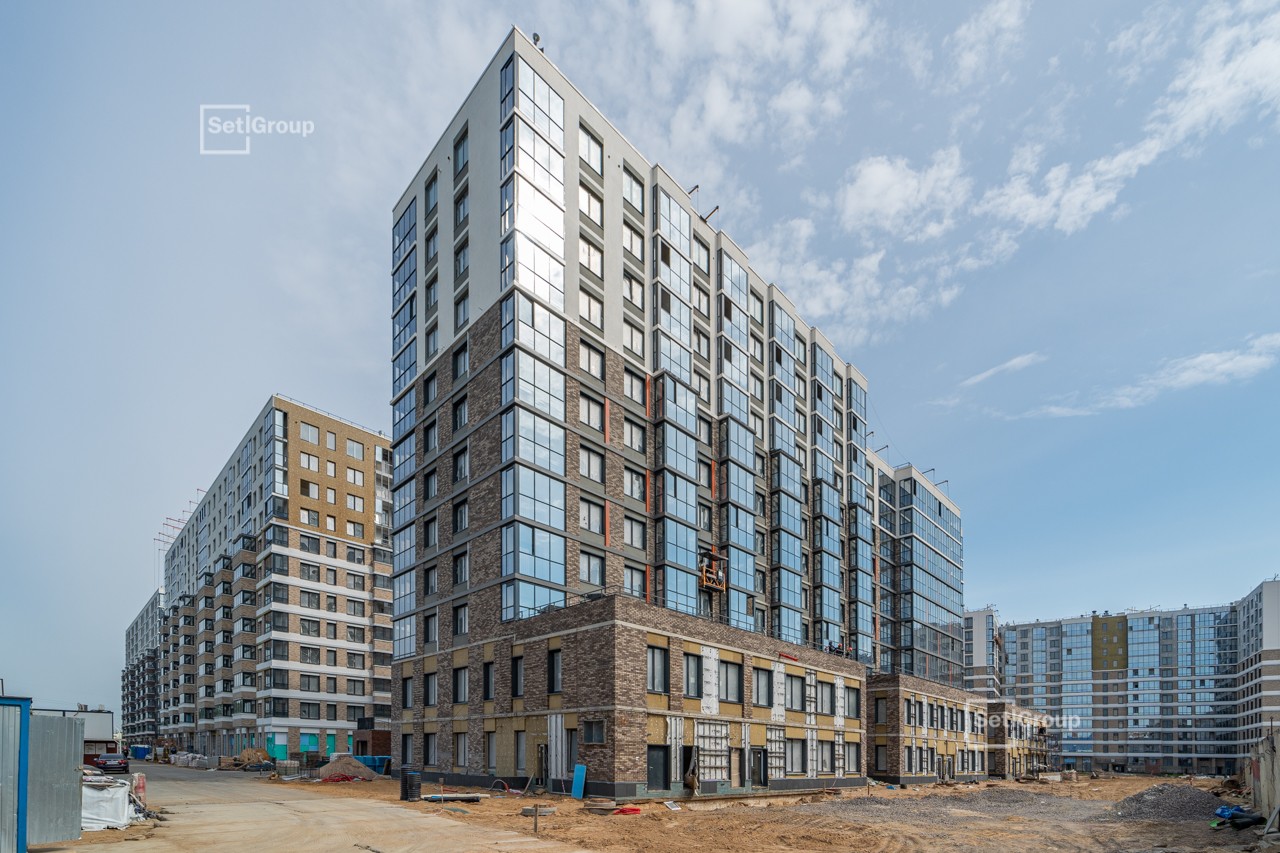

Март 2025
23 фото
Корпус 1
Секции 1.1-1.2:
Осуществляются работы по устройству:
- фасадов надстроек кровли жилых секций;
- фасадов на балконах 12 этажа;
- утепления основного фасада 1 этажа;
- облицовочной кладки основного фасада;
- каркасов витражных конструкций;
- створок и заполнений витражей;
- плитки в с/у квартир 12 этажа;
- плитки МОП 3 и 4 этажей;
- горизонтальной разводки ХВС, ГВС 10 этажа;
- квартирных дверей 8 этажа;
- каркасов коробов и потолков в МОП 11 этажа;
- откосов и подоконников 8 этажа;
- предчистовой подготовки стен квартир 3 этажа;
- светильников МОП 2 и 3 этажей;
- этажных квартирных щитов 2 и 3 этажей.

Секции 2.1-2.5:
Завершены работы по монтажу:
- каркасов витражных конструкций балконов;
- утеплению основного фасада выше 2 этажа.
Продолжаются работы по устройству:
- армирующего слоя основного фасада выше 2 этажа;
- плитки в с/у квартир 9 и 10 этажей;
- горизонтальной разводки ХВС, ГВС и канализации в квартирах 7 этажа;
- откосов и подоконников 6 этажа;
- предчистовой отделки квартир 3 этажа.

Секции 3.1-3.2:
Осуществляются работы по устройству:
- кровли жилых секций;
- фасадов на балконах 12 этажа;
- каркасов витражных конструкций;
- облицовочной кладки основного фасада;
- плитки в с/у квартир 12 этажа;
- каркасов коробов и потолков в МОП 12 этажа;
- горизонтальной разводки ХВС и ГВС 11 этажа;
- предчистовой подготовки стен квартир 10 этажа;
- механизмов розеток и выключателей 8 этажа;
- оборудования квартирных щитов 8 этажа;
- каркасов коробов в с/у 11 этажа;
- плитки пола МОП 12 этажей;

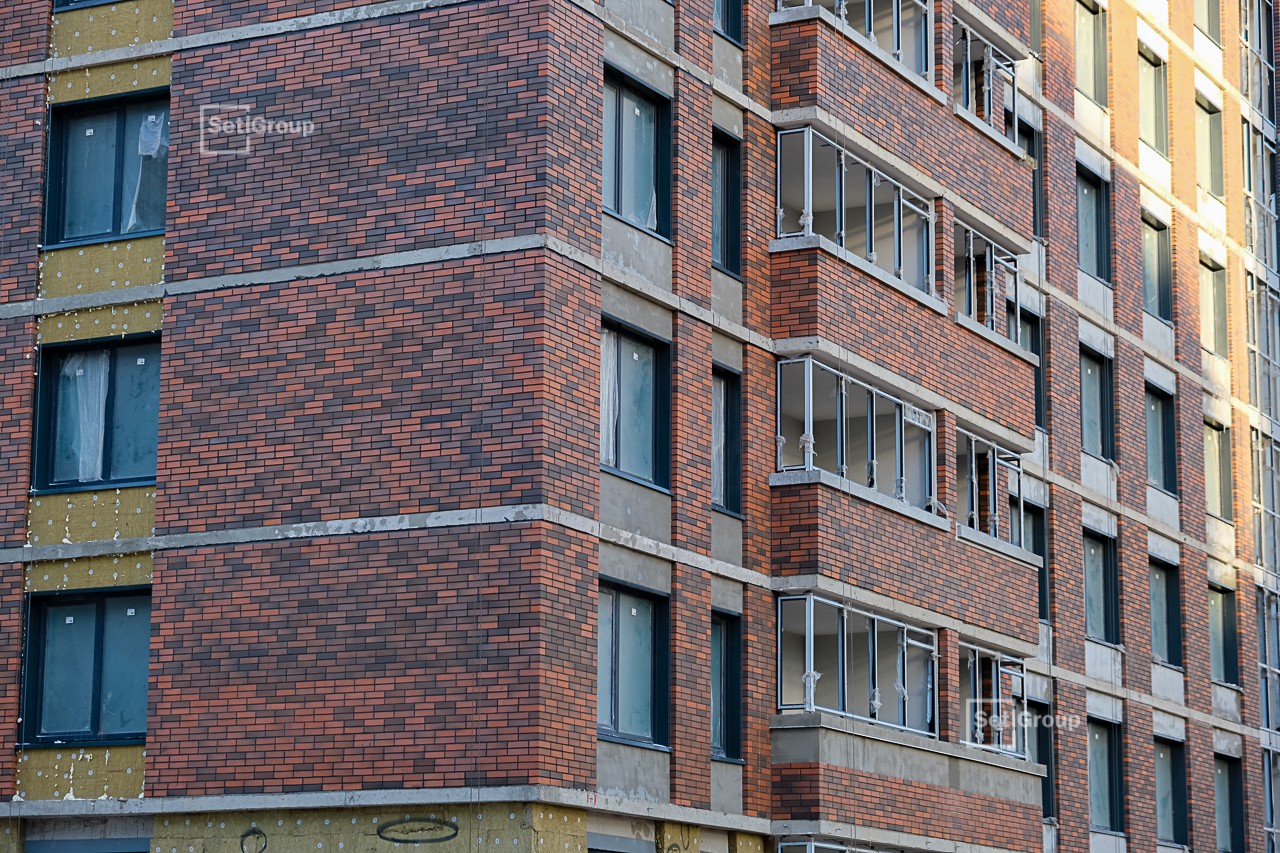

- санитарного фаянса 5 этажа;
- светильников МОП 2 и 3 этажей;
- этажных квартирных щитов 2 и 3 этажей.

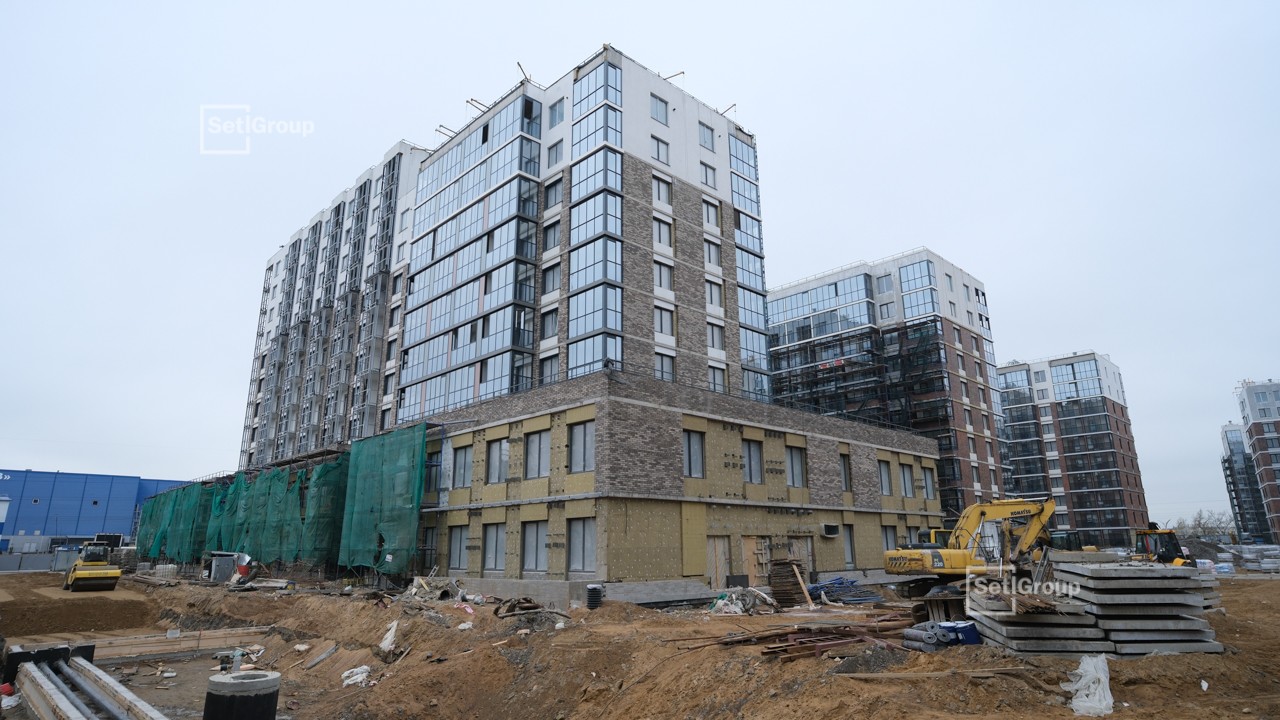

Подземный паркинг:
Осуществляются работы по устройству:
- систем отопления, вентиляции, водоснабжения, канализации;
- бетонных полов.

Сроки сдачи

Недвижимость
Социальные объекты
Корпус 1.1
III кв. 2025
Корпус 1.2
III кв. 2025

Новости

Больше обновлений на странице новостей
Будьте в курсе последних событий Setl Group
Все новости
Все новости
