Прайм Приморский

Санкт-Петербург, Комендантский проспект, участок 7
м. Комендантский пр. 15 мин.
III кв. 2025 — II кв. 2026
От 6.5 млн ₽
218 квартир

О проекте

Проект класса «высокий комфорт»
ЖК «Прайм Приморский» — комплекс высокого комфорт-класса на Парашютной улице, рядом с Шуваловским карьером и Новоорловским заказником. Популярный и благоустроенный Приморский район, живописные виды на лесной массив и водную гладь, стильная архитектура, креативные пространства и зона отдыха на крыше — идеальное сочетание для активной и счастливой жизни.
Виды на Шуваловский карьер и Новоорловский заказник
Лаундж-зона на крыше
Французские парящие балконы
Детский сад с бассейном и школа с двумя бассейнами
Расположение
Архитектура
Лаундж-зона на крыше
Инфраструктура
Входная группа
Квартиры High Flat

Расположение

Инфраструктура
Срок сдачи
Панорамы 360°

Планировки

Евро-4
Евро-3
Евро-2
1 к.кв.
Студия
планировка Евро-4
Евро-4
планировка Евро-3
Евро-3
планировка Евро-2
Евро-2
планировка 1 к.кв.
1 к.кв.
планировка Студия
Студия

Отделка

«NORD LINE WHITE ВК»
«NORD LINE SILVER ВК»
Отделка Nord Line вдохновлена скандинавскими интерьерами, лаконичными формами и природными фактурами. Разработано два варианта цветового оформления - White и Silver. В коллекции WHITE для напольных покрытий использован кварцвинил светло-серого оттенка. Во всех квартирах установлены входные двери с отделкой ПВХ панелями и белоснежные межкомнатные двери с надежной фурнитурой. В комнатах – гладкие флизелиновые обои под покраску, матовые натяжные потолки, современные белые высокие плинтусы с кабель-каналом, а также матовые серебристые выключатели и розетки. В ванной комнате - крупноформатная керамическая плитка Kerama Marazzi и система «теплый пол». Установлена сантехника от ведущих российских и европейских брендов, подвесная тумба с умывальником и зеркало. Напольное покрытие на балконах и лоджиях – керамогранит.
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки

Меблировка

Студия
1-комнатная квартира
2-комнатная квартира
Студия
В комплект новосела входит все самое необходимое, чтобы как можно скорее подготовить квартиру к переезду. Это решение для тех, кто не готов тратить время на поездки по магазинам и разработку дизайна. В комплектацию включена корпусная и мягкая мебель, бытовая техника.

Паркинги и помещения

Паркинг от 1,3 млн ₽
Собственное машино-место в паркинге вашего жилого комплекса: парковочное место всегда свободно, а автомобиль защищен от ветра, осадков и палящего солнца
Подробнее

Акции и скидки

ПРАЙМ ПРИМОРСКИЙ 7,1 млн руб.
до 31.03.2025

Как купить?

Купить квартиру от Setl Group вы можете в «Петербургской Недвижимости». Компания является эксклюзивным брокером Setl Group, продает квартиры напрямую от застройщика и без комиссии

Ипотека
Подайте одну заявку во все ведущие банки и получите решение в течение 1 часа. Для клиентов «Петербургской Недвижимости» действуют эксклюзивные ставки
Подробнее
Рассрочка
Воспользуйтесь беспроцентной рассрочкой от застройщика с первым взносом 30% и комфортным графиком платежей
Субсидии и маткапитал
Реализуйте субсидию, жилищный сертификат или материнский капитал на покупку квартиры от Setl Group в «Петербургской Недвижимости»
Подробнее

Ход строительства

Корпус 1
Корпус 2
Корпус 3
ДОО
Школа

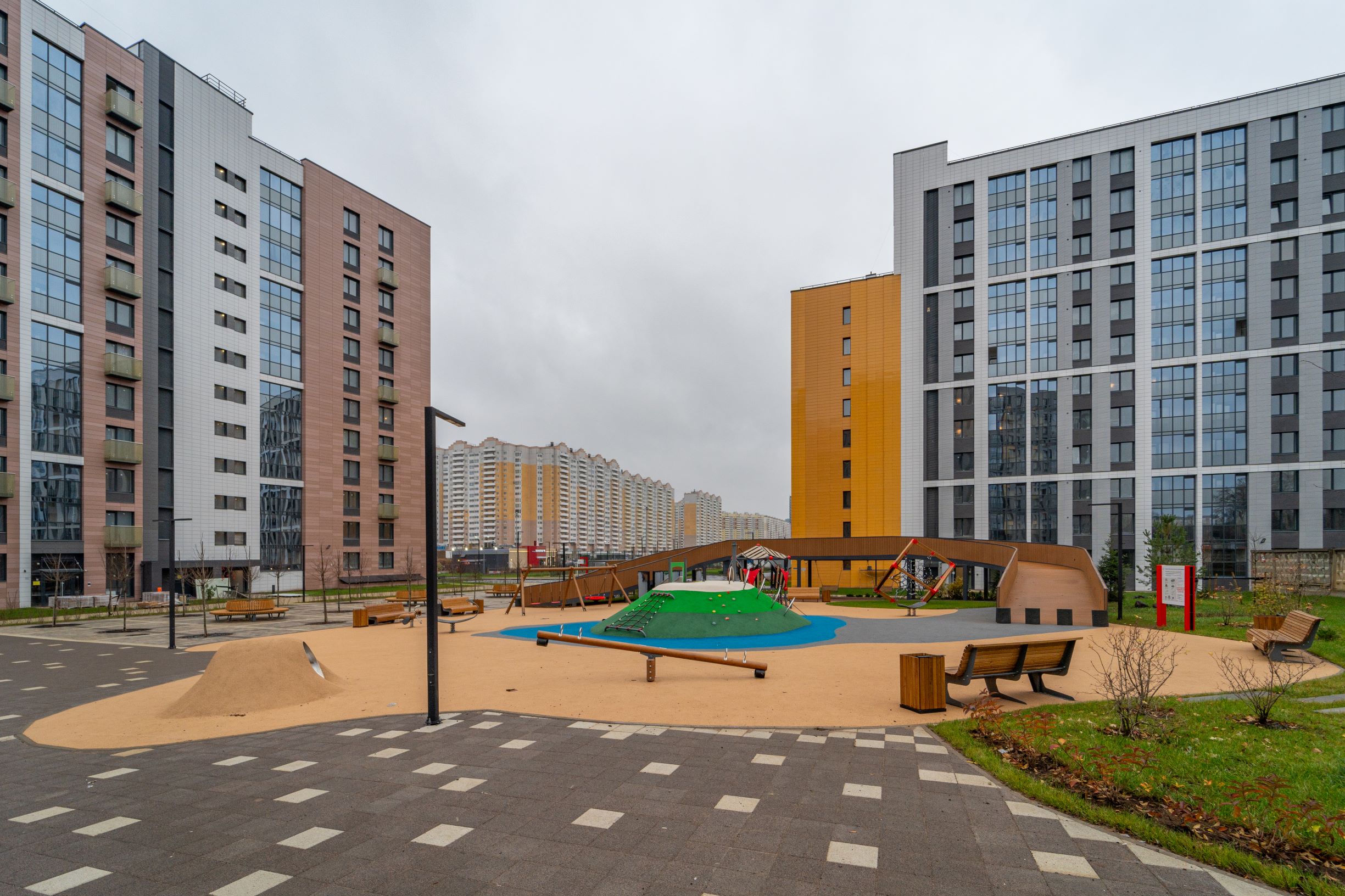

фото
фото

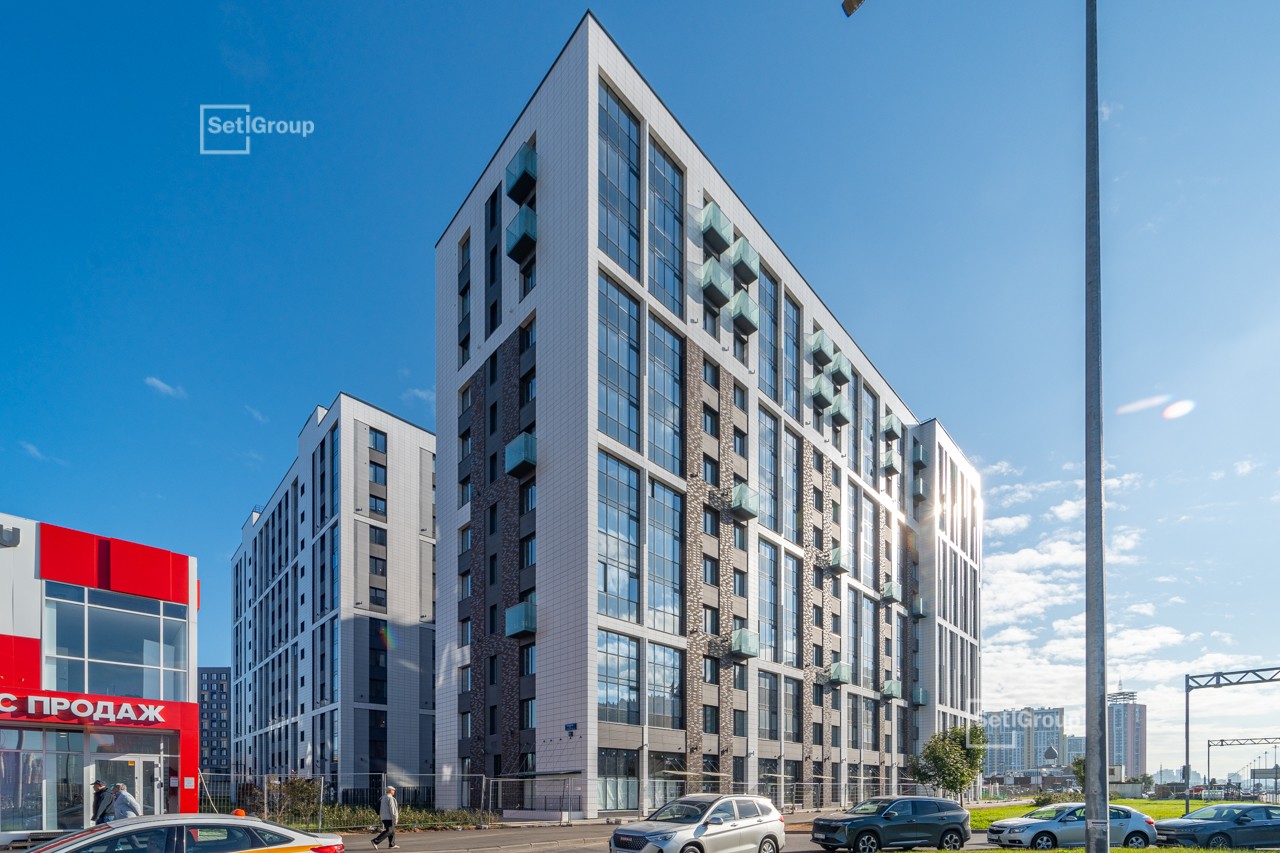

Февраль 2025
24 фото
Завершены работы по:
- устройству фиброцементной стяжки квартир и МОП 11, 12 этажей секций 1.1, 1.2, 2.1, 2.2;
- разводке труб отопления РEX 12 этажа секций 2.1, 2.2;
- монтажу радиаторов и коллекторов в квартирах и МОП 12 этажа секций 2.1, 2.2.
Ведутся работы по устройству плитки в с/у квартир:
- 10 этажа секции 2.1;
- 9 этажа секции 1.1;
- 8 этажа секции 2.2, 2.3;
- 6 этажа секции 1.2.
Ведутся работы по устройству горизонтальной разводки труб ХВС, ГВС и канализации в с/у квартир:
- 8 этажа секции 1.1;
- 7 этажа секций 2.1, 2.2;
- 4 этажа секции 1.2;
- 2 этажа секции 2.3.
Производится монтаж каркасов коробов в с/у:
- 4 этажа секций 1.1, 1.2, 2.2;
- 6 этажа секции 2.1.
Выполняются работы по:
- разводке труб отопления РEX квартир и МОП 11 этажа секции 2.3;
- натяжных потолков 3 этажа секций 2.1, 2.2;
- монтажу радиаторов и коллекторов квартир и МОП 11 этажа секции 2.3;
- подготовке стен квартир и МОП 2 этажа секций 2.1, 2.2;
- фиброцементной стяжке квартир и МОП 10 этажа секции 2.3;
- укладке плитки полов в МОП 4 и 5 этажей секции 2.1, 3 этажа секции 2.2;
- монтажу квартирных и технических дверей МОП 8 этажа секций 1.1 и 1.2, 9 этажа секций 2.1-2.3;

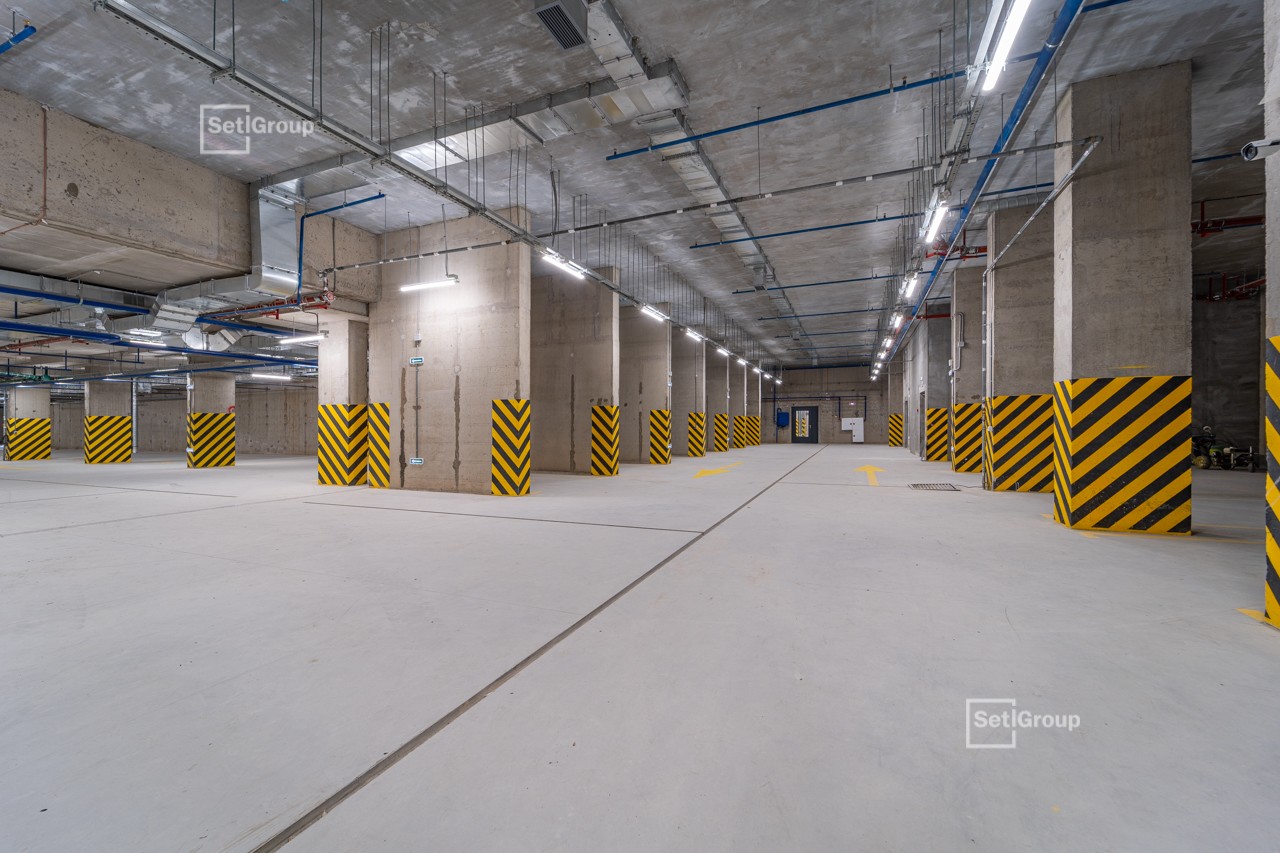

- устройству инженерных систем подземного паркинга ЭО, СС, ОВ, ВК, АУПТ;
- монтажу инженерного оборудования в технических помещениях жилой части и автостоянки;
- устройству керамогранита наружного вентилируемого фасада секций 1.1, 1.2, 2.1- 2.3.
фото
Январь 2025
23 фото
Завершены работы по:
- оштукатуриванию стен в квартирах и МОП 11, 12 этажей секций 2.1- 2.3;
- разводке труб отопления Рех 12 этажа секций 1.1, 1.2;
- установке радиаторов и коллекторов в квартирах и МОП 12 этажа секций 1.1, 1.2.
Осуществляются работы по:
- оштукатуриванию стен в квартирах и МОП 11, 12 этажей секций 1.1, 1.2;
- устройству плитки полов в МОП 4, 5 этажей секции 2.1, 3 этажа секции 2.2.
Выполняются работы по устройству фиброцементной стяжки в квартирах и МОП:
- 11 этажа секций 1.1, 1.2, 2.1;
- 10 этажа секции 2.2;
- 9 этажа секции 2.3.
Ведутся работы по устройству плитки в с/у:
- 8 этажа секции 2.1;
- 7 этажа секций 1.1, 2.2, 2.3;
- 5 этажа секции 1.2.
Производится монтаж квартирных дверей:
- 8 этажа секции 2.1;
- 7 этажа секций 2.2, 2.3;
- 6 этажа секций 1.1, 1.2.
Осуществляются работы по разводке труб отопления Рех, установке радиаторов и коллекторов в квартирах и МОП:
- 12 этажа секций 2.1, 2.2;
- 10 этажа секции 2.3.
Ведутся работы по устройству горизонтальной разводки труб ХВС, ГВС, канализации в с/у квартир: - 5, 6 этажей секции 2.1;
- 3, 4 этажей секции 2.2;
- 2, 3 этажей секций 1.1, 1.2.
Продолжаются работы по устройству:
- технических дверей МОП 6 этажа секций 1.1 и 1.2, 7 этажа секций 2.1-2.3;
- отделки в технических помещениях автостоянки и жилых зданий;
- инженерных систем подземного паркинга ЭО, СС, ОВ, ВК, АУПТ;
- наружного вентилируемого фасада секций 1.1, 1.2, 2.1- 2.3.
фото
Декабрь 2024
27 фото
Завершены работы по запуску системы отопления в квартирах и МОП секций 1.1, 1.2, 2.1-2.3.
Осуществляются работы по:
- оштукатуриванию стен в квартирах и МОП 11 и 12 этажей секций 2.1, 2.2, 2.3;
- устройству плитки полов в МОП 2 и 3 этажей секции 2.1.
Продолжаются работы по устройству фиброцементной стяжки в квартирах и МОП:
- 10 этажа секций 1.1, 2.1;
- 9 этажа секций 1.2, 2.2;
- 8 этажа секции 2.3.
Производятся работы по монтажу квартирных дверей:
- 7 этажа секции 2.1;
- 6 этажа секций 2.2, 2.3;
- 5 этажа секций 1.1, 1.2.
Осуществляются работы по разводке труб отопления Рех, установке радиаторов и коллекторов в квартирах и МОП:
- 12 этажа секций 1.1, 1.2;
- 11 этажа секций 2.1, 2.2;
- 9 этажа секции 2.3.
Ведутся работы по устройству горизонтальной разводки труб ХВС, ГВС, канализация в с/у квартир:
- 3 и 4 этажей секции 2.1;
- 2 этажа секции 2.2.
Продолжаются работы по устройству:
- технических дверей МОП секций 1.1, 1.2, 2.1-2.3;
- отделки технических помещений автостоянки и жилых зданий;
- инженерных систем подземного паркинга ЭО, СС, ОВ, ВК, АУПТ;
- наружного вентилируемого фасада секций 1.1, 1.2, 2.1-2.3.
фото
Ноябрь 2024
19 фото
Корпус 1
Завершены работы по:
- работы по устройству стояков ХВС, ГВС в с/у квартир;
- монтажу ИТП на секциях 1.1, 1.2, 2.1-2.3.
Осуществляются работы по:
- запуску системы отопления в квартирах и МОП секций 1.1, 1.2;
- оштукатуриванию стен в квартирах и МОП 10 этажа секций 1.1, 1.2., 2.2, 2.3;
- устройству плитки стен и пола в с/у квартир 6 этажа секций 1.1, 1.2, 2.3.
Выполняются работы по устройству фиброцементной стяжки в квартирах и МОП:
- 10 этажа секций 1.1, 2.1;
- 9 этажа секций 1.2 2.2;
- 8 этажа секции 2.3.
Производится монтаж квартирных дверей:
- 6 этажа секции 2.1;
- 5 этажа секций 2.2, 2.3;
- 4 этажа секций 1.1, 1.2.
Осуществляются работы по разводке труб отопления Рех, установке радиаторов и коллекторов в квартирах и МОП:
- 10 этажа секций 2.1, 2.2;
- 8 этажа секции 2.3;
- 11 этажа секций 1.1, 1.2.
Продолжаются работы по устройству:
- технических дверей МОП секций 1.1, 1.2, 2.1-2.3;
- отделки в технических помещениях автостоянки и жилых зданий;
- инженерных систем подземного паркинга ЭО, СС, ОВ, ВК, АУПТ;
- наружного вентилируемого фасада на секциях 1.1, 1.2, 2.1, 2.2, 2.3.
Начаты работы по устройству горизонтальной разводки ХВС и ГВС и канализации в с/у квартир.
фото
Октябрь 2024
15 фото
Завершены работы по:
- устройству электрических линий квартир и МОП 1-12 этажей секций 1.1, 1.2, 2.1-2.3;
- прокладке наружных сетей теплоснабжения.
Выполняются работы по устройству стояков ХВС, ГВС в с/у квартир:
- 12 этажа секций 2.1-2.3;
- 9-12 этажей секций 1.1, 1.2.
Ведутся работы по устройству «мокрых» фасадов с балконов квартир 11-12 этажей секций 1.1, 1.2, 2.1, 2.2, 2.3.
Осуществляются работы по оштукатуриванию стен в квартирах и МОП:
- 10 этажа секций 2.1, 2.2;
- 9 этажа секций 1.1, 1.2., 2.2, 2.3.
Выполняются работы по устройству фиброцементной стяжки в квартирах и МОП:
- 9 этажа секции 2.1;
- 8 этажа секций 2.2. 1.1;
- 7 этажа секций 1.2, 2.3.
Ведутся работы по устройству плитки стен и пола в с/у квартир:
- 8 этажа секции 2.1;
- 7 этажа секции 2.2;
- 5 этажа секций 1.1, 1.2, 2.3.
Производится монтаж квартирных дверей:
- 5 этажа секции 2.1;
- 4 этажа секций 2.2, 2.3;
- 2 этажа секций 1.1, 1.2.
Осуществляются работы по разводке труб отопления Рех, установке радиаторов и коллекторов в квартирах и МОП:
- 9 этажа секции 2.2;
- 8 этажа секций 1.1; 2.1;
- 7 этажа секций 1.2, 2.3.
Продолжаются работы по:
- монтажу ИТП на секциях 1.1, 1.2, 2.1-2.3;
- монтажу технических дверей МОП на секциях 1.1, 1.2, 2.1-2.3;
- отделке в технических помещениях автостоянки и жилых зданий;
- монтажу инженерных систем подземного паркинга ЭО, СС, ОВ, ВК, АУПТ;
- устройству «мокрого» фасада с балконов и утеплителя наружного вентилируемого фасада на секциях 1.1, 1.2, 2.1-2.3.
фото
Сентябрь 2024
20 фото
Завершены работы по устройству:
- основного пирога кровли и 1-го слоя гидроизоляции секций 1.1, 1.2, 2.1-2.3;
- каменной кладки стен и перегородок секций 1.1, 1.2, 2.1-2.3;
- оконных и балконных блоков 1-10 этажей секций 1.1, 1.2, 2.1-2.3;
- транзитных инженерных систем ЭО, СС, ОВ, ВК в МОП 12 этажа секций 1.1, 1.2, 2.2, 2.3.
Осуществляются работы по прокладке электрических линий квартир и МОП:
- 11, 12 этажей секций 2.1-2.3;
- 9, 10 этажей секций 1.1, 1.2.
Выполняются работы по устройству стояков ХВС, ГВС в с/у квартир:
- 10, 11 этажей секций 2.1-2.3;
- 7, 8 этажей секций 1.1, 1.2.
Ведутся работы по устройству «мокрых» фасадов с балконов квартир:
- 10, 11 этажей секции 2.1;
- 9, 10 этажей секций 2.2, 2.3;
- 8, 9 этажей секций 1.1, 1.2.
Осуществляются работы по оштукатуриванию стен в квартирах и МОП:
- 9 этажа секции 2.1;
- 8 этажа секций 1.1, 1.2., 2.2, 2.3.
Выполняются работы по устройству фиброцементной стяжки в квартирах и МОП:
- 8 этажа секции 2.1;
- 7 этажа секций 2.2, 2.3;
- 6 этажа секций 1.1, 1.2.
Ведутся работы по устройству плитки стен и пола в с/у квартир:
- 7 этажа секции 2.1;
- 6 этажа секции 2.2;
- 4 этажа секций 1.1, 2.3;
- 3 этажа секции 1.2;
Производится монтаж квартирных дверей и технических дверей в МОП:
- 4 этажа секции 2.1;
- 3 этажа секций 2.2, 2.3.
Продолжаются работы по:
- монтажу горизонтальной разводке труб отопления Рех 7 этажа секций 2.1-2.3;
- отделке в технических помещениях автостоянки и жилых зданий;
- монтажу инженерных систем подземного паркинга ЭО, СС, ОВ, ВК, АУПТ;
- укладке наружных сетей теплоснабжения секции 1.1;
- устройству «мокрого» фасада с балконов и утеплителя наружного вентилируемого фасада на секциях 1.1, 1.2, 2.1-2.3.

Сроки сдачи

Недвижимость
Социальные объекты
Корпус 1
III кв. 2025
Корпус 2
III кв. 2025
Корпус 3
I кв. 2026
