Фото проекта

Lake City-6

Майский проезд, дом №6 по ГП
IV кв. 2025
От 7.9 млн ₽
13 квартир

О проекте

Проект бизнес‑класса
Жилой комплекс Lake City расположен в красивейшей части курортного Светлогорска. Дом возводится на берегу живописного озера Тихое, у Светлогорского леса, и станет местом, где жизнь течет под шепот волн.
15 минут пешком до Балтийского моря
Рядом озеро Тихое и Светлогорский лес
Пешеходный и веломаршруты
Уникальные квартиры и пентхаусы
Архитектура
Расположение
Инфраструктура
Благоустройство
Комфорт
Квартиры

Расположение

Ход строительства

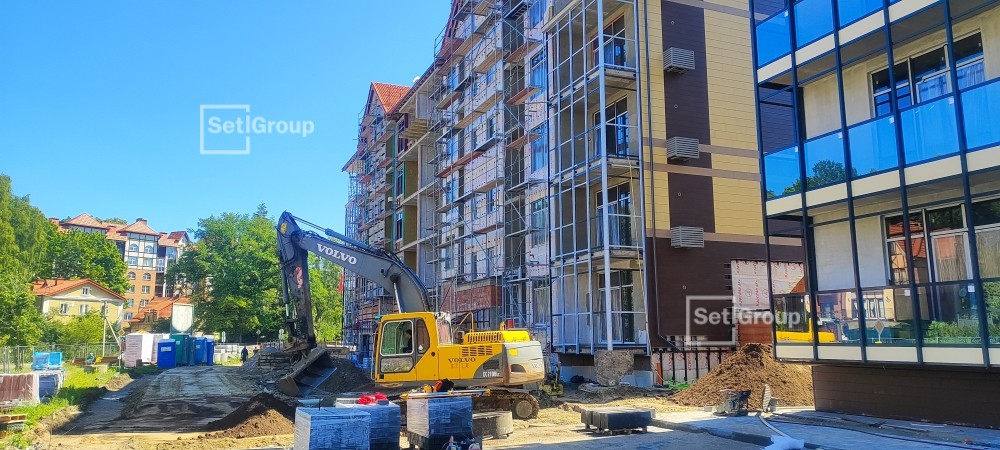

фото
фото

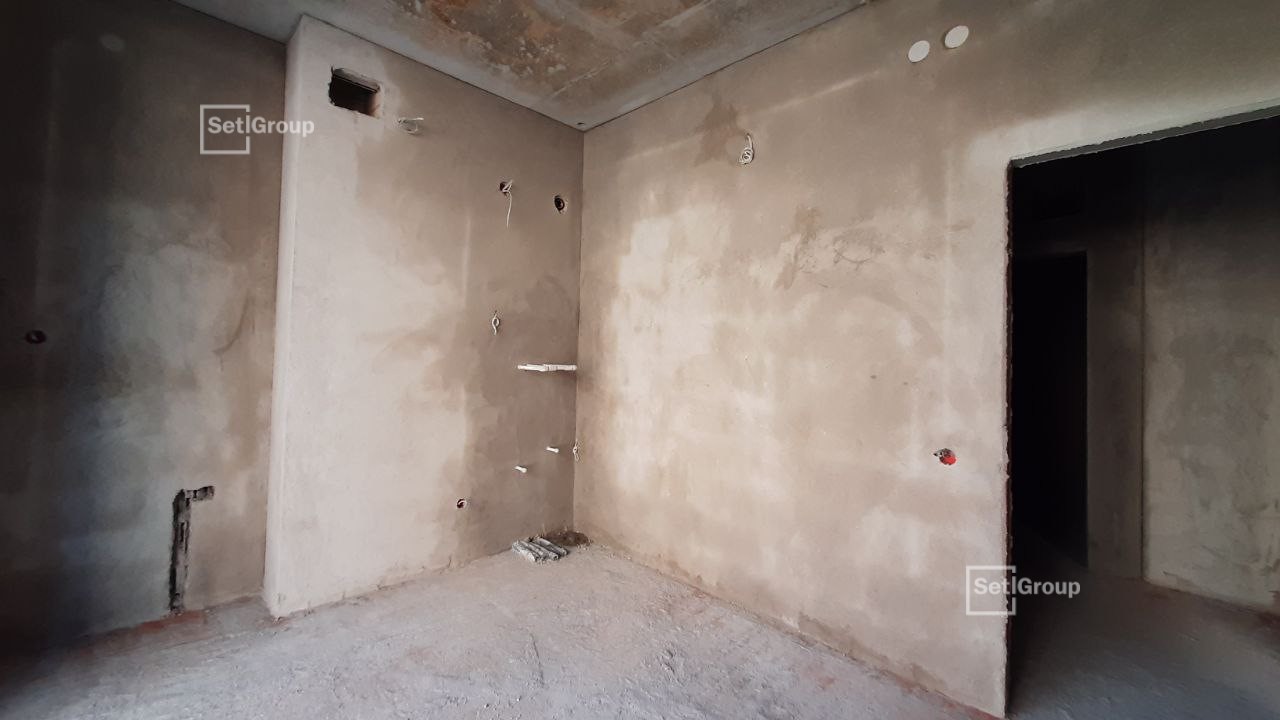

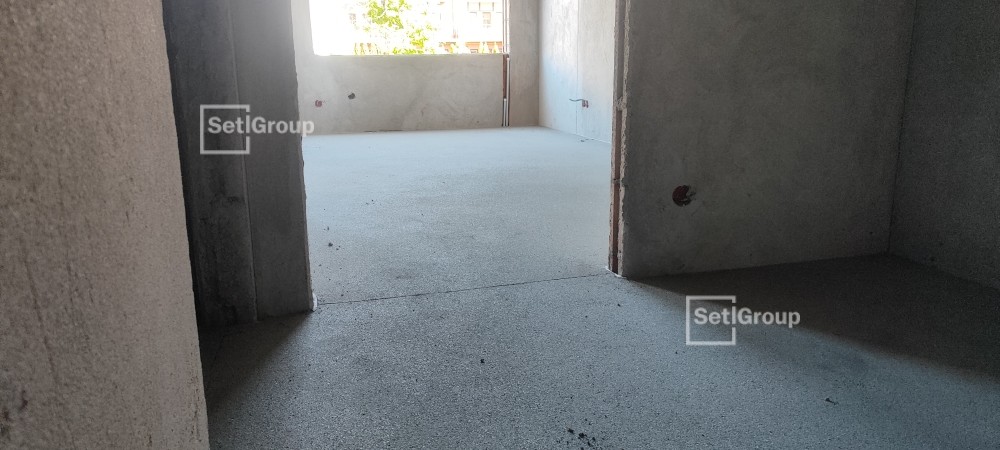

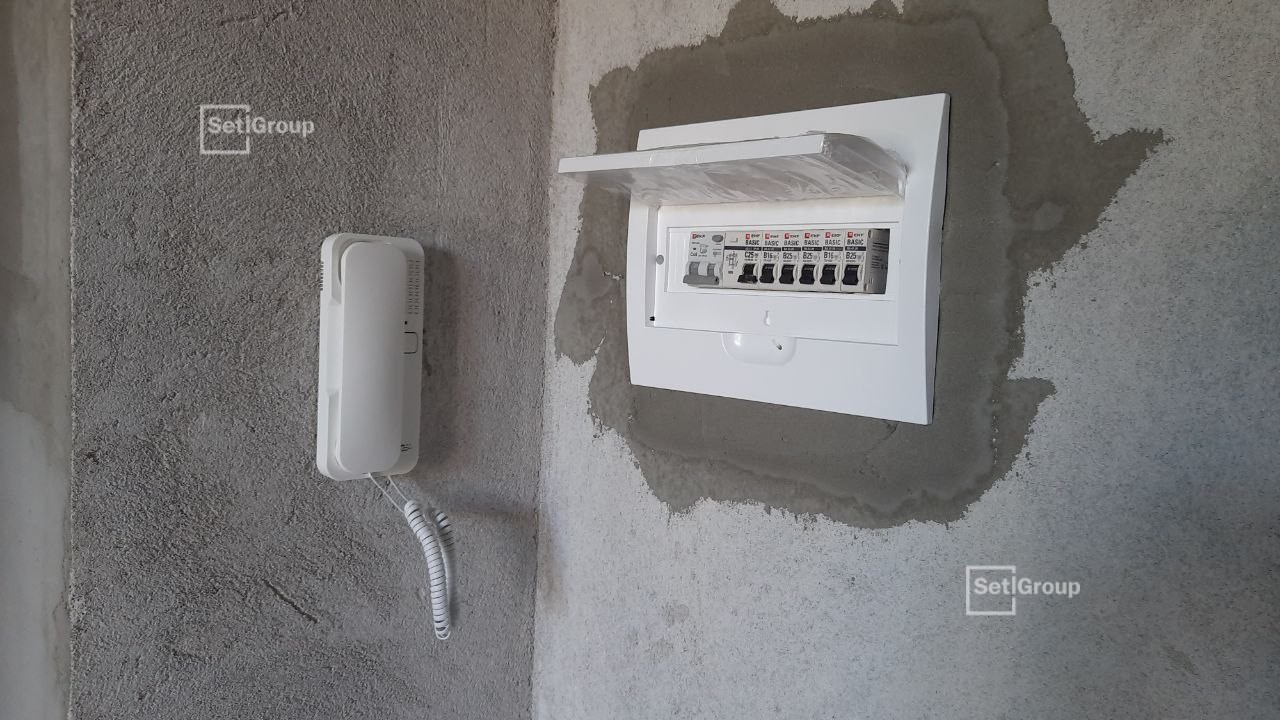

Октябрь 2024
6 фото
Жилой дом
Завершены работы по устройству:
- вертикальных конструкций 2 этажа;
- перекрытия 2 этажа;
- наружной гидроизоляции стен подвала.
Завершаются работы по кладке стен и перегородок 1 этажа.
Ведутся работы по устройству:
- вертикальных конструкций 3 этажа;
- перекрытия 3 этажа.
фото
Сентябрь 2024
5 фото
Жилой дом
Завершены работы по устройству:
- вертикальных конструкций 1 этажа;
- перекрытия 1 этажа;
- кладки стен и перегородок в подвале.
Ведутся работы по устройству:
- наружной гидроизоляции стен подвала;
- вертикальных конструкций 2 этажа.
Приступили к работам по кладке стен 1 этажа.


фото
Август 2024
4 фото
Жилой дом
Завершены работы по устройству:
- полов подвала;
- монолитных железобетонных стен и колонн подвала;
- перекрытия над подвалом.
Завершается устройство монолитных железобетонных стен и колонн 1 этажа.
Ведутся работы по:
- наружной гидроизоляции стен подвала;
- устройству перекрытия 1 этажа.

фото
Июль 2024
5 фото
Жилой дом
Завершены работы по устройству:
- ростверков;
- пристенного дренажа;
- полов подвала 2 секции.
Завершаются работы по устройству стен и колонн подвала.
Ведутся работы по:
- наружной гидроизоляции стен подвала;
- подготовке под устройство полов подвала 1 секци.
Приступили к работам по устройству перекрытия над подвалом.

фото
Июнь 2024
6 фото
Жилой дом
Выполнено устройство ростверков секции 2.
Завершается устройство ростверков секции 1.
Ведутся работы по устройству стен подвала и шахты лифта секции 2.
Приступили к устройству пристенного дренажа.

фото
Май 2024
4 фото
Завершена срубка свай.
Выполняется устройство ростверков.

Сроки сдачи

Lake City-6
IV кв. 2025
