Фото проекта

Lake City-10

Майский проезд, дом №10 по ГП
III кв. 2025
От 7.5 млн ₽
8 квартир

О проекте

Проект бизнес‑класса
Жилой комплекс Lake City расположен в красивейшей части курортного Светлогорска. Дом возводится на берегу живописного озера Тихое, у Светлогорского леса, и станет местом, где жизнь течет под шепот волн.
15 минут пешком до Балтийского моря
Рядом озеро Тихое и Светлогорский лес
Пешеходный и веломаршруты
Уникальные квартиры и пентхаусы
Архитектура
Расположение
Инфраструктура
Благоустройство
Комфорт
Квартиры

Расположение

Ход строительства

фото
фото

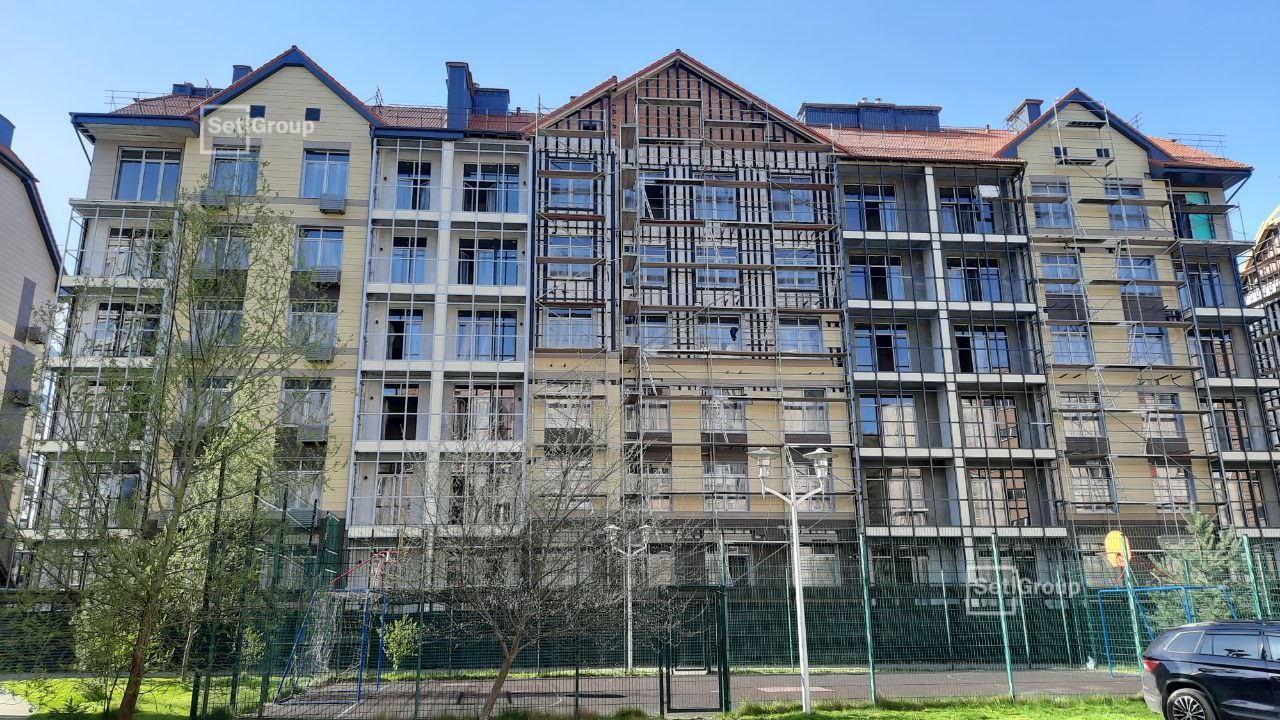

Сентябрь 2024
9 фото

Жилой дом
Завершены работы по:
- кладке стен и перегородок;
- разводке внутридомовых электрических и слаботочных сетей 1-3 этажей.
Завершаются работы по устройству стропильной системы скатной кровли.
Выполняется разводка внутридомовых электрических и слаботочных сетей 4-6 этажей.
Приступили к работам по устройству мембраны скатной кровли.

фото
Август 2024
16 фото
Завершены работы по кладке стен, вентканалов и дымоходов чердака.
Ведутся работы по:
- устройству стропильной системы скатной кровли;
- разводке внутридомовых электрических и слаботочных сетей;
- кладке стен и перегородок 5 и 6 этажей;
- разводке сетей водоснабжения и канализации в подвале.
фото
Июль 2024
4 фото
Жилой дом
Завершены работы по:
- монтажу монолитных конструкций чердака и лестничных клеток;
- кладке стен и перегородок 4 этажа.
Продолжаются работы по:
- кладке стен и перегородок 5 этажа;
- кладке стен, вентканалов и дымоходов чердака;
- разводке внутридомовых электрических и слаботочных сетей.
Приступили к устройству стропильной системы скатной кровли.
фото
Июнь 2024
8 фото
Жилой дом
Завершены работы по:
- устройству колонн, стен и перекрытия 6 этажа;
- кладке стен и перегородок 2, 3 этажей;
- прокладке основной сети ливневой канализации.
Завершаются работы по устройству:
- монолитных конструкций чердака;
- лестничных клеток.
Выполняются работы по:
- кладке стен и перегородок 4 этажа;
- кладке стен, вентканалов и дымоходов чердака.
Приступили к разводке внутридомовых электрических сетей.

фото
Май 2024
10 фото
Завершено устройство перекрытия третьего, четвертого и пятого этажей.
Завершено устройство колонн и стен четвертого и пятого этажей.
Подходит к концу устройство стен и колон шестого этажа.
Приступили к устройству перекрытия шестого этажа.
Завершена кладка стен и перегородок первого этажа.
Выполняются работы по кладке стен и перегородок второго и третьего этажей.
Выполнено устройство пристенного дренажа и засыпка пазух.

фото
Апрель 2024
5 фото
Выполнено устройство перекрытия второго этажа
Завершено устройство колонн и стен третьего этажа
Завершается устройство перекрытия третьего этажа
Приступили к устройству колонн и стен четвертого этажа
Ведется кладка стен и перегородок первого этажа
Продолжаются работы по устройству пристенного дренажа и засыпке пазух

Сроки сдачи

Lake City-10
III кв. 2025
