Фото проекта

Imperial Club

СПб, ул. Масляный канал
м. Василеостровская 7 мин.
III кв. 2026
От 23.3 млн ₽
77 квартир

О проекте

Проект элит‑класса
Imperial Club – элитный жилой комплекс в сердце Петербурга, на Васильевском острове. Эксклюзивные виды на Большую Неву и исторический центр города, лучшие архитектурные и технические решения, приватная территория с авторской концепцией благоустройства и уникальные планировки.
Панорамные виды на парадный Петербург
Квартиры с террасами и зимними садами
Двухуровневые сити-виллы
Двухуровневая входная группа с эскалатором
Удобное расположение
Изысканная архитектура
Исключительные виды
Уникальные планировки
Благоустроенное пространство
Роскошные интерьеры
Премиальный сервис

Расположение

Инфраструктура
Срок сдачи
Панорамы 360°

Планировки

Евро-4
Евро-3
Евро-2
Евро-2
планировка Евро-4
Евро-4
планировка Евро-3
Евро-3
планировка Евро-2
Евро-2
планировка Евро-2
Евро-2

Уникальные квартиры

Терраса
Сити-вилла
Вид на воду

Акции и скидки

IMPERIAL CLUB рассрочка 0% Платежи раз в год
до 28.02.2025

Как купить?

Купить квартиру от Setl Group вы можете в «Петербургской Недвижимости». Компания является эксклюзивным брокером Setl Group, продает квартиры напрямую от застройщика и без комиссии

Ипотека
Подайте одну заявку во все ведущие банки и получите решение в течение 1 часа. Для клиентов «Петербургской Недвижимости» действуют эксклюзивные ставки
Подробнее
Рассрочка
Воспользуйтесь беспроцентной рассрочкой от застройщика с первым взносом 30% и комфортным графиком платежей
Субсидии и маткапитал
Реализуйте субсидию, жилищный сертификат или материнский капитал на покупку квартиры от Setl Group в «Петербургской Недвижимости»
Подробнее

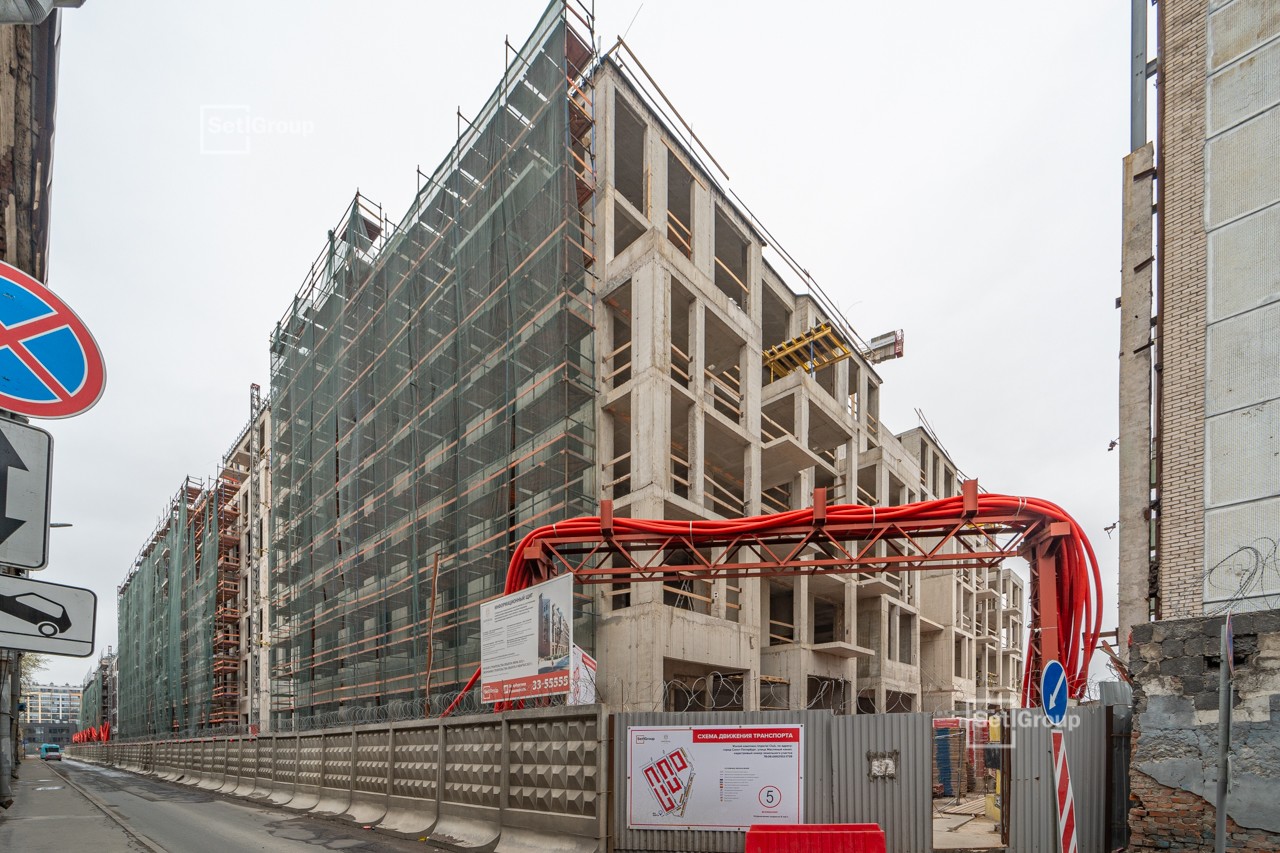

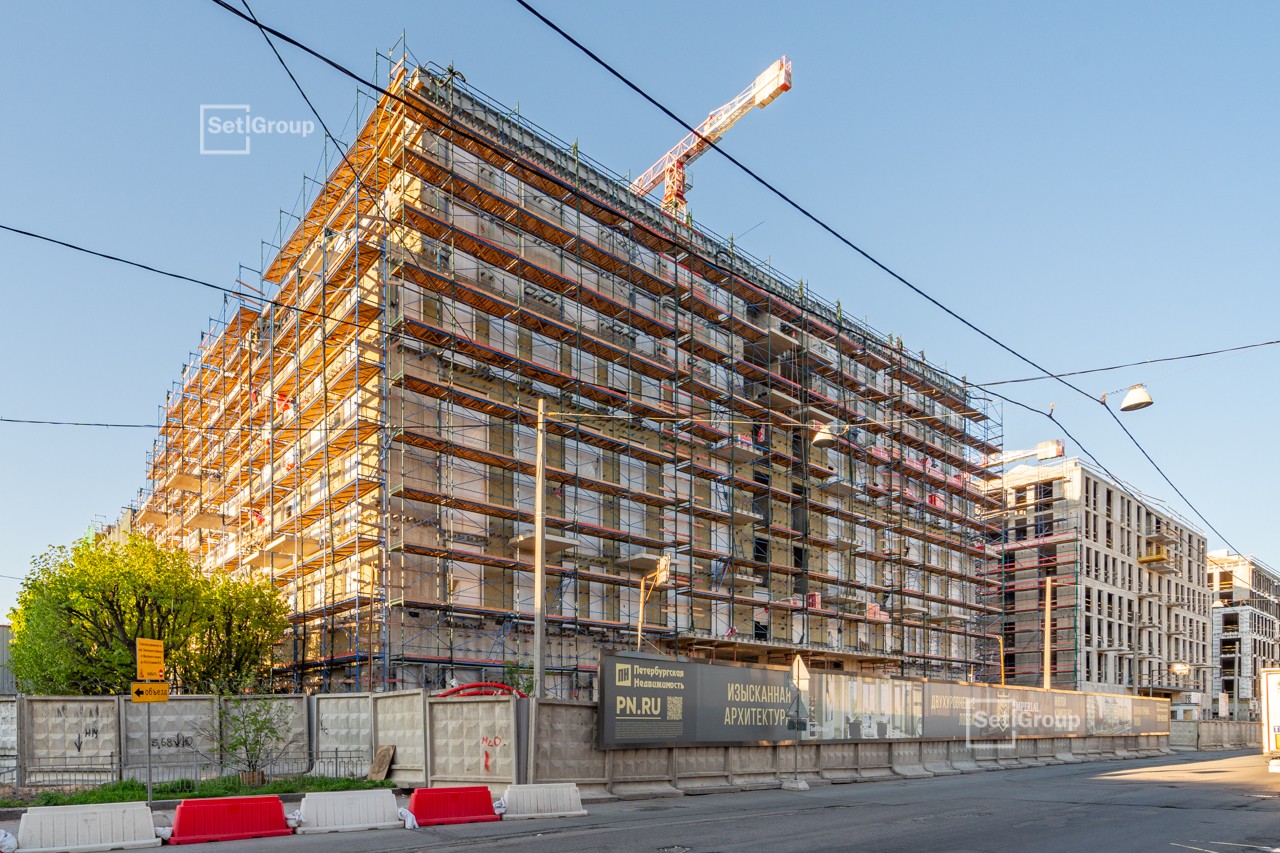

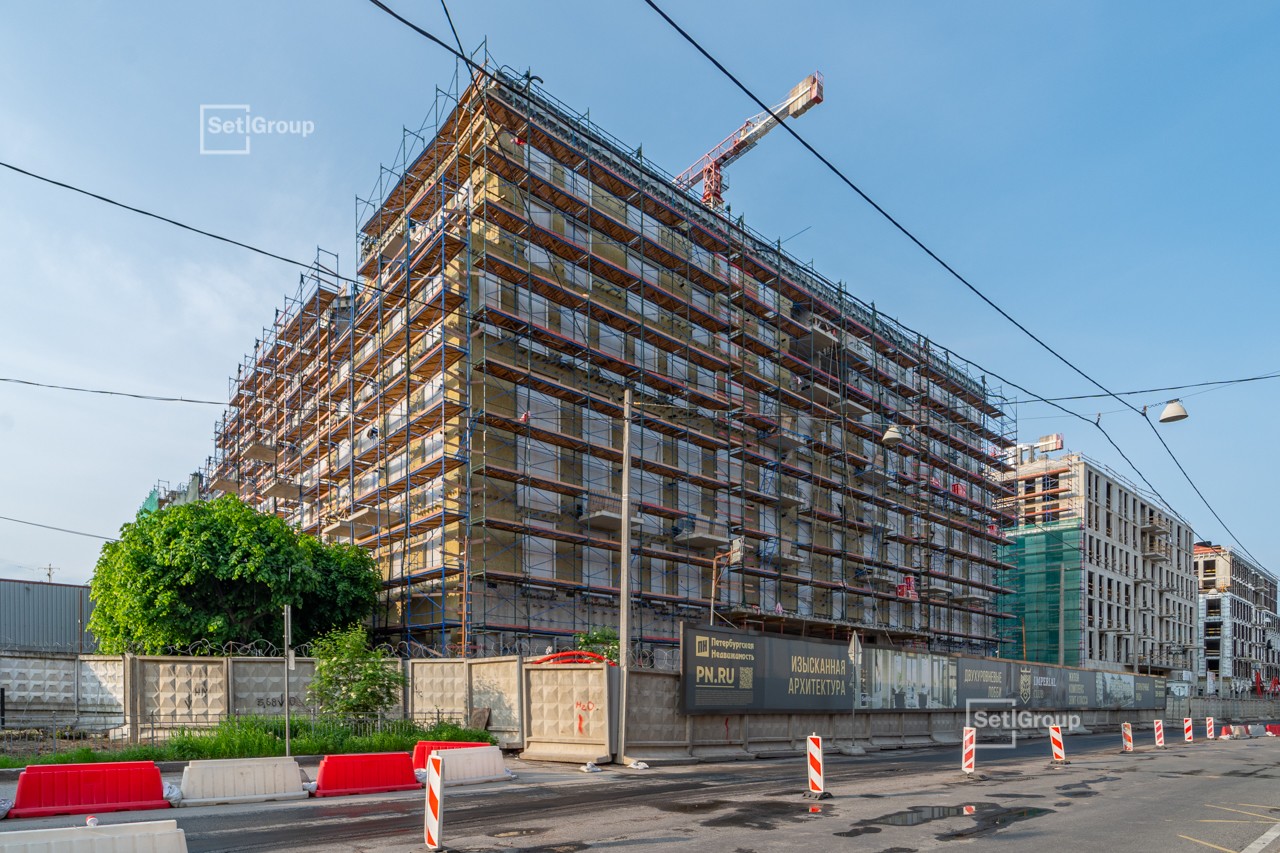

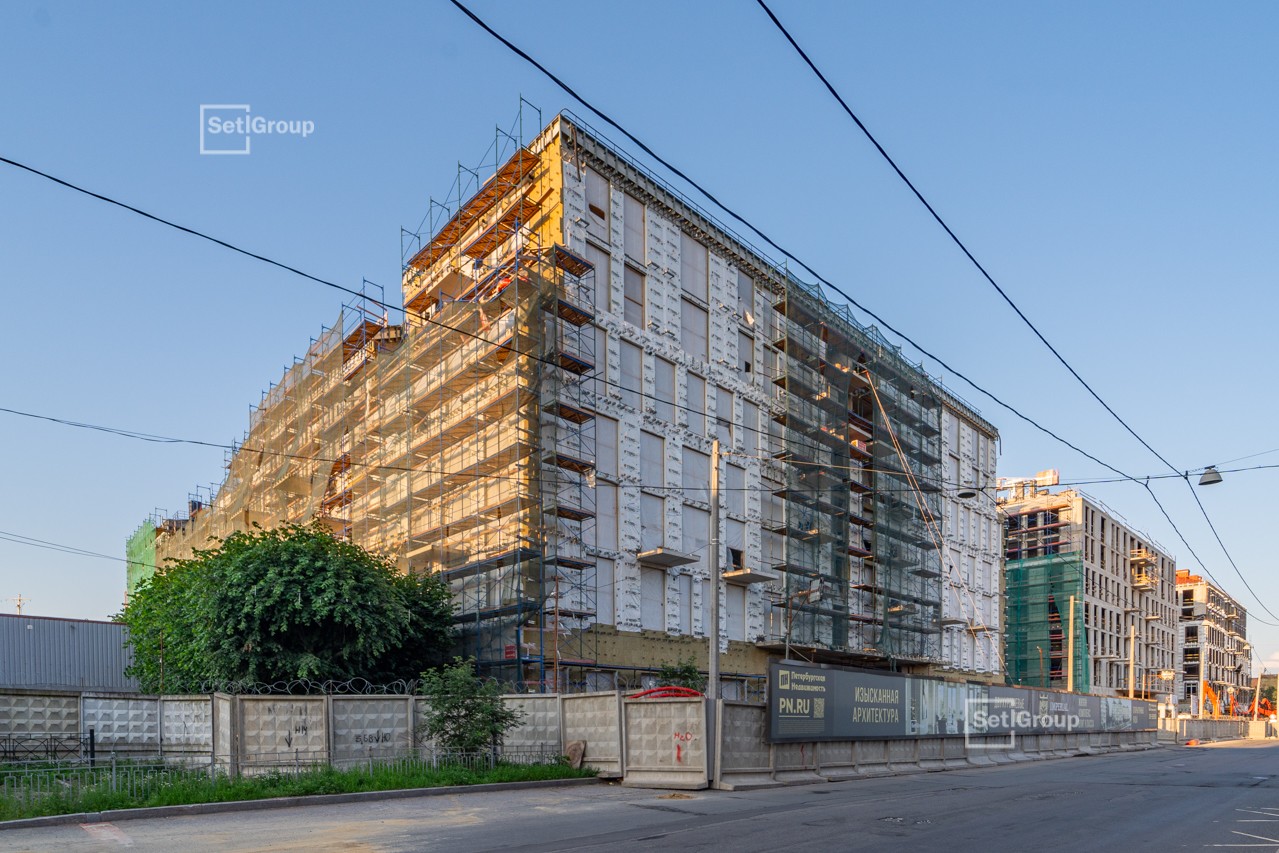

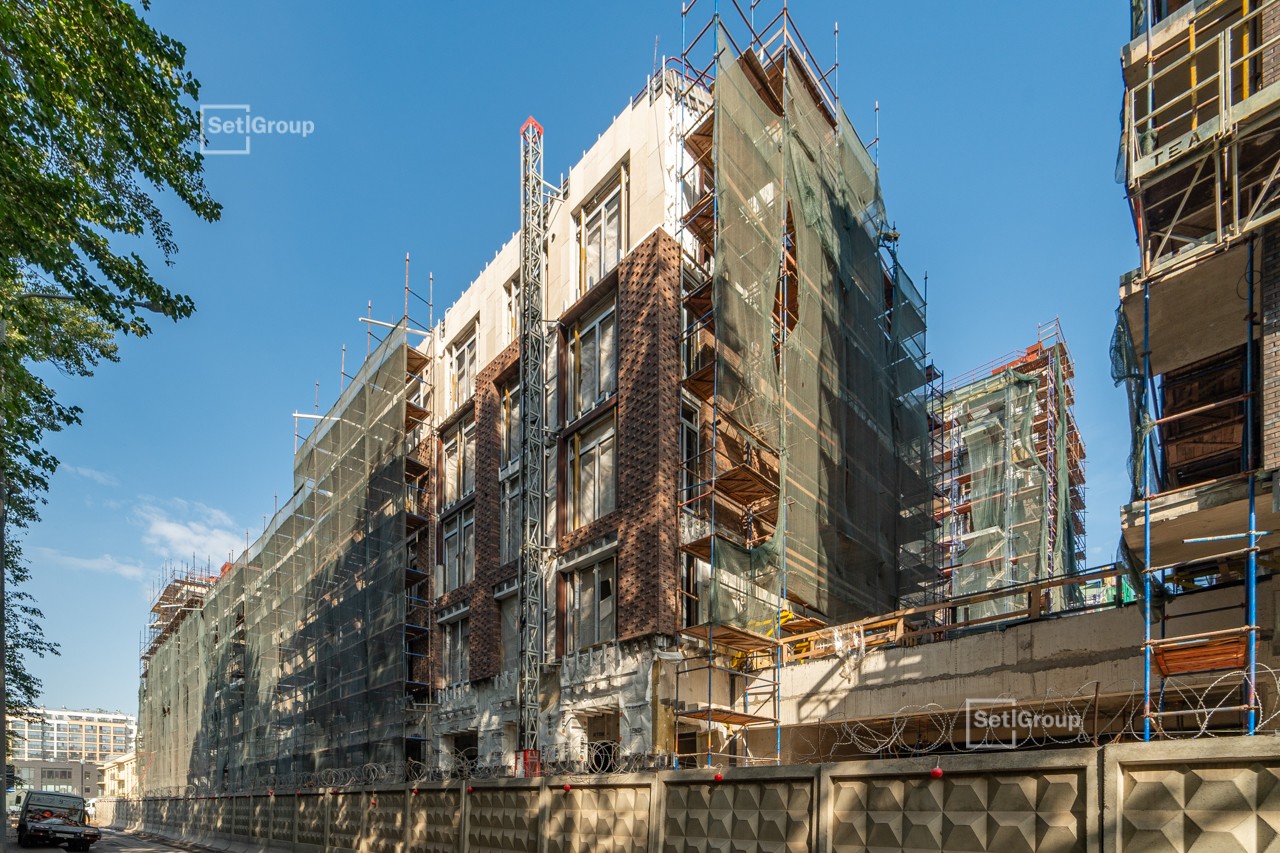

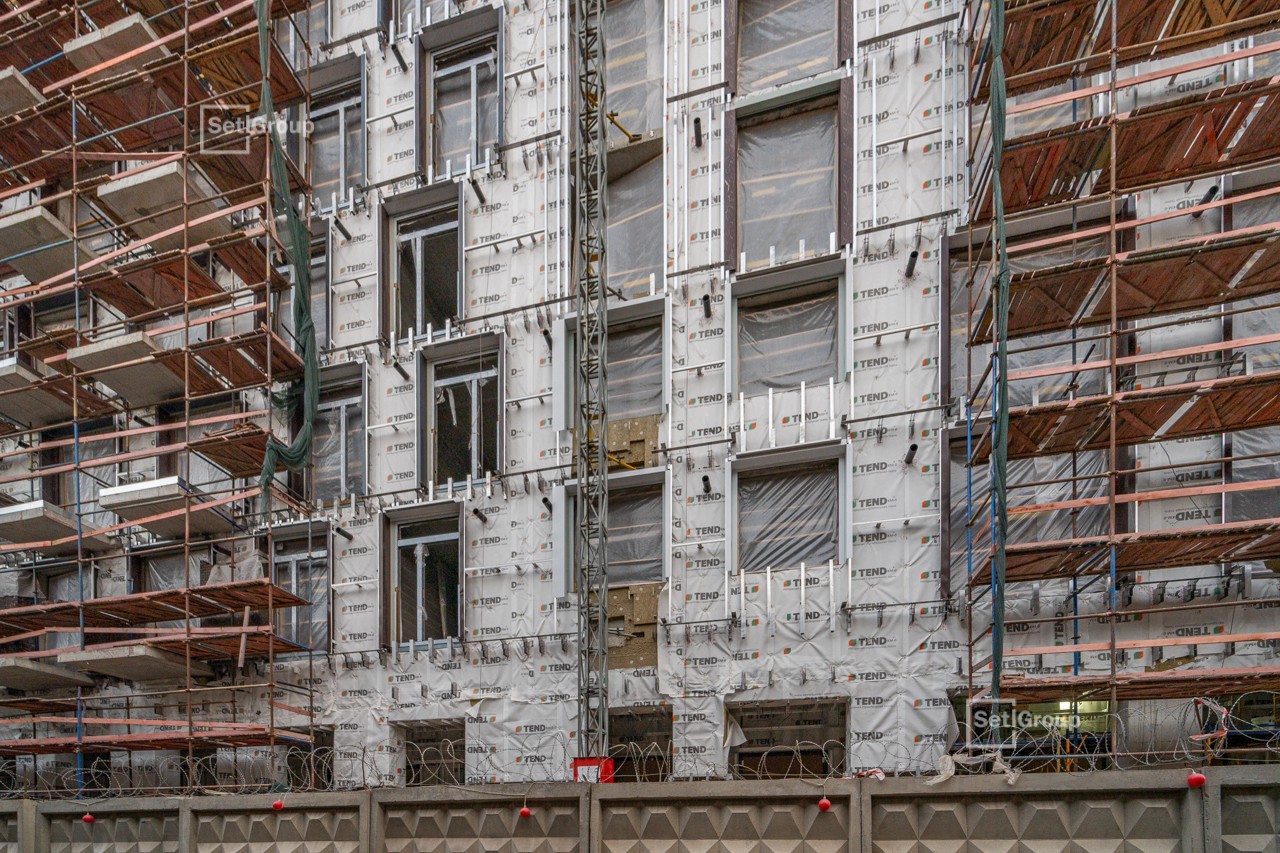

Ход строительства

фото
фото
Январь 2025
25 фото
Блок А
Завершены работы по устройству:
- кровельных вентиляторов паркинга секций А6, А7;
- временных окон секций А4-А8;
- засыпки стилобата пеностекольным щебнем.
Ведутся работы по устройству:
- каменной кладки 6 этажа секций А2 – 60%, А5 – 50%;
- систем канализации и вентиляции в паркинге – 95%;
- временных окон секций А8 – 40%, А9 - 20%;
- облицовки металлом скатной кровли секции А1 – 40%;
- каркасов лифтовых шахт секций А10 – 70%, А1 – 20%.

Блок Б
Завершены работы по устройству плит покрытия секций Б1.4, Б1.6, Б1.8.
Произведены работы по устройству:
- каменной кладки 3-5 этажей секций Б1.1, Б1.8;
- гидроизоляционного слоя с обратной засыпкой пеностеклом стилобата Блока Б2;
- стояков инженерных систем МОП 6 и 7 этажей секции Б1.8.
Ведутся работы по устройству:
- плит перекрытий 7 этажа секций Б1.5 - 10%;
- каменной кладки 6 и 7 этажей секции Б1.8 - 60%;
- стояков инженерных систем МОП 6 этажа секции Б1.1 - 50%., 6-8 этажей секции Б1.8 – 80%;
- каркасов лифтовых шахт секций Б2.1 – 80%, Б2.2 – 10%.

Блок В
Завершены работы по устройству:
- квартирных стояков канализации секций В1.4-В1.8;
- стен 7 этажа секций В2.4, В2.5, В2.8, В2.9;
- плит перекрытий 7 этажа секций В2.4, В2.5, В2.8, В2.9;
- стояков инженерных систем МОП 8 этажа секций В1.6, В1.8;
- линейного монтажа квартир 1-3 этажей секций В1.1-В1.8;
- уклонообразующего слоя стилобата Блоков В1 и В2.
Ведутся работы по устройству:
- плиты перекрытия 6 этажа секции В2.7 – 50%;
- каменной кладки 7 этажа секции В2.11 – 40%;
- гидроизоляционного слоя 1 слоя стилобата автостоянки Блоков В1 и В2 – 70%;
- каркасов лифтовых шахт секций В2.1, В2.2 – 70%.
фото
Декабрь 2024
37 фото
Блок А
Завершены работы по устройству:
- облицовка металлом скатной кровли секции А10;
- каменной кладки стен и перегородок 6 этажа секции А8, 1 этажа секции А5;
- временных окон секций А1-А3.
Ведутся работы по устройству:
- каменной кладки 6 этажа секций А2 – 50%, А5 – 30%;
- засыпки стилобата пеностекольным щебнем – 80%;
- систем канализации и вентиляции в паркинге – 90%;
- временных окон секций А4-А6 – 60%.

Блок Б
Завершены работы по устройству плит покрытия секций Б1.1-Б1.3, Б1.8.
Произведены работы по устройству каменной кладки:
- 2 этажа секций Б1.1, Б1.8;
- 7 этажа секции Б2.6.
Закончены работы по устройству:
- стояков инженерных систем МОП 4 и 5 этажей секции Б1.8;
- линейного монтажа квартир 4 этажа секции Б2.5.
Ведутся работы по устройству:
- плит перекрытий 7 этажа секций Б1.4 – 40%, Б1.7 – 90%;
- каменной кладки 4 и 5 этажей секции Б1.8 – 60%;
- стояков инженерных систем МОП 5 этажа секции Б1.1 - 50%

Блок В
Завершены работы по устройству:
- квартирных стояков канализации секций В1.4-В1.8;
- стен 6 этажа секций В2.4-В2.9;
- плит перекрытий 6 этажа секций В2.4, В2.5, В2.8, В2.9;
- стояков инженерных систем МОП 7 этажа секций В1.1-В1.6;
- линейного монтажа квартир 6 этажа секций В2.10-В2.12;
- параизоляционного слоя стилобата Блоков В1 и В2.
Ведутся работы по устройству:
- стен 8 этажа секций В2.8, В2.9 – 90%;
- каменной кладки 6 этажа секций В1.3-В1.7 – 90%;
- уклонообразующиего слоя стилобата автостоянки Блоков В1 и В2 – 70%;
- каркасов лифтовых шахт секций В1.1-В1.3 – 80%.
фото
Ноябрь 2024
29 фото
Блок А
Завершены работы по устройству:
- электрических линий квартир 5 этажа секций А10;
- линейного монтажа АППЗ 5 этажа секций А1-А8, А10;
- транзитных стояков вентиляции ПД\ДУ в шахтах секций А1, А2;
- утепления скатной кровли А10;
- линейного монтажа АСКУЭ 6 этажа секций А6, А7;
- каменной кладки стен и перегородок 5 этажа секции А10, 1 этажа секций А3, А4, А10;
- временных окон секции А10.
Ведутся работы по устройству:
- каменной кладки 6 этажа секции А8, 1 этажа секции А5;
- засыпки стилобата пеностекольным щебнем – 30%;
- систем канализации и вентиляции в паркинге – 80%;
- временных окон секции А1-А3 – 60%.

Блок Б
Завершены работы по устройству плит перекрытий:
- 5 этажа секций Б1.7, Б1.8;
- 6 этажа секций Б1.1, Б1.4-Б1.7;
- 7 этажа секции Б1.6.
Произведены работы по устройству каменной кладки:
- 3-6 этажей секций Б2.5;
- 6 этажа секции Б2.6.
Закончены работы по устройству:
- стояков инженерных систем МОП 2 и 3 этажей секции Б1.8;
- линейного монтажа квартир 5 этажа секций Б2.3, Б2.4.
Ведутся работы по устройству:
- плит перекрытий 6 этажа секции Б1.3 – 40%;
- каменной кладки 2 и 3 этажей секции Б1.8 – 60%;
- стен 7 этажа секций Б1.4-Б1.7 – 40%;
- линейного монтажа квартир 4 этажа секции Б2.5 – 30%.

Блок В
Завершены работы по устройству:
- квартирных стояков канализации секций В2.1-В2.3, В2.10, В2.11;
- стен 5 этажа секций В2.4-В2.9;
- плит перекрытий 5 этажа секций В2.4-В2.9;
- каменной кладки 7 этажа секций В2.2, В2.12, В2.10;
- стояков инженерных систем МОП 6 этажа секций В1.1-В1.6;
- линейного монтажа квартир 6 этажа секций В2.1-В2.3;
- пароизоляционный слой кровли секций В2.1, В2.2, В1.1-В1.3, В2.11.
Ведутся работы по устройству:
- стен и плит перекрытий 7 этажа секций В2.4, В2.5, В2.8, В2.9 – 90%;
- стен 8 этажа секций В2.8, В.2.9 – 30%;
- линейного монтажа квартир 7 этажа секций В2.2, В2.12, В2.10; – 70%;
- каменной кладки 6 этажа секций В1.3-В1.7 – 60%;
- стояков инженерных систем МОП 7 этажа секций В1.3-В1.8 – 80%;
- пароизоляционный слой стилобата автостоянки Блоков В1 и В2 – 70%;
- ЛСТК профиля скатной кровли В2.1, В2.2 – 80%.
фото
Октябрь 2024
39 фото
Блок А
Завершены работы по устройству:
- квартирных стояков канализации секций А1-А10;
- пароизоляции скатной кровли секций А1-А10;
- электрических линий квартир 5 этажей секций А4-А8;
- линейного монтажа АППЗ 3 и 4 этажей секций А1-А10;
- пароизоляции стилобата;
- транзитных стояков вентиляции ПД\ДУ в шахтах секций А6, А7;
- ЛСТК профиля скатной кровли А1-А10;
- линейного монтажа АСКУЭ 2-5 этажей секций А3-А7.
Ведутся работы по устройству:
- электрических линий квартир 6 этажа секций А4, А6, А7 – 60%;
- линейного монтажа АППЗ 4 и 5 этажей секций А3-А10 – 50%;
- линейного монтажа АСКУЭ 2-4 этажей секций А8, А9 – 40%;
- системы канализации в паркинге – 60%;
- систем вентиляции в паркинге – 65%.

Блок Б
Завершены работы по устройству плит перекрытий:
- 4 этажа секций Б1.2, Б1.3, Б1.6, Б1.7;
- 8 этажа секции Б1.8;
- 5 этажа секций Б1.2, Б1.3.
Произведены работы по устройству:
- каменной кладки 4 этажа секций Б2.3-Б2.4;
- каменной кладки 5 этажа секций Б2.3;
- стояков инженерных систем МОП 6 этажа секций Б2.2, Б2.5, Б2.6;
- линейного монтажа квартир 4 этажа секций Б2.1, Б2.2.
Ведутся работы по устройству:
- плит перекрытий 5 этажа секций Б1.7, Б1.8 – 50%;
- каменной кладки 5 этажа секций Б2.5 – 80%;
- стен 4 этажа секций Б1.7, Б1.6 – 70%;
- линейного монтажа квартир 5 этажа секций Б2.3, Б2.4 – 20%.

Блок В
Завершены работы по устройству:
- стен 4 этажа секций В2.4-В2.9;
- плит перекрытий 4 этажа секций В2.4-В2.9;
- каменной кладки 6 этажа секций В2.2, В2.12;
- стояков инженерных систем МОП 8 этажа секций В2.2, В2.12, В2.10, 5 этажа секций В1.1-В1.6;
- линейного монтажа квартир 5 этажа секций В2.1-В2.3.
Ведутся работы по устройству:
- стен и плит перекрытий 5 этажа секций В2.6-В2.7 – 80%;
- стен 5 этажа секций В2.8, В.2.9 – 90%;
- линейного монтажа квартир 6 этажа секций В2.1-В2.3 – 40%;
- каменной кладки 5 этажа секций В1.3-В1.7 – 60%;
- каменной кладки 7 этажа секции В2.10 – 20%;
- стояков инженерных систем МОП 6 этажа секций В1.1-В1.6 – 70%.

фото
Сентябрь 2024
36 фото
Блок А
Завершены работы по устройству:
- транзитных стояков вентиляции в шахте секции А1;
- электрических линий квартир 4 этажа секций А4, А5-А7, А10;
- линейного монтажа АППЗ 2-4 этажей секций А1-А4;
- каменной кладки 6 этажа секций А4, А6, А7;
- линейного монтажа АСКУЭ 2-5 этажей секций А1, А2;
- пароизоляции скатной кровли секции А10.
Ведутся работы по устройству:
- пароизоляции скатной кровли секций А1-А3 – 70%;
- каменной кладки 5 этажа секции А10 – 60%;
- электрических линий квартир 5 этажа секций А4-А7 – 25%;
- линейного монтажа АППЗ 2, 3 этажей секций А3-А10;
- пароизоляции стилобата - 50%;
- систем канализации и вентиляции в паркинге – 30%.

Блок Б
Завершены работы по устройству плит перекрытий:
- 3 этажа секций Б1.2, Б1.3, Б1.6, Б1.7;
- 7 этажа секции Б1.8;
- 6 этажа секции Б2.3.
- 4 этажа секций Б1.2, Б1.3;
- 5 этажа секции Б1.1.
Произведены работы по устройству:
- каменной кладки 4 этажа секции Б2.1;
- каменной кладки 5, 6 этажа секций Б2.2;
- стояков инженерных систем МОП 5 этажа секций Б2.1 – Б2.6;
- линейного монтажа квартир 2,3 этажей секций Б2.1, Б2.2.
Ведутся работы по устройству:
- плит перекрытий 3 и 5 этажей секций Б1.1, Б1.4, Б1.5 – 50%;
- каменной кладки 3 этажа секций Б2.3, Б2.4 – 20%;
- стен 4 этажа секций Б1.7, Б1.6 - 70%;
- линейного монтажа квартир 4 этажей секций Б2.1, Б2.2. – 50%

Блок В
Завершены работы по устройству:
- стен 3 этажа секций В2.4-В2.9;
- плит перекрытий 3 этажа секций В2.4-В2.9, 8 этажа секции В2.2;
- каменной кладки 6 этажа секций В2.1-В2.3, В2.12;
- стояков инженерных систем МОП 7 этажа секций В2.1-В2.3, 4 этажа секций В1.1-В1.6;
- линейного монтажа квартир 4 этажей секций В2.1-В2.3.
Ведутся работы по устройству:
- стен и плит перекрытий 4 этажа секций В2.4-В2.6 – 40%;
- стен 4 этажа секций В2.7, В.2.8 – 50%;
- плиты перекрытий 8 этажа секции В1.6 – 90%;
- линейного монтажа квартир 5 этажа секций В2.1-В2.3 – 40%;
- каменной кладки 4 этажа секций В1.3-В1.7 – 60%,
- каменной кладки 7 этажа секции В2.2 – 70%;
- стояков инженерных систем МОП 5 этажа секций В1.1-В1.6 – 70%.
фото
Август 2024
36 фото
Блок А
Завершены работы по устройству:
- стояков инженерных систем в квартирах и МОП 4 этажа секций А1, А2, А4-А7, 4 и 5 этажей секции А10;
- линейного монтажа сетей электроснабжения квартир 2 и 3 этажей секций А4-А9;
- транзитных стояков вентиляции в шахте секции А2.
Ведутся работы по устройству:
- каменной кладки 6 этажа секций А6, А7 – 80%;
- транзитных стояков вентиляции в шахтах секции А1 – 90%;
- линейного монтажа квартир 4 этажа секций А4-А7, А10 – 20%;
- стояков инженерных систем в квартирах и МОП 5 этажа секций А1-А3, А6, А7, А10 – 30%.

Блок Б
Завершены работы по устройству плит перекрытий:
- 2 этажа секций Б1.2, Б1.3, Б1.6, Б1.7;
- 3 и 4 этажей секции Б1.1,
- 5 и 6 этажей секции Б1.8;
- 7 этажа секции Б2.5.
Закончены работы по устройству стен:
- 2 этажа секций Б1.2-Б1.7;
- 4 этажа секции Б1.1;
- 5 и 6 этажей секции Б1.8.
Произведены работы по устройству:
- каменной кладки 3 этажа секций Б2.1 – Б2.4;
- стояков инженерных систем МОП 3-4 этажей секций Б2.1 – Б2.6.
Ведутся работы по устройству:
- плит перекрытий 4 этажа секции Б1.1 – 50%;
- каменной кладки 4 этажа секций Б2.1, Б2.2 – 80%;
- стояков инженерных систем МОП 5 этажа секций Б2.1 – Б2.6 - 80%;
- стен 3 этажа секции Б1.2 - 40%;
- стен 3 этажа секции Б1.1 - 15%.

Блок В
Завершены работы по устройству:
- стен 2 этажа секций В2.4-В2.9;
- плит перекрытий 2 этажа секций В2.4-В2.9, 8 этажа секции В2.2;
- каменной кладки 5 этажа секций В2.1-В2.3, В2.10-В2.12;
- стояков инженерных систем МОП 6 этажа секций В2.1-В2.3, 3 этажа секций В1.1-В1.6;
- линейного монтажа квартир 2-3 этажей секций В2.1, В2.2.
Ведутся работы по устройству:
- стен и плит перекрытий 3 этажа секций В2.4-В2.6 – 80%;
- стен 3 этажа секций В2.7, В.2.8 – 30%;
- плиты перекрытий 8 этажа секции В2.12 – 50%, 7 этажа секции В1.4 – 20%;
- линейного монтажа квартир 4 этажа секции В2.1 – 40%;
- каменной кладки 3 этажа секций В1.3-В1.7 – 50%, 6 этажа секций В2.1 – В2.3 – 50%;
- стояков инженерных систем МОП 4 этажа секций В1.1-В1.6 – 50%.

Сроки сдачи

ЖК Imperial Club
III кв. 2026
