О проекте

Проект класса «высокий комфорт»
«Панорама парк Сосновка» возводится в исторической части Выборгского района между двумя крупнейшими парками, Удельным и Сосновкой, и будет вписан в сложившиеся границы проспектов Энгельса, Светлановского, Тореза и Манчестерской улицы. Знакомый адрес – новая история. В квартале представлены квартиры разных метражей и планировок от студий до четырехкомнатных евроформата. Отдельно будут выделены семейные секции, которые объединят квартиры больших метражей. Квартиры сдаются с отделкой «Итальянские коллекции» «Ваниль» и «Шоколад». Дизайн отделки был разработан эксклюзивно по заказу компании, а материалы не представлены в широком доступе.
Парки «Сосновка» и «Удельный» в 10 минутах пешком
3 детских сада и школа
Эко-маршрут и арт-сквер
Детский клуб на территории
Между двумя парками
Европейская архитектура
Арт-сквер и экомаршрут
Дворы без машин
Детский клуб
Новые решения

Расположение

Инфраструктура
Срок сдачи
Панорамы 360°

Планировки

Евро-4
Евро-3
2 к.кв.
1 к.кв.
Студия
планировка Евро-4
Евро-4
планировка Евро-3
Евро-3
планировка 2 к.кв.
2 к.кв.
планировка 1 к.кв.
1 к.кв.
планировка Студия
Студия

Уникальные квартиры

Терраса
Сауна
Мастер-спальня

Отделка

Итальянские коллекции «Шоколад»
Итальянские коллекции «Ваниль»
«NORD LINE SILVER»
«NORD LINE WHITE»
Отделка «Итальянские коллекции» – это актуальный дизайн, простые линии, легкость и комфорт. Разработано два варианта цветового оформления - «Ваниль» и «Шоколад». Оттенки благородной древесины венге создают уютное и комфортное пространство в коллекции «Шоколад». Имитация натуральных волокон древесины в покрытии ламината и дверей вместе с простотой форм позволяет создать лаконичный и функциональный интерьер, а контрастное сочетание белого цвета с темным колоритным оттенком придает интерьеру насыщенность. Изюминкой ванной комнаты становится контраст между белой матовой плиткой и плиткой, имитирующей темную деревянную поверхность. Завершает образ современная сантехника и аксессуары.
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки

Меблировка

Студия
1-комнатная квартира
2-комнатная квартира
Студия
В комплект новосела входит все самое необходимое, чтобы как можно скорее подготовить квартиру к переезду. Это решение для тех, кто не готов тратить время на поездки по магазинам и разработку дизайна. В комплектацию включена корпусная и мягкая мебель, бытовая техника.

Паркинги и помещения

Паркинг от 1,4 млн ₽
Собственное машино-место в паркинге вашего жилого комплекса: парковочное место всегда свободно, а автомобиль защищен от ветра, осадков и палящего солнца
Подробнее

Как купить?

Купить квартиру от Setl Group вы можете в «Петербургской Недвижимости». Компания является эксклюзивным брокером Setl Group, продает квартиры напрямую от застройщика и без комиссии

Ипотека
Подайте одну заявку во все ведущие банки и получите решение в течение 1 часа. Для клиентов «Петербургской Недвижимости» действуют эксклюзивные ставки
Подробнее
Рассрочка
Воспользуйтесь беспроцентной рассрочкой от застройщика с первым взносом 30% и комфортным графиком платежей
Субсидии и маткапитал
Реализуйте субсидию, жилищный сертификат или материнский капитал на покупку квартиры от Setl Group в «Петербургской Недвижимости»
Подробнее

Собственникам

Корпус 1Сдан
Корпус 2Сдан
Корпус 3.1Сдан
Корпус 3.2Сдан
Данные
Кадастровый номер ЗУ:
78:36:0005354:1684
Фактический адрес:
г. СПб, Светлановский пр-кт, д. 8, стр. 1
Управляющая компания:
ООО «УК Зеленый проспект»

Ход строительства

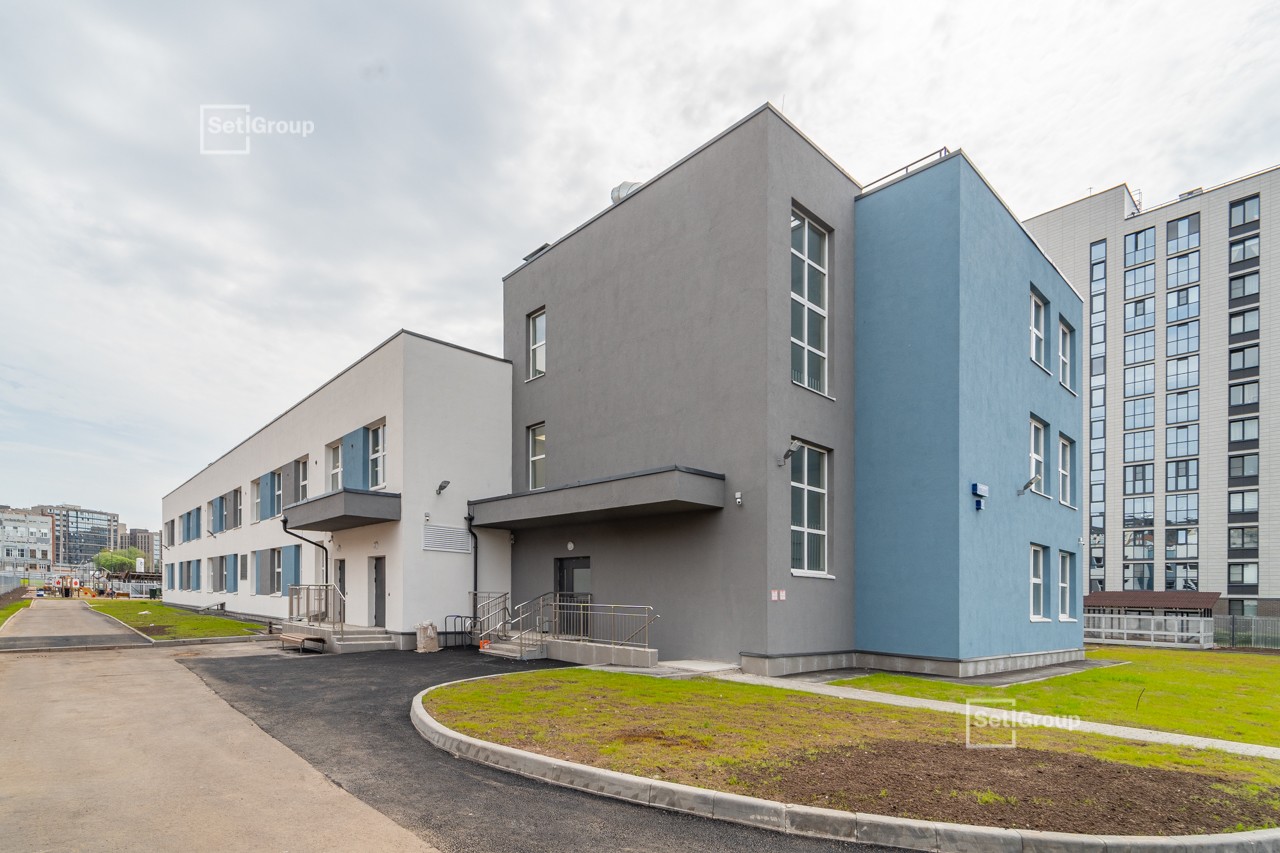

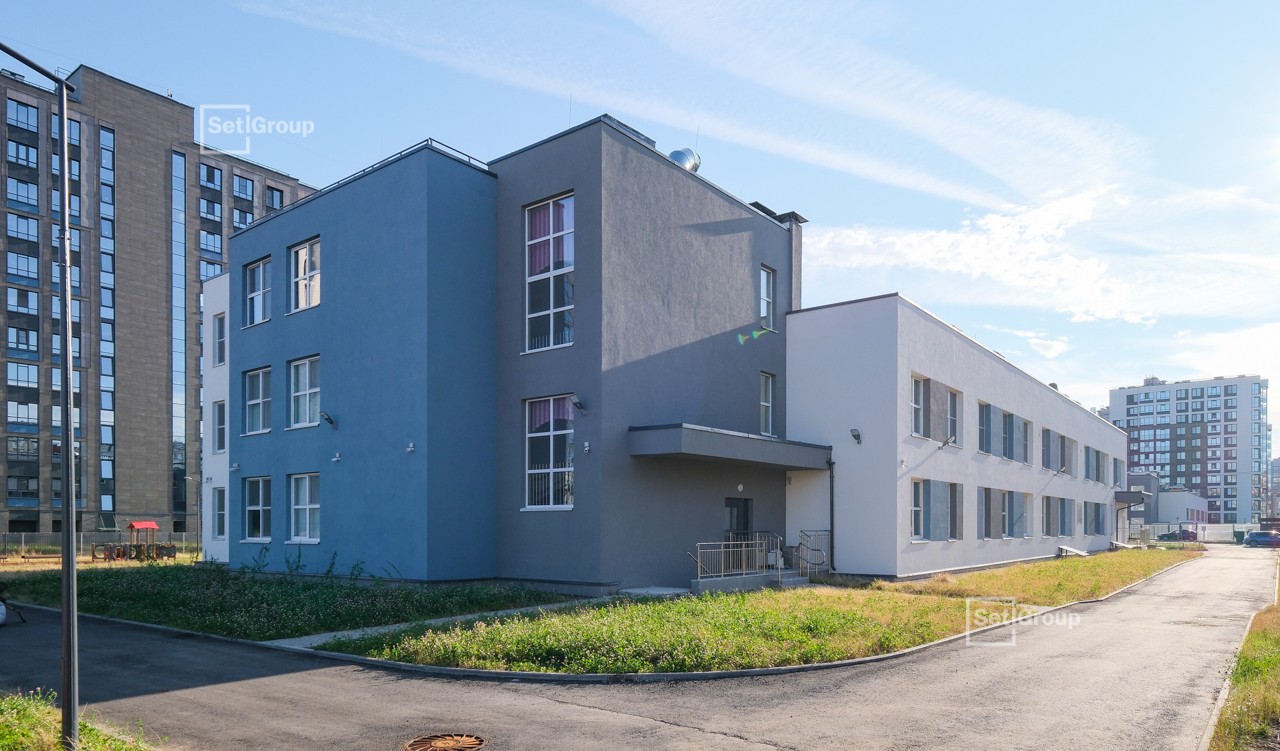

Школа

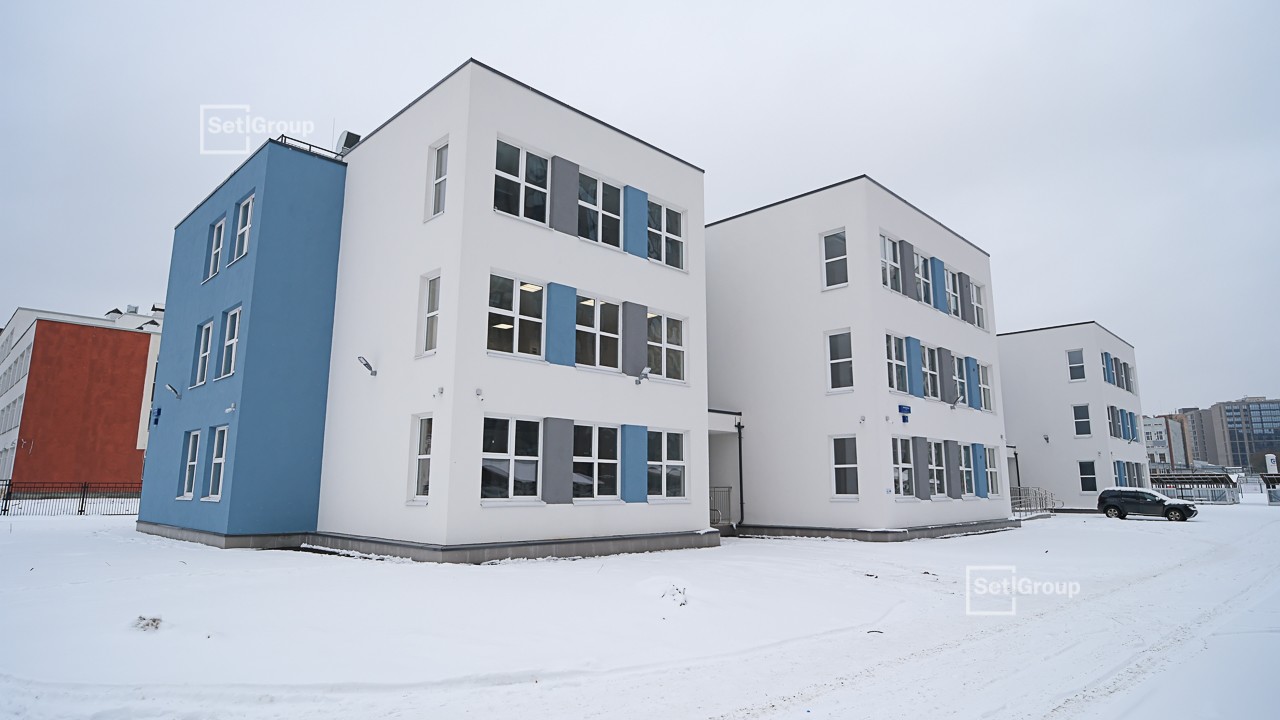

ДОО 3
Корпус 3.2
Корпус 3.1
фото
фото
Ноябрь 2024
6 фото
Осуществляются работы по устройству:
- внутренних электромонтажных работ – 65%;
- систем вентиляции и кондиционирования воздуха – 85%;
- наружных сетей водоснабжения и водоотведения – 95%;
- кровли – 90%;
- оконных блоков – 95%;
- оконных откосов и подоконников – 25%;
- внутренних инженерных сетей – 65%;
- фасада здания – 85%.
Ведутся работы по:
- отделке помещений – 45%;
- благоустройству территории – 25%.
фото
Октябрь 2024
7 фото
Завершены работы по устройству:
- каменной кладки стен и перегородок 3 и 4 этажей;
- каменной кладки наружных стен 3 и 4 этажей;
- магистралей ХВС и ГВС цокольного этажа;
- магистралей канализации цокольного этажа;
- линий электросети 0,4 Кв.
Выполняются работы по устройству:
- внутренних электромонтажных работ – 60%;
- систем вентиляции и кондиционирования воздуха – 80%;
- наружных сетей водоснабжения и водоотведения – 90%;
- кровли – 80%;
- оконных блоков – 90%;
- внутренних инженерных сетей – 60%;
- фасада здания – 75%.
Осуществляются:
- отделочные работы, в том числе в тех. помещениях – 40%;
- работы по благоустройству территории – 25%.
фото
Сентябрь 2024
14 фото
Завершены работы по устройству сборных ж/б конструкций.
Выполняются работы по устройству:
- каменной кладки стен и перегородок 3 и 4 этажей – 85%;
- каменной кладки наружных стен 3 и 4 этажей – 85%;
- внутренних электромонтажных работ – 55%;
- магистралей ХВС и ГВС, канализации цокольного этажа – 95%;
- систем вентиляции и кондиционирования воздуха – 65%;
- наружных сетей водоснабжения и водоотведения – 85%;
- линий электросети 0,4 Кв - 85%;
- кровли – 35%;
- оконных блоков – 35%;
- внутренних инженерных сетей – 50%.
Ведутся работы по благоустройству территории – 20%.
Начаты отделочные работы, выполнено 5%.
фото
Август 2024
11 фото
Завершены работы по устройству:
- перекрытия над 3 этажом;
- стен и колонн 4 этажа;
- перекрытия над 4 этажом.
Выполняются работы по устройству:
- сборных ж/б конструкций – 80%;
- каменной кладки стен и перегородок 3 и 4 этажей – 55%;
- внутренних электромонтажных работ – 40%;
- магистралей ХВС и ГВС цокольного этажа – 95%;
- магистралей канализации цокольного этажа – 90%;
- систем вентиляции и кондиционирования воздуха – 55%;
- наружных сетей водоснабжения и водоотведения – 40%.
Проступили к работам по:
- монтажу оконных блоков – 5%;
- благоустройству территории – 5%.
фото
Июль 2024
13 фото
Завершены работы по устройству:
- стен и колонн 3 этажа;
- каменной кладки стен и перегородок 2 этажа;
- каменной кладки наружных стен 2 этажа.
Выполняются работы по устройству:
- стен и колонн 4 этажа – 80%;
- перекрытия над 3 этажом – 90%;
- перекрытия над 4 этажом – 50%;
- сборных ж/б конструкций – 30%;
- каменной кладки стен и перегородок 3 и 4 этажей – 50%;
- каменной кладки наружных стен 3 и 4 этажей – 50%;
- внутренних электромонтажных работ – 35%;
- магистралей ХВС и ГВС цокольного этажа – 90%;
- магистралей канализации цокольного этажа – 85%;
- систем вентиляции и кондиционирования воздуха – 50%;
- наружных сетей водоснабжения и водоотведения – 35%.
фото
Июнь 2024
6 фото
Завершены работы по устройству:
- стен и колонн 2 этажа;
- перекрытия над 2 этажом.
Выполняются работы по устройству:
- стен и колонн 3 этажа – 80%;
- стен и колонн 4 этажа – 55%;
- перекрытия над 3 этажом – 65%;
- перекрытия над 4 этажом – 40%;
- каменной кладки наружных стен 2 этажа – 60%;
- каменной кладки наружных стен 3 этажа – 20%;
- каменной кладки наружных стен 4 этажа – 5%;
- каменной кладки стен и перегородок 2 этажа – 60%;
- внутренних электромонтажных работ – 40%;
- магистралей ХВС и ГВС цокольного этажа – 80%;
- магистралей канализации цокольного этажа – 80%;
- систем вентиляции и кондиционирования воздуха – 35%;
- наружных сетей водоснабжения и водоотведения – 10%.

Сроки сдачи

Недвижимость
Социальные объекты
Корпус 1
Сдан
Корпус 2
Сдан
Корпус 3.1
Сдан
Корпус 3.2
Сдан
