Город звезд

Ленинградская область, Всеволожский район, д. Новосаратовка
м. Обухово 13 мин.
III кв. 2025 — I кв. 2029
От 3.9 млн ₽
713 квартир

О проекте

Проект комфорт‑класса
«Город Звёзд» — новый грандиозный по своим масштабам комплекс комфорт-класса. Проект станет не только одним из крупнейших в регионе, но и одним из самых впечатляющих по своему наполнению. ЖК превратится в настоящую столицу безмятежности с огромным променадом, несколькими площадями для отдыха и спорта и продуманной инфраструктурой.
Невский лесопарк рядом с домом
Четыре тематические площади
Пешеходный променад
Инновационный Лицей Setl
Удобное расположение
Близость к природе
Разновысотная застройка
Променад и площади
Дворы-патио и зоны отдыха
Входная группа и паркинг

Расположение

Срок сдачи
Панорамы 360°
  • Корпус 1
    III кв. 2025 г.
  • Корпус 2
    IV кв. 2025 г.
  • Корпус 3
    I кв. 2026 г.
  • Корпус 4
    II кв. 2026 г.
  • Корпус 5.1
    I кв. 2027 г.
  • Корпус 5.2
    I кв. 2027 г.
  • Корпус 6
    III кв. 2027 г.
  • Корпус 7
    IV кв. 2027 г.
  • Корпус 8
    IV кв. 2027 г.
  • Корпус 9
    II кв. 2028 г.
  • Корпус 10
    II кв. 2028 г.
  • Корпус 11
    IV кв. 2028 г.
  • Корпус 12
    I кв. 2029 г.

Планировки

Евро-3
Евро-2
Евро-2
Студия
планировка Евро-3
Евро-3
планировка Евро-2
Евро-2
планировка Евро-2
Евро-2
планировка Студия
Студия

Уникальные квартиры

Мастер-спальня
Окно в ванной

Отделка

«NORD LINE SILVER»
«NORD LINE WHITE»
Отделка Nord Line вдохновлена скандинавскими интерьерами, лаконичными формами и природными фактурами. Разработано два варианта цветового оформления - White и Silver. В коллекции SILVER для напольных покрытий использован кварцвинил тёмно-серого оттенка. Во всех квартирах установлены входные двери с отделкой ПВХ панелями и белоснежные межкомнатные двери с надежной фурнитурой. В комнатах – гладкие флизелиновые обои под покраску, матовые натяжные потолки, современные белые высокие плинтусы с кабель-каналом, а также матовые серебристые выключатели и розетки. В ванной комнате - крупноформатная керамическая плитка Kerama Marazzi и система «теплый пол». Установлена сантехника от ведущих российских и европейских брендов, подвесная тумба с умывальником и зеркало. Напольное покрытие на балконах и лоджиях – керамогранит.
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки
Изображение отделки

Меблировка

Студия
1-комнатная квартира
2Е-комнатная квартира
2-комнатная квартира
Студия
В комплект новосела входит все самое необходимое, чтобы как можно скорее подготовить квартиру к переезду. Это решение для тех, кто не готов тратить время на поездки по магазинам и разработку дизайна. В комплектацию включена корпусная и мягкая мебель, бытовая техника.

Паркинги и помещения

Коммерческие от 9,1 млн ₽
Нежилые встроенные помещения на первых этажах в новостройках и строящихся домах для ведения торговли и бизнеса
Подробнее

Акции и скидки

365 тыс. руб. первый платеж + 15 тыс. руб.
до 31.05.2025
ГОРОД ЗВЕЗД первый взнос 1,1 млн руб.
до 31.05.2025

Как купить?

Купить квартиру от Setl Group вы можете в «Петербургской Недвижимости». Компания является эксклюзивным брокером Setl Group, продает квартиры напрямую от застройщика и без комиссии

Ипотека
Подайте одну заявку во все ведущие банки и получите решение в течение 1 часа. Для клиентов «Петербургской Недвижимости» действуют эксклюзивные ставки
Подробнее
Рассрочка
Воспользуйтесь беспроцентной рассрочкой от застройщика с первым взносом 30% и комфортным графиком платежей
Субсидии и маткапитал
Реализуйте субсидию, жилищный сертификат или материнский капитал на покупку квартиры от Setl Group в «Петербургской Недвижимости»
Подробнее

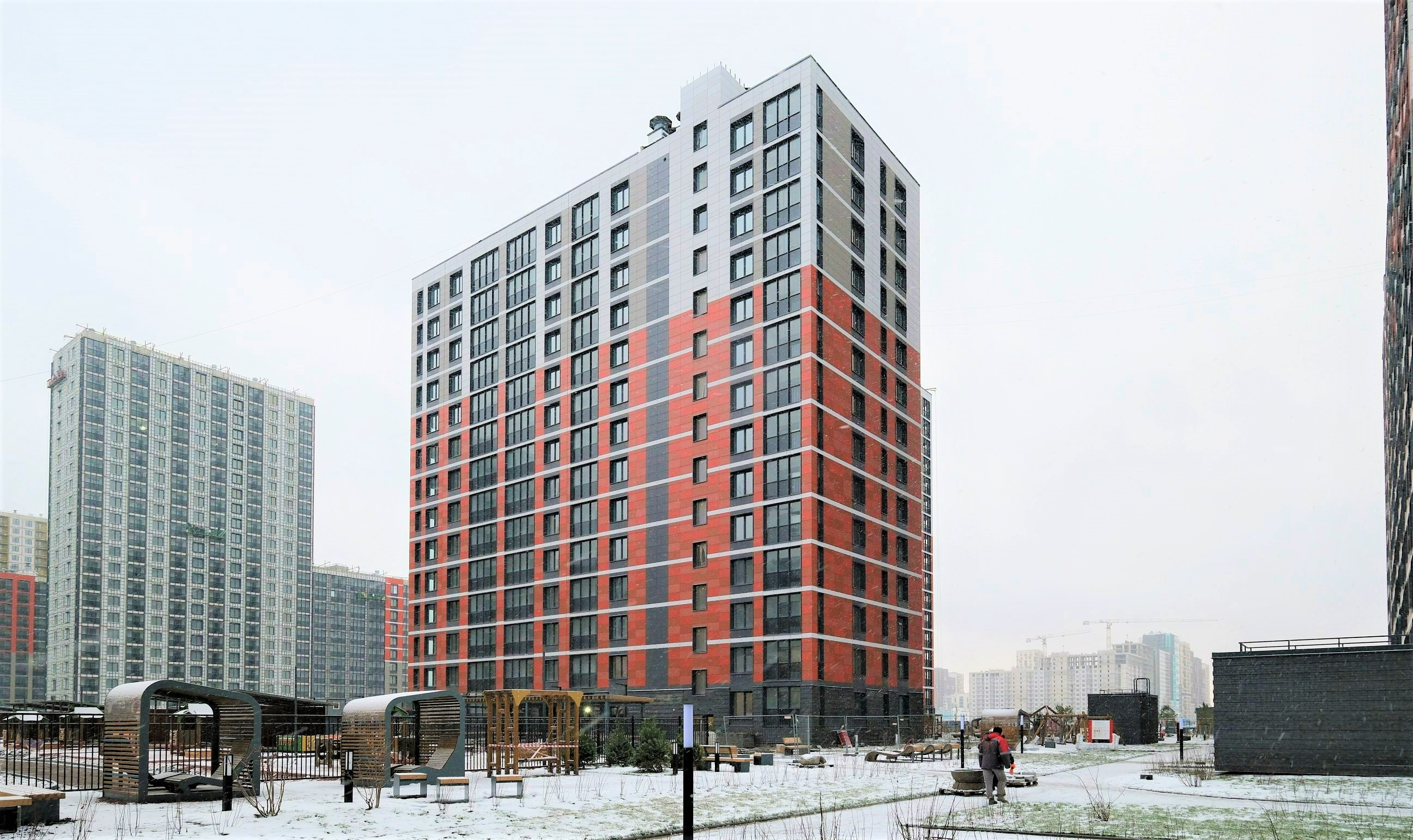

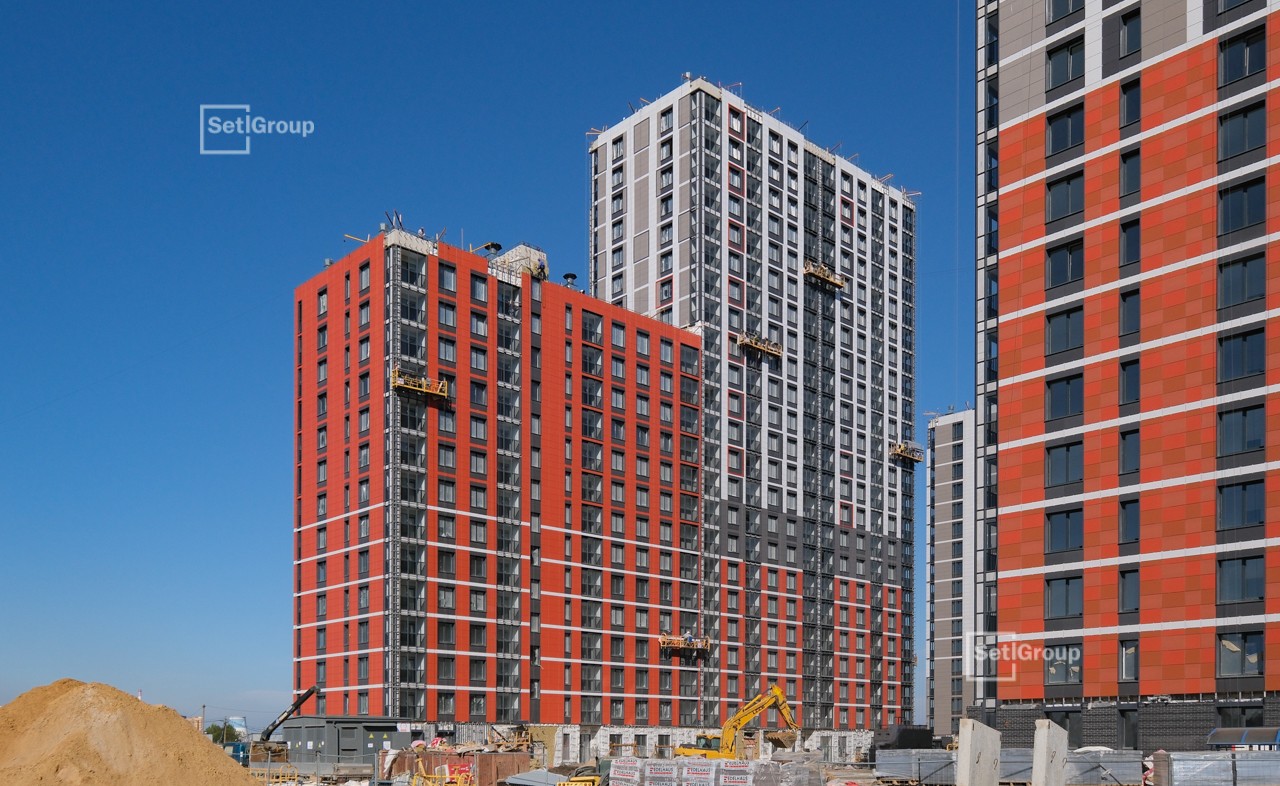

Ход строительства

Корпус 1
Корпус 2
Корпус 3
Корпус 4
Корпус 5.1
Корпус 5.2
Корпус 6
Корпус 7
Корпус 8
Корпус 9
Детский сад
фото
фото

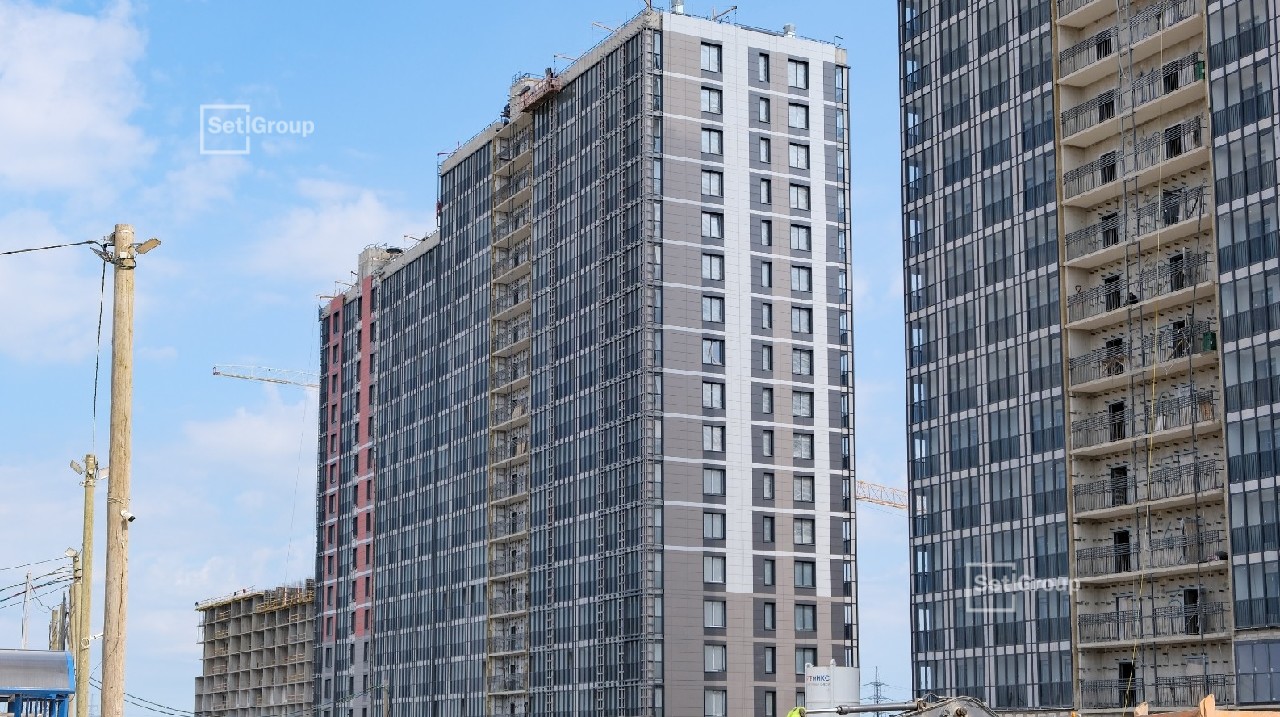

Март 2025
13 фото
Завершены работы по устройству:
- направляющих холодных витражей секции 2.1;
- светильников в МОП секции 1.1;
- керамогранита секций 1.1 и 1.2 торцевой части;
- наружных сетей водопровода и канализации;
- утеплителя на вертикальных захватках навесного вентилируемого фасада.
Выполнены работы по гидравлическим системам жилого дома.
Осуществляются работы по:
- изоляции стояков ХВС и ГВС, отопления секции 2.1;
- устройству каркасов коробов в МОП секции 2.2;
- нанесению армирующего слоя фасада с балконов секции 2.1 17-19 этажей;
- нанесению декоративной штукатурки с балконов секции 2.1 14-16 этажей.
Ведутся работы по устройству:
- керамогранита навесного вентилируемого фасада секций 1.1, 1.2, 2.2;
- подсистемы навесного вентилируемого фасада секции 2.1;
- остекления витражных конструкций секции 2.1;
- инженерных систем подземной автостоянки;
- водомерного узла, насосной пожаротушения подземного паркинга;
- откосов и подоконников квартир 16 и 17 этажей секции 1.2, 10 этажа секции 2.2, 2 и 3 этажей секции 1.2;
- плитки стен и пола в с/у 13 и 14 этажей секции 1.2, 9 и 10 этажей секции 1.1;
- плитки МОП 7-9 этажей секции 1.1, 5-7 этажей секции 1.1;
- горизонтальной разводки в с/у 4 и 5 этажей секции 1.1, 8 и 9 этажей секции 1.2, 6 и 7 этажей секции 2.1;
- каркасов коробов в с/у 2-4 этажей секции 1.1, 2 и 3 этажей секции 1.2, 7-9 этажей секции 2.2;
- натяжных потолков в с/у 2 и 3 этажей секции 1.1.
фото

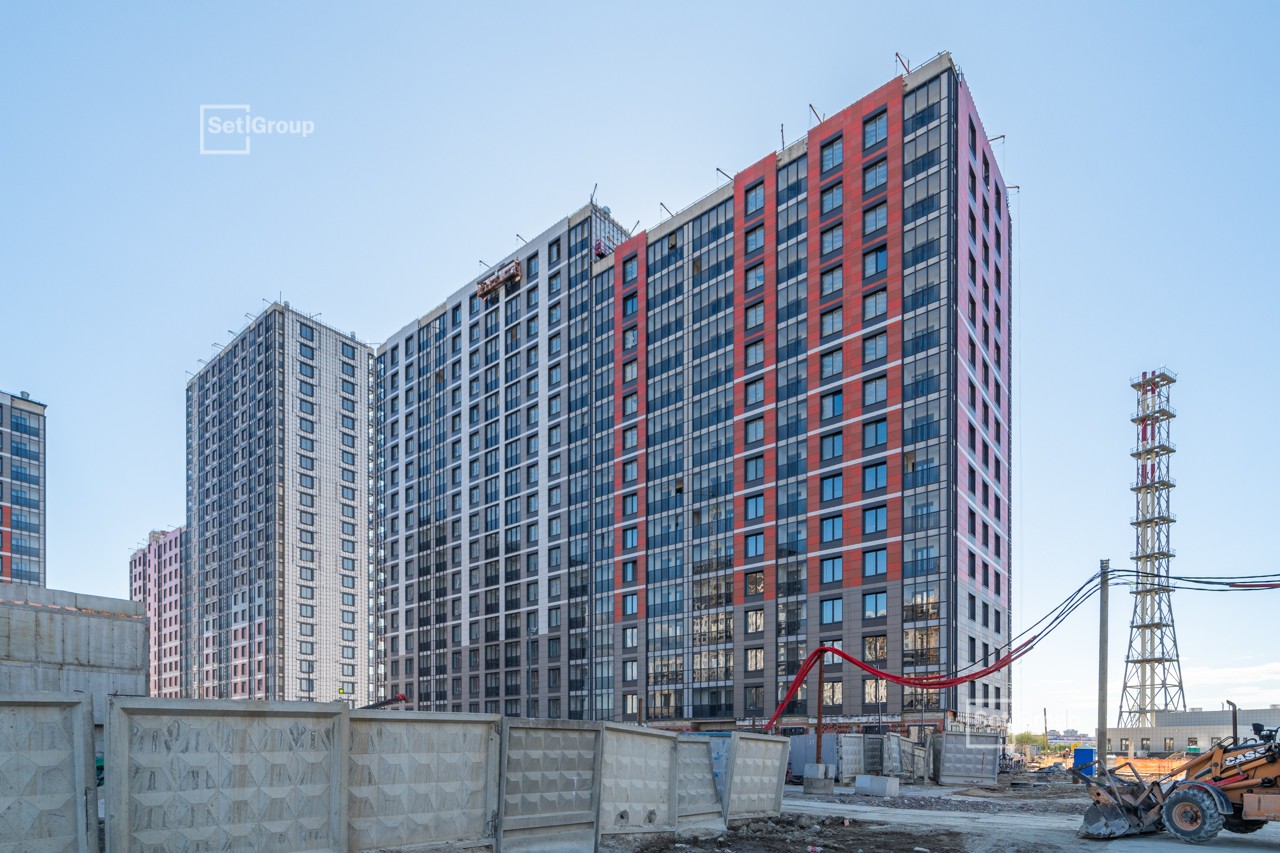

Февраль 2025
21 фото
Завершены работы по устройству:
- остекления и створок холодных витражей секций 2.2;
- радиаторов и трубок отопления PEX в коммерческих помещениях секций 2.1 и 2.2;
- каркасов коробов в МОП секции 1.2;
- утепления и армирования стен незадымляемой лестничной клетки секции 2.1,2.2;
- плитки стен и пола в с/у 10 этажа секции 2.2;
- отделке технических помещений секций 1.1 и 1.2.
Осуществляются работы по:
- запуску тепла в коммерческих помещениях секций 1.1 и 1.2;
- утеплению вертикальных захваток секции 2.1;
- горизонтальной разводке ХВС и ГВС в с/у 10 этажа секции 2.2, 4 и 5 этажей секции 2.;
- утеплению балконов 21-23 этажей секции 2.1.
Ведутся работы по устройству:
- керамогранита навесного вентилируемого фасада секций 1.1, 1.2, 2.2;
- металлических ограждений переходных балконов 9-22 этажей секции 2.1;
- направляющих витражных конструкций секции 2.1;
- инженерных систем подземной автостоянки;
- водомерного узла, насосной пожаротушения подземного паркинга;
- дверей МОП и переходных балконов ЛХ и ЛК секции 2.1 8-10 этажей;
- квартирных дверей 11 и 12 этажей секций 1.1, 1.2, 2.2;
- откосов и подоконников квартир 14 и 15 этажей секции 1.2, 7 этажа секции 2.2, 10 и 11 этажей секции 1.2;
- плитки стен и пола в с/у 7 и 8 этажей секции 1.2, 4 и 5 этажей секции 1.1;
- плитки МОП 2 этажа секции 1.2, 4 и 5 этажей секции 1.1.
фото

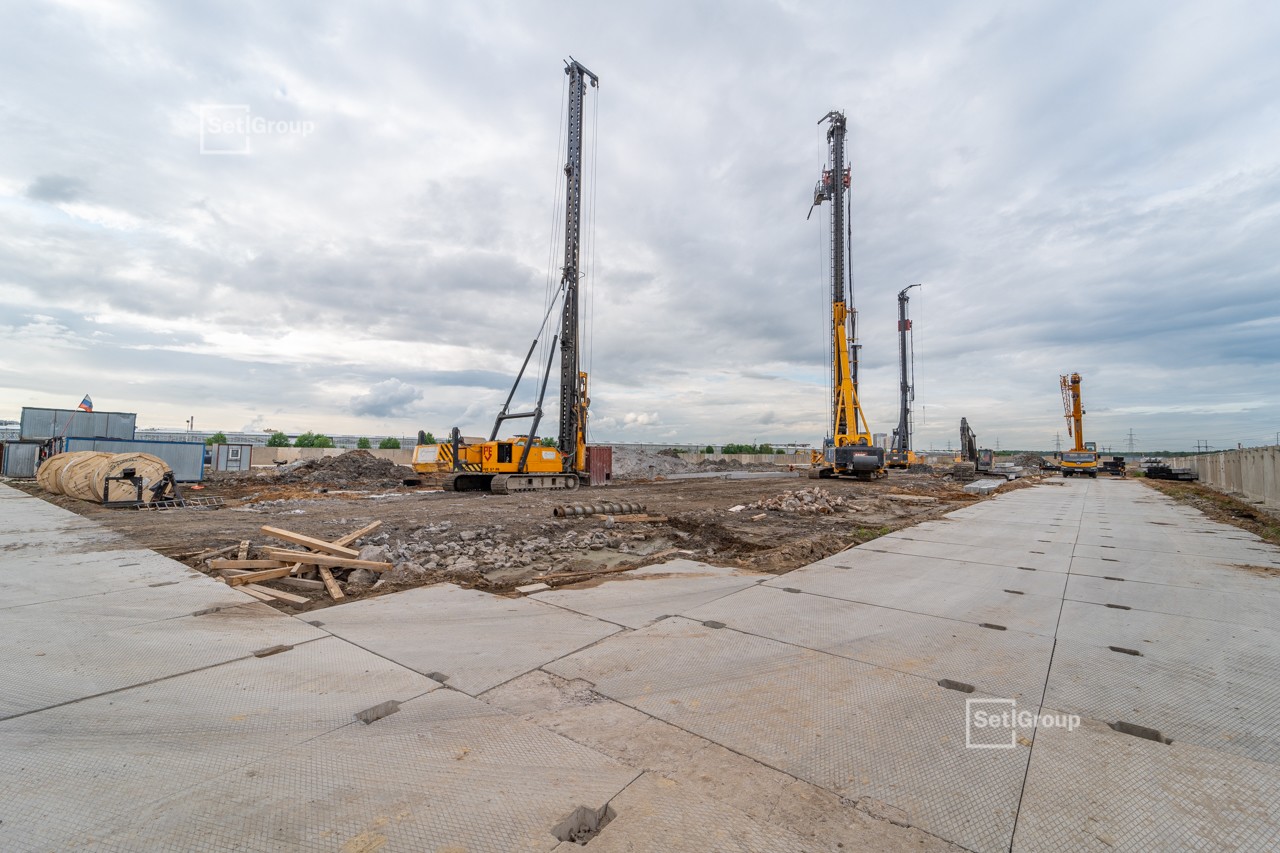

Январь 2025
28 фото
Завершены работы по устройству:
- кровли наклонного пандуса, надстроек подземной автостоянки;
- остекления и створок холодных витражей секций 1.1, 1.2, 2.1;
- радиаторов и трубок отопления PEX в коммерческих помещениях секций 1.1 и 1.2;
- каркасов коробов в МОП секции 1.1;
- утепления и армирования стен незадымляемой лестничной клетки секции 1.1;
- плитки стен и пола в с/у 9 этажа секции 2.2;
- горизонтальной разводки в с/у 8 этажа секции 2.2.
Закончены работы по пуску тепла на секциях 1.1, 1.2, 2.2.
Осуществляются работы по устройству:
- инженерных систем подземной автостоянки;
- керамогранита навесного вентилируемого фасада секций 1.1, 1.2;
- утепления вертикальных захваток секции 2.1;
- утепления балконов 15-19 этажей секции 2.1;
- дверей переходных балконов ЛХ и ЛК секции 2.1;
- квартирных дверей 9 и 10 этажей секций 1.1, 1.2;
- металлических ограждений переходных балконов 9-22 этажей секции 2.1;
- витражных конструкций секции 2.2;
- откосов и подоконников в квартирах 5 этажа секции 1.2, 4 этажа секции 2.2.
фото

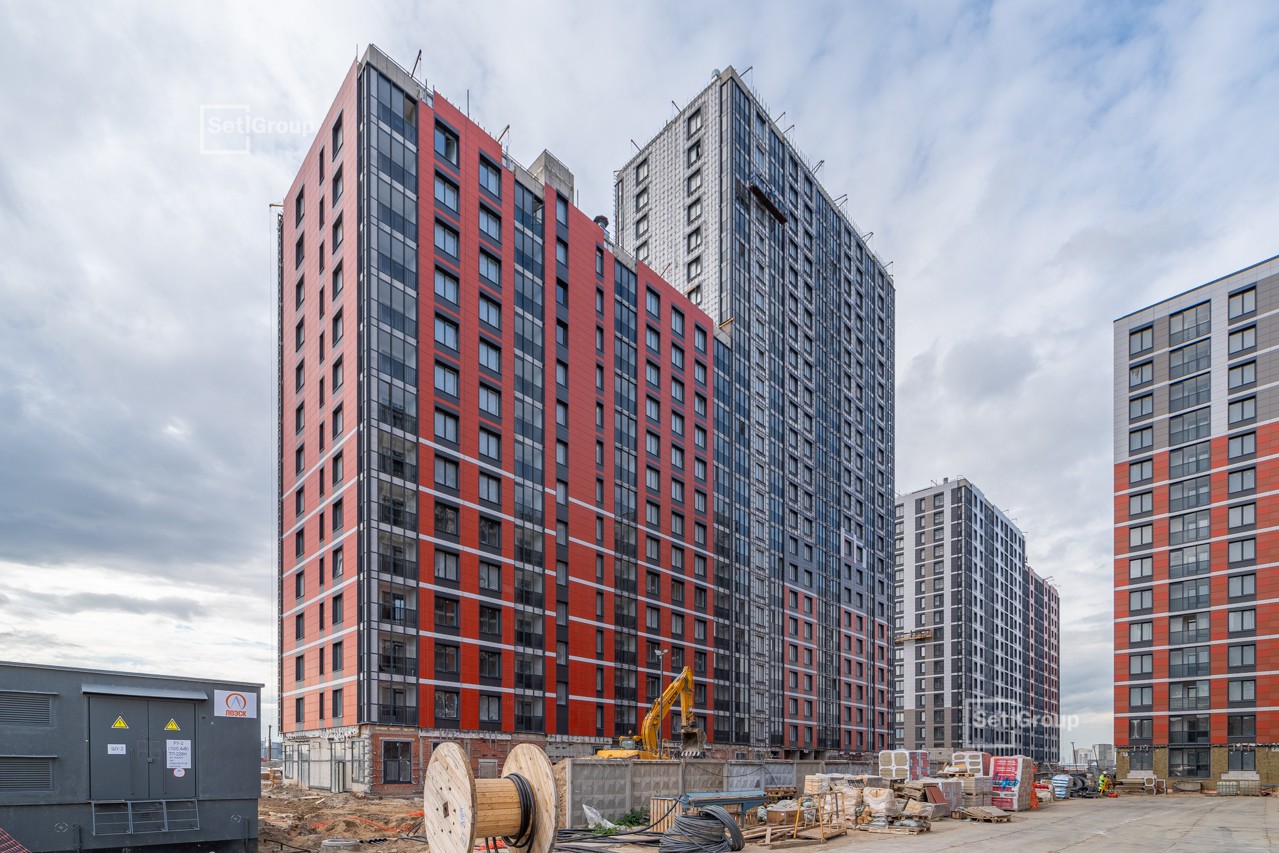

Декабрь 2024
18 фото
Завершены работы по устройству:
- трубок РЕХ, радиаторов и коллекторов 2-14 этажей секции 2.1;
- технических дверей МОП секции 2.2;
- стяжки в квартирах и МОП 2-10 этажей секции 2.1;
- кровли 1-го слоя секции 2.1;
- кладки внутренних стен и перегородок 23 этажа секции 2.1;
- кровли наклонного пандуса, надстроек подземной автостоянки;
- остекления и створок холодных витражей секций 1.1, 1.2, 2.1;
- радиаторов и трубок отопления PEX в коммерческих помещениях секци1 1.1 и 1.2.
Закончены работы по:
- сборке ИТП жилой части и встроенных помещений;
- прокладке наружных сетей теплотрассы.
Выполняются работы по устройству:
- инженерных систем подземной автостоянки;
- подсистемы навесного вентилируемого фасада секций 1.1, 1.2, 2.2, 2.1;
- керамогранита секций 1.1, 1.2;
- утепления балконов 14 этажа секции 2.1;
- дверей переходных балконов ЛХ и ЛК секции 2.1;
- квартирных дверей 7-8 этажей секции 1.1, 1.2;
- металлических ограждений переходных балконов 2-8 этажей секции 2.1.
Осуществляются работы по:
- вмазке ЭОМ 14-15 этажей секции 1.2, 13 этажа секции 2.2;
- гидравлическим испытаниям наружных сетей теплотрассы.
фото

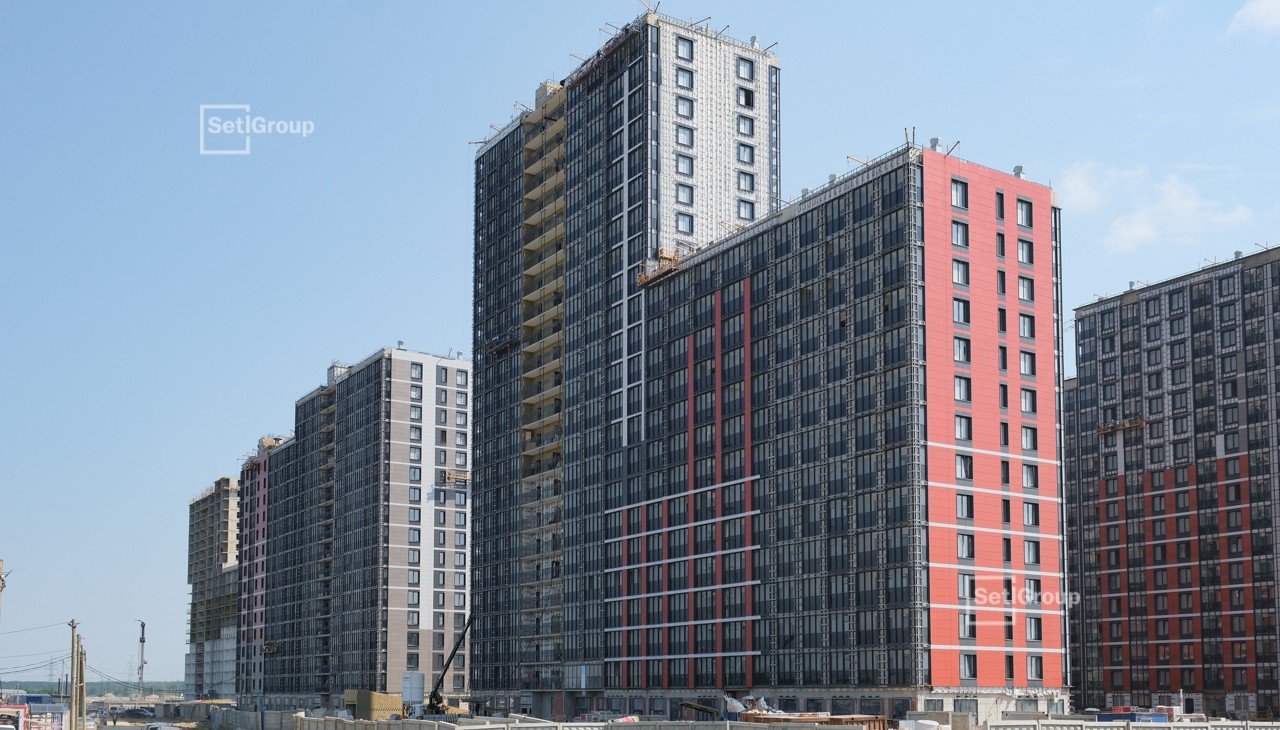

Ноябрь 2024
14 фото
Завершены работы по устройству:
- оконных и балконных блоков 14 этажа секции 2.1;
- штукатурки ЛК секции 1.2, 12 этажа секции 2.1, 14 этажа секции 2.2;
- трубок РЕХ, радиаторов и коллекторов 2-17 этажей секции 1.2;
- технических дверей МОП секций 1.1 и 1.2;
- стяжки в квартирах и МОП секции 1.2;
- сборки ИТП жилой части;
- кровли 1-го слоя секции 2.2;
- кровельных вентиляторов секции 2.1;
- кладки внутренних стен и перегородок 21 этажа секции 2.1.
Выполняются работы по устройству:
- 1-го слоя кровли секции 2.1;
- кровли наклонного пандуса, надстроек подземной автостоянки;
- инженерных систем АУПТ, вентиляции, ливневой канализации подземной автостоянки;
- остекления и створок холодных витражей секции 1.2;
- подсистемы навесного вентилируемого фасада секций 1.1, 1.2, 2.2;
- керамогранита секций 1.1 и 1.2;
- каменной кладки стен и перегородок 22 и 23 этажей секции 2.1;
- квартирных дверей 6 этажа секции 2.2, 4 этажа секции 2.1;
- металлических ограждений переходных балконов 9-17 этажей секции 1.2;
- стяжки полов 11 этажа секции 2.1, 14 этажа секции 2.2.
Осуществляются работы по:
- линейному монтажу ЭО и СС 20 и 21 этажей секции 2.1;
- утеплению балконов 12 этажа секции 2.1;
- монтажу дверей переходных балконов ЛХ и ЛК секции 1.2;
- вмазке ЭОМ 11 и 12 этажей секции 1.1, 10 этажа секции 1.2;
- прокладке наружных сетей ливневой канализации, хозяйственно-бытовой канализации, теплотрассы;
- сборке ИТП в подвале секции 2.1.
фото
Октябрь 2024
11 фото
Завершены работы по:
- устройству транзитов ОВ и ВК, ЭО и СС в МОП 20 этажа секции 2.1;
- монтажу оконных и балконных блоков 12 и 13 этажей секций 2.1, 12-14 этажей секции 2.2;
- штукатурке квартир и МОП 17 этажа секции 1.2, 10 этажа секции 2.1, 13 этажа секции 2.2;
- монтажу сборных ж/б изделий 23 этажа секции 2.1;
- устройству трубок РЕХ, радиаторов и коллекторов 2-15 этажей секции 1.1;
- монтажу технических дверей МОП и подвала секции 1.1;
- устройству стяжки в квартирах и МОП секции 1.1.
Выполняются работы по:
- устройству кровли секций 2.1, 2.2;
- установке витражных систем секции 1.2;
- утеплению кровельных надстроек секции 2.2;
- устройству подсистемы навесного вентилируемого фасада секций 1.1, 1.2, 2.2;
- устройству керамогранита секции 1.1;
- каменной кладке стен и перегородок 18-20 этажей секции 2.1;
- линейному монтажу ЭО и СС 14 этажа секции 2.1;
- утеплению балконов 11 и 12 этажей секции 2.1;
- монтажу технических дверей МОП и подвала секции 1.2;
- вмазке ЭОМ 6 этажа секции 1.1, 1.2;
- установке металлических ограждений переходных балконов 2-9 этажей секции 1.2;
- прокладке наружных сетей ливневой канализации, хозяйственно-бытовой канализации, теплотрассы;
- сборке ИТП в подвале секций 1.1 и 1.2.
Ведутся работы по устройству радиаторов и трубок отопления PEX:
- 14 этажа секции 1.2;
- 12 этажа секции 2.2;
- 8 этажа секции 2.1.
Осуществляются работы по устройству стяжки полов:
- 7 этажа секции 2.1;
- 10 и 11 этажей секций 2.2;
- 11 этажа секции 1.2.

Сроки сдачи

Недвижимость
Социальные объекты
Корпус 1
III кв. 2025
Корпус 2
IV кв. 2025
Корпус 3
I кв. 2026
Корпус 4
II кв. 2026
Корпус 5.1
I кв. 2027
Корпус 5.2
I кв. 2027
Корпус 6
III кв. 2027
Корпус 7
IV кв. 2027
