Ход строительства

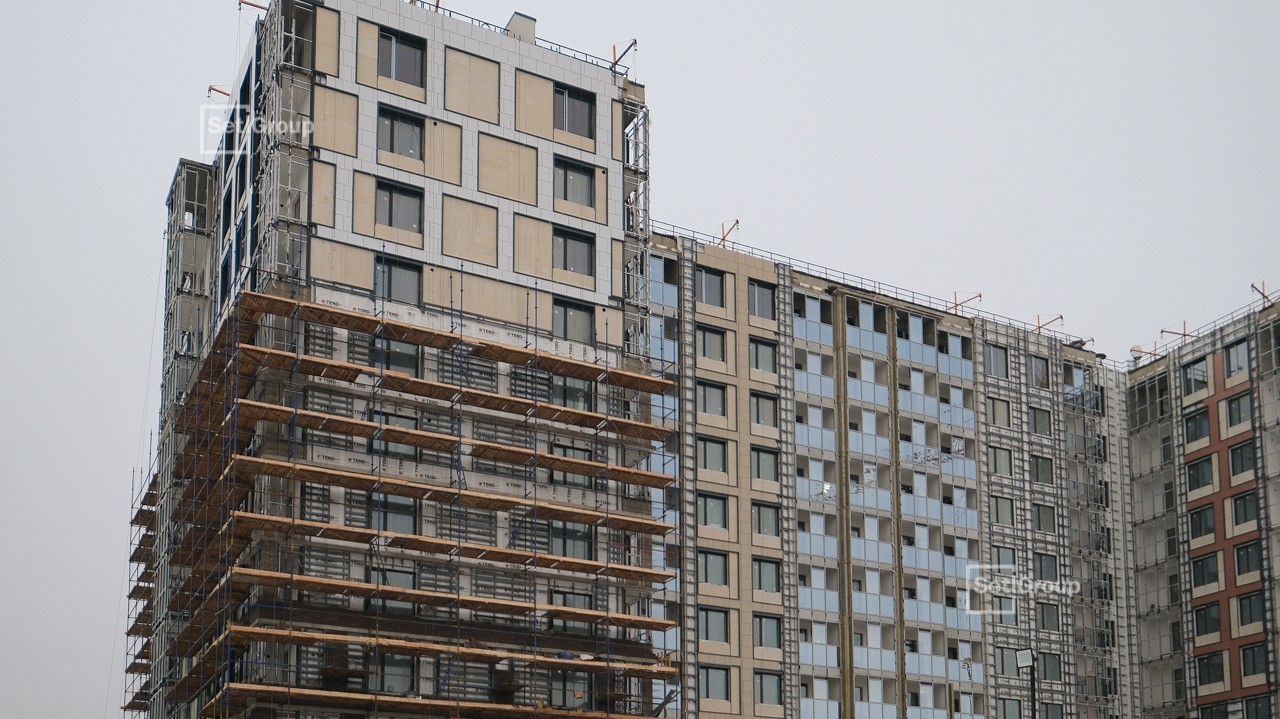

Корпус 2
Корпус 3
Корпус 4

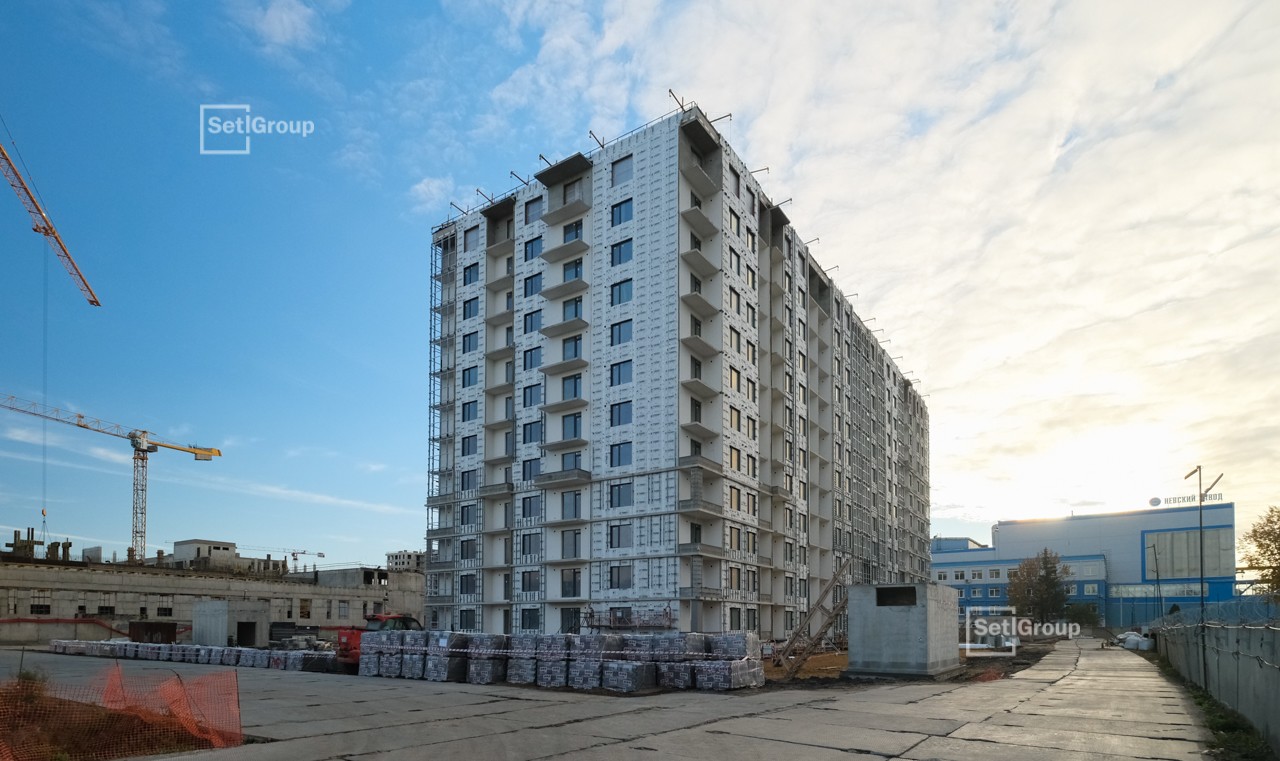

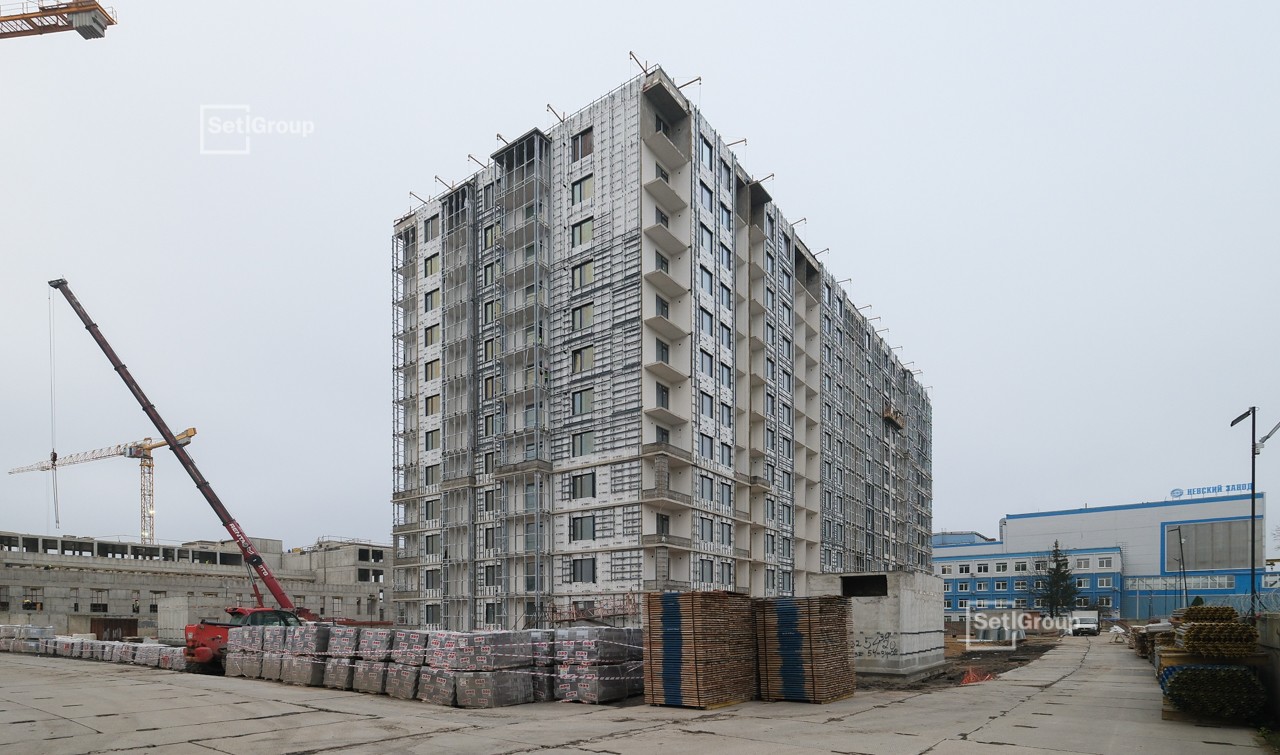

фото
фото

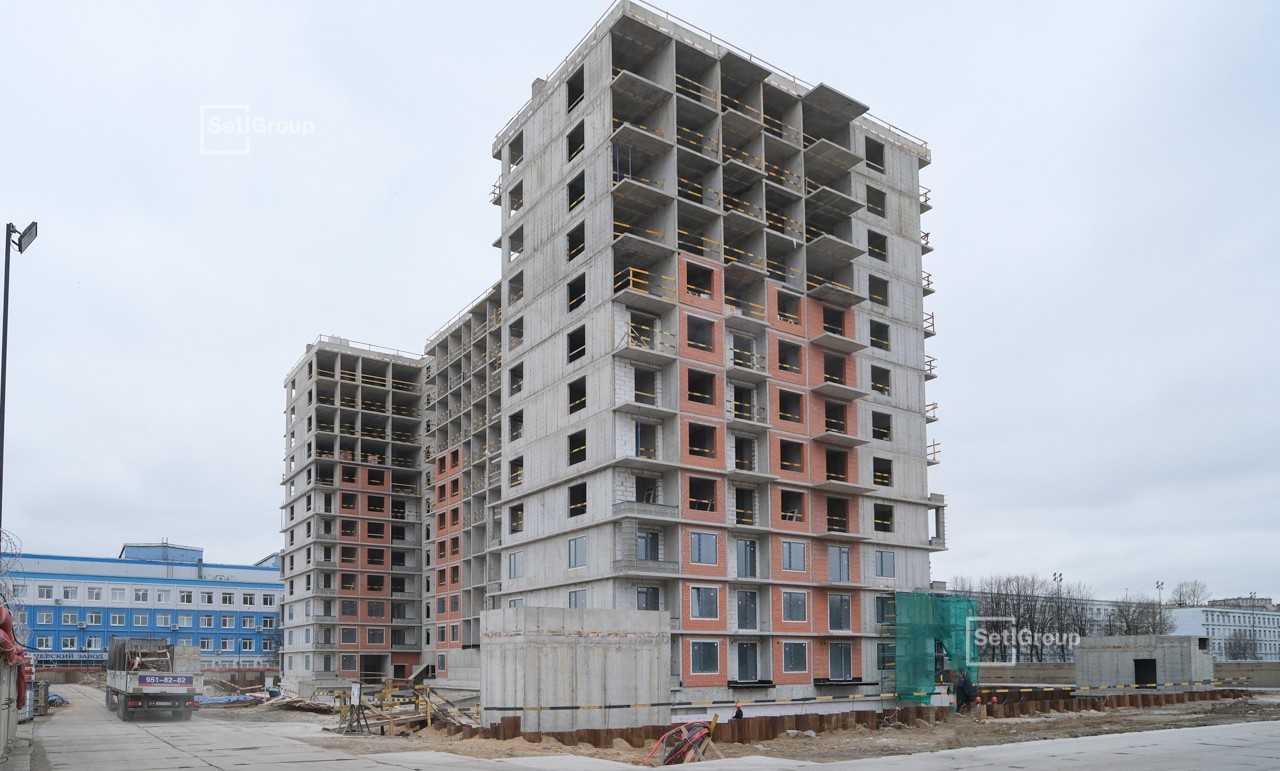

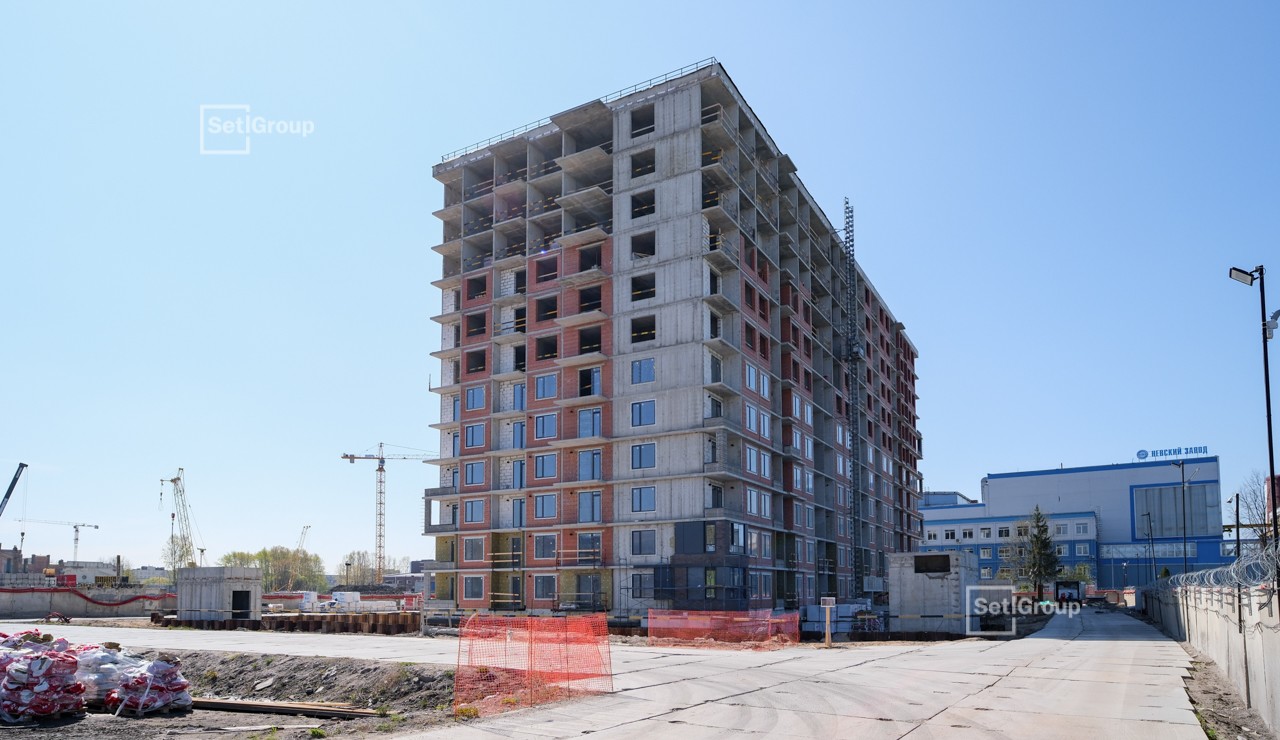

Апрель 2025
3 фото
Корпус 2
Завершены работы по устройству:
- монолитных конструкций дома;
- трубных стояков кабельных линий;
- стояков систем канализации, отопления, водопровода, вентиляции;
- металлоконструкций фахверков лоджий.
Ведутся работы по устройству:
- каменной кладки 9 этажа 1 секции – 90%;
- каменной кладки 8 этажа 2 секции – 90%;
- линейного монтажа ЭО и СС 1 и 2 секций 4 этажа;
- оконно-дверных блоков 1 и 2 секций 5 этажа;
- квартирных стояков ХВС, ГВС, канализации и водорозеток 1 и 2 секций 3 этажа;
- гидроизоляции кровли жилого дома – 30%.
Начаты работы по устройству:
- утепления фасадов с балконов 1 этажа;
- металлоконструкций ограждений кровли, лестничных маршей – 50%.

Подземный паркинг:
Завершены работы по устройству:
- монолитных конструкций;
- каменной кладки паркинга.
Ведутся работы по устройству:
- внутренних сетей – 60%;
- каменной кладки на кровле – 70%.
Начаты работы по гидроизоляции кровли подземного паркинга, выполнено 20%.
фото
Март 2025
7 фото
Корпус 2
Ведутся работы по устройству бетонирования:
- стен и колонн 12 этажа секции 1 – 50%;
- плиты перекрытия 12 этажа секции 2 – 50%.
Осуществляются работы по устройству:
- трубных стояков кабельных линий 8 и 9 этажей;
- стояков систем канализации, отопления, водопровода, вентиляции 9 и 10 этажей;
- металлоконструкций фахверков лоджий 6 и 7 этажей;
- каменной кладки 6 этажа секций 1 и 2 – 90%;
- внутренних сетей автостоянки – 25%;
- линейного монтажа ЭО и СС 2 этажа.
Начаты работы по монтажу оконных блоков 3 этажа.

фото
Февраль 2025
5 фото
Корпус 2
Ведутся работы по устройству бетонирования:
- стен и колонн 9 этажа секции 1 – 50%;
- стен и колонн 10 этажа секции 2 – 20%;
Продолжаются работы по устройству:
- трубных стояков кабельных линий 6-7 этажей;
- стояков систем канализации, отопления, водопровода, вентиляции 7-8 этажей;
- металлоконструкций фахверков лоджий 3 этажа;
- каменной кладки 3 этажа секции 1 – 90%;
- каменной кладки 2 этажа секции 2 – 80%;
- внутренних сетей автостоянки – 15%.
Начаты работы по линейному монтажу кабельной продукции на уровне 1 этажа.

фото
Январь 2025
10 фото
Корпус 2
Завершены работы по устройству бетонирования световых приямков и лестничных клеток автостоянки.
Ведутся работы по устройству бетонирования:
- стен и колонн 6 этажа секции 1 – 70%;
- стен и колонн 7 этажа секции 2 – 20%.
Продолжаются работы по устройству:
- трубных стояков кабельных линий 5 этажа;
- стояков систем канализации, отопления, водопровода, вентиляции 4 и 5 этажей;
- металлоконструкций фахверков лоджий 1 этажа;
- каменной кладки 1 этажа секции 1 – 30%;
- каменной кладки 1 этажа секции 2 – 70%.
Начаты работы по устройству внутренних сетей автостоянки.
фото
Декабрь 2024
6 фото
Корпус 2
Завершены работы по устройству:
- обмазочной гидроизоляции наружных стен автостоянки;
- утепления наружных стен автостоянки;
- обратной засыпки пазух котлована.
Ведутся работы по устройству бетонирования:
- стен и колонн 5 этажа секции 1 – 10%;
- стен и колонн 5 этажа секции 2 – 60%;
- световых приямков и лестничных клеток автостоянки.
Продолжаются работы по устройству:
- трубных стояков кабельных линий 3 и 4 этажей;
- стояков систем канализации, отопления, водопровода, вентиляции 2 и 3 этажей.
Начаты работы по устройству:
- металлоконструкций фахверков лоджий 1 этажа;
- каменной кладки на уровне технического этажа.
фото
Ноябрь 2024
6 фото
Завершены работы по бетонированию:
- плиты покрытия автостоянки;
- стен и колонн автостоянки.
Ведутся работы по устройству бетонирования:
- стен и колонн 3 этажа секции 1 – 30%;
- стен и колонн 4 этажа секции 2 – 30%;
- световых приямков и лестничных клеток автостоянки.
Продолжаются работы по устройству:
- обмазочной гидроизоляции наружных стен автостоянки – 95%;
- утепления наружных стен автостоянки – 95%;
- обратной засыпки пазух котлована – 95%;
- трубных стояков кабельных линий 1 и 2 этажей;
- стояков систем канализации, отопления, водопровода, вентиляции 1 и 2 этажей.

Сроки сдачи

Недвижимость
Социальные объекты
Корпус 2
III кв. 2026
Корпус 3
III кв. 2026
Корпус 4
II кв. 2028
